Follow us on for latest updates.    |    To Lodge Complaint Call On 18001212164   or   visit   www.jalsamadhan.in

SWSM Nodal Officer Inspection Report

Total Record : 407

S. No. Nodal Officer Name District Inspection Date Scheme ID Scheme Name Village Name HGJ Certificaton Date(E-jalsakti) Agency Name/Phase Regular water supply Status Road Restoration (KM) OHT Progress Completed (%) FHTC Distribution (KM) Complaints Observation by Nodal Officer Instruction by ED (SWSM) Compliance Report Review by Nodal Officer
Target Completed Target Completed Target Completed Received Closed Complains Report Photograph
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19
Total 18649.31 20798.85 -- 192221 169814 21750.90 21748.77 4348 4045 -- -- -- -- --
1 Lucknow 01-Jul-2025 8004593 UTRAWAN Utrawan 05-Mar-2024 U.P.Jal Nigam हाँ 1.00 1.00 0.00% 1 3 0.00 0.00 1 1 4

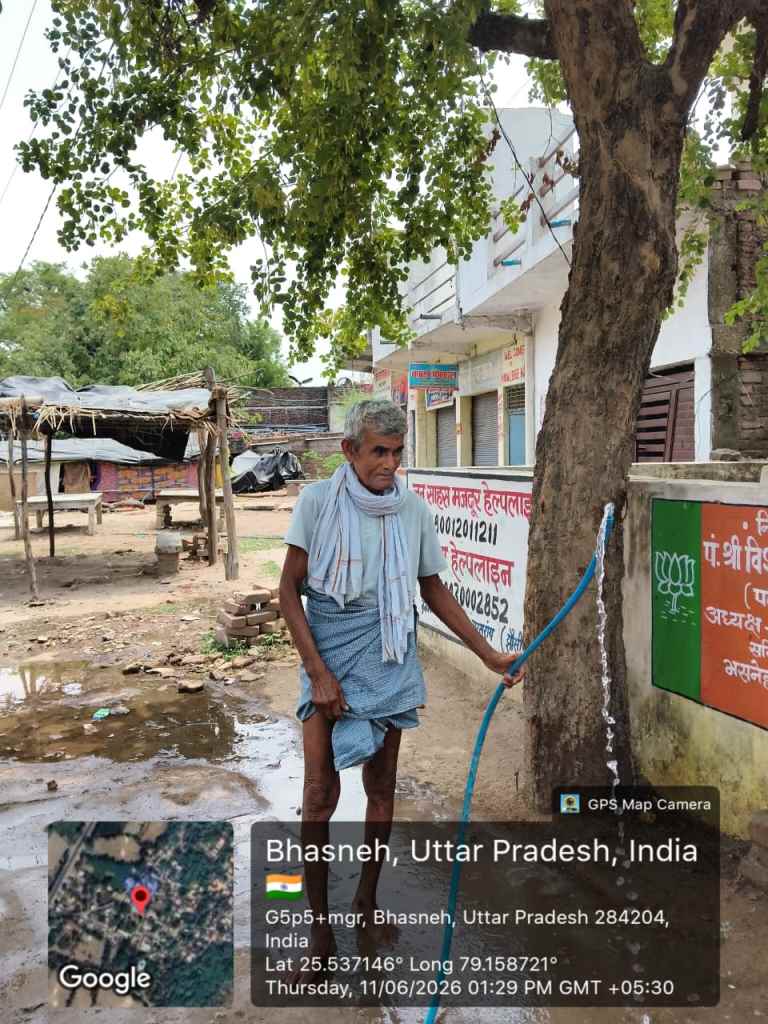

2 B.K.LITORIA Jhansi 08-May-2026 8135681 Barwar GOV Bhasneh 19-Apr-2024 Unipro हाँ 12.00 12.00 100.00% 985 1010 17.00 17.00 8 8 आपूर्ति की जा रही है लेकिन समयबद्ध ढंग से नहीं की जा रही है तथा एक गली में पेयजल की सप्लाई नहीं हो रही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टर पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download

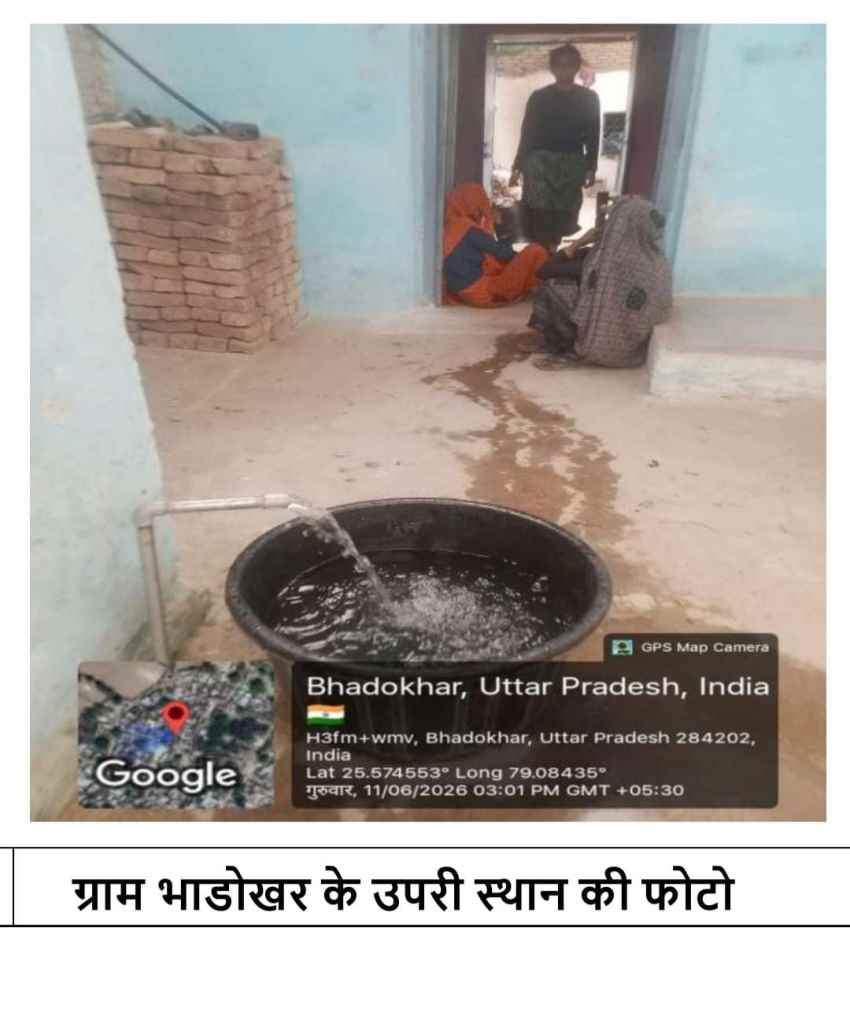

3 B.K.LITORIA Jhansi 08-May-2026 8135681 Barwar GOV Bhadokhar 21-Jun-2024 Unipro हाँ 3.25 3.25 100.00% 321 340 54.57 54.57 15 15 - NA View 1.Download
4 B.K.LITORIA Jhansi 08-May-2026 8135931 Purwa GOV Bhandra 12-Jul-2023 DARA ENGINEERING हाँ 1.50 1.50 100.00% 271 271 55.53 55.53 0 0 योजना में पुरवा ग्राम समूह पाइप पेयजल योजना से नियमित जलापूर्ति की जा रही है। ग्राम के अंतिम छोर पर अपेक्षित प्रेशर है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टर पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
5 B.K.LITORIA Jhansi 09-May-2026 8010048 Burhpura GOV Ganesh Pura 12-Mar-2025 NCC Ltd. हाँ 3.32 3.32 100.00% 180 183 3.69 3.69 0 0 ग्राम मेें जलापूर्ति रसोई ग्राम में स्थित ओवर हेड टेंक से की जा रही हैा कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टर पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
6 B.K.LITORIA Jhansi 09-May-2029 8010048 Burhpura GOV Rasoi 04-Mar-2025 NCC Ltd. हाँ 3.32 3.32 100.00% 180 183 20.23 11.43 0 0 गनेशपुरा ग्राम के ठाकुर बस्ती में लगभग 50 घरों में जलापूर्ति नहीं हो रही है, कम्पनी को सही कराने के निर्देश दिए गए हैं। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टर पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download

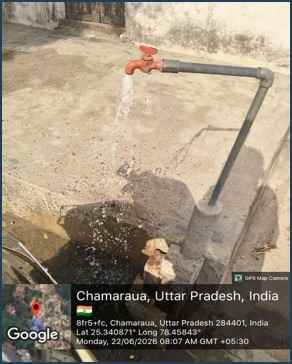

7 B.K.LITORIA Jhansi 09-May-2026 8010048 Burhpura GOV Chamaraua 23-Jun-2023 NCC Ltd. हाँ 7.24 6.50 100.00% 846 787 17.56 17.56 0 0 आजादपुरा एवं पाल बस्ती में लगभग 50 घरों में जलापूर्ति नहीं हो रही है। कनेक्शन खुले हुए हैं। ग्राम की मेन बस्ती में लगभग 10 घर ऊँचाई पर होने के कारण जलापूर्ति बाधित है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टर पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
8 B.K.LITORIA Jhansi 10-May-2026 8009966 Tilaitha GOV Kolwan 06-Aug-2023 NCC Ltd. हाँ 3.04 3.04 100.00% 287 220 5.31 5.31 0 0 ग्राम कोलवां के पुरवा नॉटक्षीर जो रेकवार बस्ती है जिसमें लगभग 50-55 घर है, में न तो पाइप लाइन बिछी है, और न ही कोई कनेक्शन हुआ है। ग्राम की हरिजन बस्ती जो ऊँचाई पर है, जिसमें लगभग 40-50 घर हैं, जलापूर्ति नहीं हो रही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टर पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
9 B.K.LITORIA Maharajganj 24-Jul-2025 20035943 SANDA KHURD WATER SUPPLY SCHEME Sanda Khurd Rithwik-Koya (JV) हाँ 2.60 2.60 0.00% 385 333 0.00 0.00 20 20 योजना में क्लोरीनयुक्त जलापूर्ति 3माह से की जा रही है। रोड रेस्टोरेशन का कार्य किया गया है कुछ जगह सीमेंट टाइल्स दब गई है अभी विगत एक सप्ताह से आपूर्ति सप्लाई लाइन में लीकेज होने के कारन जलापूर्ति बाधित रही है| ओवर हेड टैंक जिंक एलेम की है जिसमें इनलेट आउटलेट ओवर फ्लो एवं वाश आउट पाइप्स में उचित रूप से सपोर्ट नहीं है तथा पाइप कालम में हट कर खड़े किये गये हैं] जिससे जिंक एलेम एवं डी आई जॉइंट के स्थायित्व में खतरा हो सकता है|

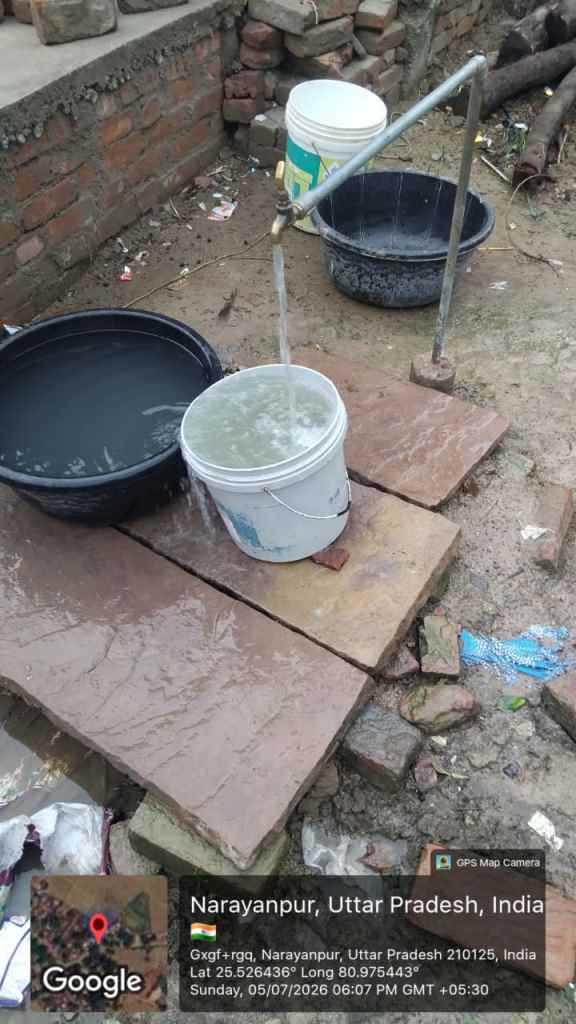

10 B.K.LITORIA Maharajganj 25-Sep-2026 20102078 Narayanpur Village W/s Scheme Narayanpur Rithwik-Koya (JV) हाँ 3.87 3.87 100.00% 487 565 7.09 7.09 0 0 योजना ग्रामवासियों को जलापूर्ति की जा रही है। योजना में कुछ जगह पानी में छोटे-2 लाल कीड़े आने की शिकायत की गई। वर्तमान में पानी ठीक आ रहा है। टीपीआई को पानी के सैम्पिल लेकर टेस्टिंग के लिए निर्देश दिए गए हैं। फायर हाइड्रेन्ट का कार्य अभी नहीं किया गया है तथा कैम्पस में डेवलपमेंट का कार्य अभी शेष है।
11 B.K.LITORIA Maharajganj 26-Sep-2026 20113509 MATHURANAGAR VILLAGE W/S SCHEME MATHURANAGAR Rithwik-Koya (JV) नहीं 2.27 0.00 100.00% 1688 0 21.57 17.25 0 0 योजना का निर्माण कार्य पूर्णतया बन्द है। कैम्पस के बीच से प्रस्तावित है, जिसके कारण मैन कैम्पस ओवर हेड टैंक का निर्माण किया है। इसमें बताया गया कि रेलवे द्वारा अन्य जगह भूमि देने के उपरान्त ही नये सिरे से काम होगा तथा दूसरे ट्यूबवेल में सिर्फ बोरिंग का कार्य हुआ है। अन्य कार्य बन्द है। वर्तमान में अवगत कराया गया कि नेशनल हाइवे के दूसरी तरफ के टोला परशुरामपुर मधवापुर सानीचर नविया, सानीचरहिया को नगर पंचायत फरेंदा में नोटीफिकेशन हो गया है। इससे योजना हेतु पुनः डीपीआर का गठन किया जाना उचित होगा।
12 B.K.LITORIA Maharajganj 23-Jul-2025 20026683 Barwa Fahim Gram Panchayat water supply scheme BARWA FAHIM 16-Apr-2024 JMC - Kalpataru नहीं 3.17 3.17 0.00% 346 348 0.00 0.00 23 10 योजना में क्लोरीनयुक्त जलापूर्ति विगत 3 माह से की जा रही है। पम्प ऑपरेटर को बदल दिया गया है| अंतिम छोर तक पेयजलापूर्ति की जा रही है| रोड रेस्जटोरेशन का कार्य संतोषजनक है योजना के ओवर हेड टैंक परिसर में मिटटी का कुछ भराव किया जाना है| सोलर आधारित होने के कारण जलापूर्ति के रोस्टर में बदलाव है| योजना का हर घर जल का कार्य पूर्ण है|
13 B.K.LITORIA Maharajganj 23-Jul-2025 20022508 Baijanathpur Kala Gram Panchayat Water Supply Scheme BAIJNATH PUR KALA 09-Apr-2025 JMC - Kalpataru नहीं 2.37 2.37 0.00% 394 430 0.00 0.00 5 1 योजना में क्लोरीनयुक्त जलापूर्ति की जा रही है। कुछ समय से जलापूर्ति बाधित रही है। जलापूर्ति अन्तिम छोर तक की जा रही है। कुछ कनेक्शन की मांग है। रोड रेस्टोरेशन का कार्य किया गया है। योजना के ओवर हेड टैंक परिसर में कार्य संतोषजनक है। आटोमेशन का कार्य पूर्ण है तथा पोर्टल पर लाइव हो रहा है। योजना हर घर जल सर्टीफाइड है।
14 B.K.LITORIA Maharajganj 25-Sep-2026 20009023 Sonra Khas Gram Panchayat Water Supply Scheme SONRA JMC - Kalpataru हाँ 2.76 2.76 100.00% 464 551 4.84 6.64 11 11 योजना में क्लोरीनयुक्त जलापूर्ति की जा रही है। रोड रेस्टोरेशन ठीक है। योजना सन्तोषजनक है। जलकल परिसर में लेवलिंग एवं डवलपमेंट शेष है। इसमें मिट्टी की भराई मनरेगाा से की जानी प्रस्तावित है।
15 B.K.LITORIA Maharajganj 24-Jul-2025 20024820 Dharmpur Gram Panchayat Water Supply Scheme Dharmpur 20-Aug-2024 JMC - Kalpataru हाँ 5.12 5.12 0.00% 847 809 0.00 0.00 7 5 योजना में क्लोरीनयुक्त जलापूर्ति 3 माह से की जा रही है। इसमें धर्मपुर में एन एच रोड के दूसरी ओर आपूर्ति लाइन का कनेक्शन कार्य किया जा रहा है जिससे रोड के दूसरी तरफ कनेक्शन एंड आपूर्ति नहीं हो रही है|
16 B.K.LITORIA Gorakhpur 16-Apr-2026 20011826 FULHAR KHURD Fulhar Khurd 12-Mar-2024 NCC Ltd. हाँ 4.06 4.06 100.00% 379 423 11.79 13.27 41 41 योजना के जलकल कैम्पस में डवलपमेंट एवं ओवर हेड टैंक की एप्रन ठीक नहीं है तथा स्टेयर केस पर लॉकिंग अरेन्जमेंट नहीं है। गाँव में दो समय से क्लोरीनयुक्त जल आपूर्ति हो रही हैा इसमें बाल्व आटोटाइमर पर लगा है, जिससे आटोमैटिक समय से जलापूर्ति हो जाती है। रोड/गलियाँ ठीक हैं। योजना में जलापूर्ति के दौरान वर्तमान में लीकेज नहीं है। जिंक एलम टैंक फुल कैपेसिटी में नहीं भरा जा रहा है। अन्तिम छोर पर भी जलापूर्ति हो रही है। ग्रामवासियों द्वारा अवगत कराया गया कि विगत एक वर्ष से अधिक योजना से उन्हें पेयजल प्राप्त हो रहा है।
17 B.K.LITORIA Gorakhpur 16-Apr-2026 20097776 DUBAULI-2 Water Supply Scheme Dubauli 08-Apr-2025 NCC Ltd. हाँ 4.52 4.52 100.00% 270 297 6.69 9.27 16 16 योजना का जलकल कैम्पस रोड से काफी नीचे है लेकिन पीछे पौण्ड होने से जल निकासी हो जाती है। रेन वाटर हार्वेस्टिंग के तहत टैंक बनाया गया है लेकिन अभी ड्रेन ठीक नहीं बनी है जिससे ओवर हेड टैंक की एपन ठीक नहीं है, जिसका ठीक से निर्माण किया जाना आवश्यक है। स्टेयरकेस में लॉकिंग अरेन्जमेंट नहीं हैा जलापूर्ति दो समय की जा रही है। जिंक एलम टैंक 50-60प्रतिशत ही भरा जा रहा है। जलापूर्ति अन्तिम छोर तक है जिसमें प्रेशर ठीक है। रोड सभी ठीक हैं। योजना में कहीं भी लीकेज नहीं पाया गया। कम्पलैंट रजिस्टर में कम्प्लैंट दर्ज हैं तथा जो दो दिन में सही कर दी गयी हैं।
18 B.K.LITORIA Gorakhpur 16-Apr-2026 20100096 GONGHAT Gonghat 27-Aug-2024 NCC Ltd. हाँ 0.76 0.76 100.00% 304 40 6.58 7.84 4 4 योजना का निर्माण 304 क्रियाशील गृह जल संयोजन 205 परिवारों के लिए बनाई गई है परन्तु वर्तमान में मात्र 40 क्रियाशील गृह जल संयोजन ही हैं। योजना घाघरा नदी के कछार पर है। बरसात में पानी जलकल कैम्पस में भर जाता है। अधिशासी अभियंता द्वारा बताया गया कि विगत दो वर्षों से बाढ आने तथा नदी की जलधारा में बदलाव के कारण अधिकांश आबादी नदी की दूसरी तरफ हो गई है। इसके लिए एजेन्सी द्वारा दूसरी बोरिंग कर जल व्यवस्था की जा रही है। वर्तमान में योजना क्रियाशील है।
19 B.K.LITORIA Kushi Nagar 22-Aug-2025 20076106 NATWALIYA GOGP Kachhuhiya Janubi 13-May-2025 NCC Ltd. नहीं 1.95 1.95 0.00% 340 340 0.00 0.00 0 0 डायरेक्ट पम्प से क्लोरीनयुक्त जलापूर्ति सिर्फ बरतौली, धुरखण्डवा टोला में ही नियमित की जा रही है, इसमें भी अन्तिम छोर तक जलापूर्ति में प्रेशर नहीं है। रेलवे क्रासिंग के कारण इमलिया टोला, बडहर दुबे ग्राम मे ंजलापूर्ति बाधित है। शिरोपरि जलाशय निर्माणाधीन है। कई कनेक्शन अवशेष हैं।
20 B.K.LITORIA Kushi Nagar 21-Aug-2025 20081587 BATRAULI DHUR KHANDWA Batarauli Dhur Khandwa 05-Jul-2024 NCC Ltd. नहीं 1.54 1.54 0.00% 836 836 0.00 0.00 0 0 डायरेक्ट पम्प से क्लोरीनयुक्त जलापूर्ति सिर्फ बरतौली, धुरखण्डवा टोला में ही नियमित की जा रही है, इसमें भी अन्तिम छोर तक जलापूर्ति में प्रेशर नहीं है। रेलवे क्रासिंग के कारण इमलिया टोला, बडहर दुबे ग्राम मे ंजलापूर्ति बाधित है। शिरोपरि जलाशय निर्माणाधीन है। कई कनेक्शन अवशेष हैं।
21 B.K.LITORIA Kushi Nagar 21-Aug-2025 20037974 Lohar Patti Lohar Patti 11-May-2024 NCC Ltd. नहीं 3.42 3.42 0.00% 950 950 0.00 0.00 0 0 योजना में क्लोरीनयुक्त नियमित जलापूर्ति की जा रही है। योजना में लगे डिस्प्ले बोर्ड पर पोर्टल के डैशबोर्ड से सूचना भिन्न है। शिरोपरि जलाशय में तड़ित चालक मानक के अनुसार नहीं लगाया गया है, जिससे जिंग एलेम टैंक क्षतिग्रस्त हो सकता है।
22 B.K.LITORIA Azamgarh 09-Jul-2025 20032191 GAURA WATER SUPPLY SCHEME Gaura GA INFRA - BABA (JV) हाँ 6.45 5.96 0.00% 728 478 0.00 0.00 6 6 इस योजना से गाँव में सुचारु रूप से जलापूर्ति की जा रही है| योजना सोलर पर आधारित है| इसलिए रोस्टर में बदलाव किया गया है|
23 B.K.LITORIA Azamgarh 10-Jul-2025 20089639 FARIDPUR & RASOOLPUR water supply scheme Faridpur M/s Sudhakara Infratech Pvt. Ltd हाँ 14.30 14.30 0.00% 580 540 0.00 0.00 0 0 योजना में फरीदपुर के पण्डितपूरवा में कनेक्शन नहीं हैं| रसूलपुर में भी कनेक्शन की मांग की जा रही है| योजना में ओएचटी (जिंक एलेम) में पाइप लाइन जोड़ने का कार्य प्रगति पर है| टैंक में इन लेट पाइप बिना सपोर्ट के लगा हुआ है जोकि टैंक को damage कर सकता है तथा पाइप के फ्लेंज में रसटींग वाले पाइप लगे हुए हैं|
24 B.K.LITORIA Azamgarh 10-Jul-2025 20081539 PARANKUNDA Parankunda 28-Oct-2025 M/s Sudhakara Infratech Pvt. Ltd हाँ 6.51 6.51 0.00% 438 438 0.00 0.00 7 7 योजना के अंतर्गत क्लोरीनयुक्त जलापूर्ति सुचारु रूप से का जा रही है| हरिजन बस्ती में कुछ कनेक्शन की मांग है, परंतु पाइप लाइन बिछाने हेतु जगह न होने के कारण कनेक्शन नहीं दिए गए| इसमे प्रशासन की सहायता से आपसी समझौता कराकर पाइप लाइन बिछाये जाने हेतु निर्देश दिए गए| योजना शीघ्र ही हर घर जल सर्टिफिकेशन के साथ ऑपरेशन एण्ड मैन्ट्नन्स में जा सकती है|
25 B.K.LITORIA Mau 13-Sep-2025 20092348 CHIUTIDAND GRAM PANCHAYAT WATER SUPPLY SCHEME Chiutidand 25-May-2024 GA INFRA-VPL नहीं 3.00 3.00 65.00% 333 255 10.64 18.50 0 0 जल कल कैम्पस गहराई में बनाया गया है। ओवर हेड टैंक का कार्य प्रगति पर है। चिउंटीडांड में बहुत सारे कनेक्शन बाकी हैं। रोड रेस्टोरेशन भी बाकी हैं। कुछ जगह जहाँ कनेक्शन हैं, पानी का प्रेशर कम है।इनामीडंड एवं ओराडंड में भी कनेक्शन बाकी हैं तथा जितने लगे हैं, उनमें भी जलापूर्ति नहीं हो रही है। रोड रेस्टोरेशन का कार्य बाकी है। प्रथम दृष्टया योजना के ओवर हेड टैंक से तीनों राजस्व ग्रामों में उचित प्रेशर (7 मीटर हेड) पर जलापूर्ति किया जाना सम्भव नहीं है। अतः उचित होगा कि योजना का पुनः सर्वे कराकर तदानुसार जल आपूर्ति सुनिश्नित कर ली जाय।
26 B.K.LITORIA Mau 12-Sep-2025 20011546 USARI KHURD GP WATER SUPPLY SCHEME Usari Khurd 16-Jan-2024 LC INFRA हाँ 2.25 2.12 80.00% 689 546 17.95 18.73 43 40 योजना के उसरी गांव में क्लोरीनयुक्त जल आपूर्ति नियमित की जा रही है। दूसरे गाँव विश्वनाथपुर में जलापूर्ति बाधित है तथा कनेक्शन भी पूरे नहीं हैं और जलापूर्ति में उचित प्रेशर नहीं है। रोड रेस्टोरेशन किया गया है। जलकल कैम्पस का डवलपमेंट एवं ओवर हेड टैंक में कुछ कार्य बाकी है।
27 B.K.LITORIA Ballia 20-Nov-2025 20101814 BALLIA SURFACE WATER SUPPLY SCHEME-2, HANUMANGANJ Basti 12-May-2023 Larsen & Toubro Ltd नहीं 1.68 1.68 100.00% 174 174 16.00 16.00 1 1 -
28 B.K.LITORIA Ballia 20-Nov-2025 20101814 BALLIA SURFACE WATER SUPPLY SCHEME-2, HANUMANGANJ Pradhanpur 19-Oct-2023 Larsen & Toubro Ltd हाँ 0.99 0.99 100.00% 450 450 11.43 11.43 0 0 योजना में जलापूर्ति की जा रही है
29 B.K.LITORIA Ballia 20-Nov-2025 20101814 BALLIA SURFACE WATER SUPPLY SCHEME-2, HANUMANGANJ Thuma Mohan 19-Nov-2023 Larsen & Toubro Ltd नहीं 1.68 1.68 100.00% 254 254 7.79 7.79 1 1 100 प्रतिशत
30 B.K.LITORIA Jaunpur 03-Jul-2025 20059705 BARAIYA GRAM PANCHAYAT WATER SUPPLY SCHEME Baraiya 22-Oct-2024 AFCONS हाँ 2.52 2.52 0.00% 697 298 0.00 0.00 4 4 योजना में दिनांक 01-10-2024 से जलापूर्ति की जा रही है की ओवर आल प्रगति संतोषजनक हैं तथा ऑपरेशन एण्ड मैन्ट्नन्स में जाने के योग्य है
31 B.K.LITORIA Jaunpur 03-Jul-2025 20101167 MARGUPUR & KASTURIPUR VILLAGE WATER SUPPLY SCHEME Margupur 22-Feb-2025 AFCONS हाँ 1.08 1.08 0.00% 641 267 0.00 0.00 6 5 योजना में मरगुपुर एवं अहरौली में अप्रैल 2024 से आपूर्ति की जा रही है
32 B.K.LITORIA Jaunpur 04-Jul-2025 20026141 Jakhaniya Water Supply Scheme Jakhaniyan 24-Feb-2025 AFCONS हाँ 2.91 2.91 0.00% 550 406 0.00 0.00 7 7 कार्य संतोषजनक है, पेयजल आपूर्ति नियमित हो रही है सोलर योजना होने के कारण रोस्टर के समय में बदलाव किया गया है] ग्राम प्रधान द्वारा कार्यों एवं पेयजल आपूर्ति से संतुष्ट है
33 B.K.LITORIA Ghazipur 07-Nov-2025 20016953 BASIPUR URF PIYARI_NINDOPUR W/S SCHEME Basipur Urf Piari 20-Oct-2024 Larsen & Toubro Ltd हाँ 16.95 16.95 100.00% 840 443 20.23 16.95 4 4 योजना के कैम्पस का विकास किया गया है, योजना सोलर आधारित है। डीजी सेट (जनरेटर) की व्यवस्था नहीं है। ओवर हेड टैंक के माध्यम से क्लोरीनयुक्त जल आपूर्ति 7 राजस्व ग्रामों के सापेक्ष मात्र 2 ग्रामों वासीपुर उर्फ प्यासी व चकवुडासेन में ही पेयजल आपूर्ति की जा रही है। 4 राजस्व ग्राम निन्दूपुर, रद्दीपुर, भरोपुर एवं गोपालपुर में रेलवे क्रासिंग की दूसरी तरफ होने तथा पाइप लाइन का संयोजन न होने के कारण पेयजल आपूर्ति नहीं हो रही है। चकलतीफ ग्राम जिसमें लगभग 16 हाउसहोल्ड हैं। राष्ट्रीय राजमार्ग के दूसरी तरफ होने के कारण अधिशासी अभियन्ता द्वारा अवगत कराया गया है कि इस ग्राम के लिए नजदीक ग्राम पंचायत की योजना से जोड़ने का प्रस्ताव है। अधिशासी निदेशक महोदय द्वारा जनपद गाजीपुर के अधिशासी अभियन्ता को निर्देश दिया गया कि जल भराय को डिवाटरिंग/मिट्टी भराव कराकर एक सप्ताह के अन्दर चारों ग्रामों में तथा चकलतीफ के ग्राम में सभी घरों में 15 दिसम्बर, 2025 तक प्रत्येक दशा में पेयजल आपूर्ति कराना सुनिशिचत् करें। View 1.Download
34 B.K.LITORIA Ghazipur 07-Nov-2025 20097113 CHADI W/S SCHEME Chaudi 01-Mar-2024 Larsen & Toubro Ltd हाँ 4.00 4.00 100.00% 216 209 20.23 16.95 14 14 कैम्पस का विकास किया गया है, पम्प हाउस के ऊपर से हाईटेंशन लाइन जा रही है, जिसकीश शिफ्टिंग अति आवश्यक है। योजना से तीनों राजस्व ग्रामों में नियमित जल आपूर्ति हो रही है। प्रधान श्रीमती सुनीता भारती द्वारा अवगत कराया गया कि मोहम्मदाबाद ग्राम में लगभग 40 जल संयोजन की और मांग है, जिसे जल निगम द्वारा कराया जाना आवश्यक है। अधिशासी निदेशक महोदय द्वारा नराजगी व्यक्त करते हुए अधिशासी अभियंता, उ०प्र० जल निगम (ग्रामीण), जनपद गाजीपुर को निर्देशित किया गया कि हाइटेंशन लाइन निर्माण के पूर्व में ही शिफ्ट करा लिया जाना चाहिए था। उचित होगा कि हाईटेंशन लाइन यथाशीघ्र शिफ्ट करा लिया जाये। View 1.Download
35 B.K.LITORIA Ghazipur 07-Nov-2025 8361292 MAHUWARI GRAM PANCHAYAT WATER SUPPLY SCHEME Mahuwari 31-Dec-2023 Larsen & Toubro Ltd हाँ 8.41 8.41 100.00% 276 200 7.29 8.41 23 15 कैम्पस का विकास कार्य नहीं किया गया है, 2-3 फुट मिट्टी का भराव किया जाना है, जिसे मनरेगा से कराया जाना प्रस्तावित है। योजना से क्लोरीनयुक्त नियमित पेयजल आपूर्ति की जा रही है, वितरण प्रणाली में 3 जगह पाइप लीक हैं, जिससे कुछ घरों में वांछित प्रेशर से जल आपूर्ति नहीं पहुंच रहीं हैा प्रधान द्वारा अवगत कराया गया है कि 25-30 घरों में जल संयोजन की और आवश्यकता है। अधिशासी निदेशक महोदय द्वारा नराजगी व्यक्त करते हुए अधिशासी अभियंता, उ०प्र० जल निगम (ग्रामीण), जनपद गाजीपुर को निर्देशित किया गया कि पेयजल योजना में कैम्पस का विकास, वितरण प्रणाली में लीकेज, जिससे वांक्षित प्रेशर से जलापूर्ति नहीं हो पा रही है, का लंबित कार्य 30 नवम्बर 2025 तक पूर्ण करना सुनिधत करें। View 1.Download
36 B.K.LITORIA Chandauli 17-Jul-2025 20102779 Nadesar_Marufpur WS Marufpur 24-Apr-2023 GA INFRA - BABA (JV) हाँ 0.00 0.00 0.00% 826 0 0.00 0.00 0 0 ओएच परिसर हेतु भूमि विवादग्रस्त होने के कारण निर्माण कार्य देर से शुरू किया गया है| योजना में जलापूर्ति नहीं हो रही है| अवगत कराया गया|
37 B.K.LITORIA Chandauli 17-Jul-2025 20029371 Hirdaypur WS Hirdaypur 27-Apr-2025 GA INFRA - BABA (JV) हाँ 8.50 8.50 0.00% 334 374 0.00 0.00 18 18 ओ एच टी परिसर में जाने हेतु मुख्य मार्ग कच्चा है
38 B.K.LITORIA Chandauli 18-Jul-2025 20020001 Thekaha WS Thekha 04-Aug-2024 ION EXCHANGE हाँ 17.49 17.49 0.00% 746 746 0.00 0.00 7 7 योजना में रेगुलर पेयजलआपूर्ति सीधे पमपिंग द्वारा की जा रही है योजना में क्लोरीनेशन हो रहा है रोड रेस्टरैशन का कार्य संतोषजनक हैं
39 B.K.LITORIA Varanasi 28-Aug-2025 20055713 Jalalpur Jalalpur 30-Apr-2024 Larsen & Toubro Ltd नहीं 17.12 17.12 70.00% 725 365 15.23 13.73 9 9 योजना में बिना क्लोरीन के पम्प द्वारा सीधे जल आपूर्ति की जा रही है। जिंक एलम ओवर हेड टैंक 250 किलोलीटर/12 मीटर स्टेजिंग निर्माणाधीन है। इस योजना से जबरा ग्राम में जल आपूर्ति हो रही है। जलालपुर एवं नयापुरा में रोड बाइन्डिग के कारण पाइल लाइन क्षतिग्रस्त है, जिससे जलापूर्ति आंशिक रूप से हो रही है। नयापुरा में कुछ कनेक्शन्स बकाया है। योजना के अन्तर्गत किए गए कनेक्शन्स में सीसी ग्राउटिंग नहीं की गयी है तथा कनेक्शन्स का ब्योरा वाल राइटिंग पर नहीं हैा अतः योजना में क्लोरीनयुक्त जलापूर्ति नहीं हो रही है।
40 B.K.LITORIA Varanasi 28-Aug-2025 8360696 Khewasipur Kehvasipur 31-Oct-2023 Larsen & Toubro Ltd हाँ 8.35 8.35 95.00% 355 401 11.47 11.11 26 19 क्लोरीनयुक्त नियमित जलापूर्ति हो रही है। आटोमेशन/इन्ट्रीगेशन कार्य किया गया तथा पोर्टल पर दर्शित है। ओवर हेड टैंक का कैम्पस का डवलपमेंट का कार्यर् अवशेष है। पम्पहाउस की ए्प्रेन में क्रेक हैा खेवालीपुर में कुछ कनेक्शन्स में सीसी ग्राउटिंग नहीं की गई हैा कनेक्शन का ब्यौरा दीवाल पर नहीं लिखा गया है। योजना के दूसरे ग्राम विट्टलपुर में पूर्व माध्मिक विद्यालय में कनेक्शन नहीं हैा गांव में कूछ कनेक्शन्स की माँग हैा
41 B.K.LITORIA Varanasi 29-Aug-2025 8386532 Vyaspur Vayaspur 04-Oct-2023 Larsen & Toubro Ltd हाँ 9.91 9.91 95.00% 389 364 7.94 8.26 3 3 योजना मे क्लोरीनयुक्त जल आपूर्ति की जा रही है परन्तु बादल होने पर जलापूर्ति बाधित हो जाती है। जनरेटर से आपूर्ति नहीं की जाती हा व्यासपुर में राजभर टोला में पाइप लाइन एवं कनेक्टशन नहीं दिया गया। कनेक्शन्स में सीसी ग्राउटिंग एवं कनेक्शन्स विवरण नहीं दिया गया है। जलकल परिसर में डवलपमेंट बकाया है तथा ओवर हेड टैंक के नीचे सीसी एप्रेन का निर्माण नहीं किया गया है। योजना कैम्पस में चोरी हो जाने के कारण योजना में जलापूर्ति कुछ दिनों तक बाधित रही। स्टैण्ड पोस्ट मानक के अनुसार नहीं है।
42 B.K.LITORIA Mau 12-Sep-0005 20093559 BANDHANPUR GRAM PANCHAYAT WATER SUPPLY SCHEME BANDHAN PUR 12-Mar-2025 GA INFRA-VPL नहीं 4.82 4.82 95.00% 338 310 13.67 12.99 48 48 योजना में क्लोरीनयुक्त जल की आपूर्ति की रही है। जिंक एलम टैंक के माध्यम से दी जा रही है। ओवर हेड टैंक कैम्पस में छुटपुट कार्य बाकी है। जल आपूर्ति की वितरण प्रणाली दो जगह लीकेज है जिसे रिपेयरिंग हेतु तीन लगी है।रोड रेस्टोरेशन का कार्य सन्तोषजनक है। कुछ कनेक्शन की माँग की जा रही है।
43 GAYA PRASAD Mirzapur 17-Apr-2026 8153309 Gothaura GOV Gohani 13-Aug-2024 Megha हाँ 1.40 1.40 100.00% 151 170 1.20 1.20 2 2 संतोषजनक।
44 GAYA PRASAD Mahoba 07-May-2026 8175353 kabrai GOV Bari 01-Jun-2023 N.K. Gupta & K.B. Gupta Contractors हाँ 1.15 1.15 100.00% 84 84 1.74 1.74 6 6 संतोषजनक किंतु विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
45 GAYA PRASAD Sant Ravidas Nagar 09-Jul-2025 20024008 Abholi water supply scheme ABHOLI 17-Jan-2024 GA INFRA - BABA (JV) हाँ 16.27 16.27 0.00% 995 920 0.00 0.00 0 0 संतोषजनक
46 GAYA PRASAD Sant Ravidas Nagar 09-Jul-2025 20023999 Saray Hola Water Supply Scheme SARAI HOLA GA INFRA - BABA (JV) नहीं 5.25 5.25 0.00% 550 406 0.00 0.00 0 0 भूमि विवाद निस्तारण होना है। कार्य प्रगति में है।
47 GAYA PRASAD Sant Ravidas Nagar 10-Jul-2025 20056596 Anapur Multi Village Water Supply Scheme ANAPUR GA INFRA - BABA (JV) हाँ 1.87 1.87 0.00% 398 233 0.00 0.00 0 0 संतोषजनक
48 GAYA PRASAD Mirzapur 21-Aug-2025 8152635 Danti GOV and Tubewell Scheme 42 Nos. Dhaurhara 22-Sep-2023 Ramky baba हाँ 12.38 12.38 0.00% 314 383 0.00 0.00 3 3 संतोषजनक
49 GAYA PRASAD Mirzapur 22-Aug-2025 8153275 Mahauri GOV and Tubewell Scheme 98 Nos. JALALPUR 18-Feb-2024 GA INFRA नहीं 2.79 2.79 0.00% 427 348 0.00 0.00 25 17 ख़राब
50 GAYA PRASAD Mirzapur 22-Aug-2025 8011637 Mahadev GOV Lalganj 19-Mar-2024 NCC Ltd. हाँ 4.02 4.02 0.00% 661 786 0.00 0.00 0 0 संतोषजनक
51 GAYA PRASAD Mirzapur 16-Apr-2026 8010572 Ahugi Kalan GOV Parsia Kala 09-Jan-2024 NCC Ltd. हाँ 0.02 0.02 100.00% 186 275 12.29 12.29 0 0 1- आदिवासियो के महोल्ले में पानी धीमा आता है और कुछ घरो में कनेक्शन शेष है। 2- कम्पोजिट विद्यालय एव आगंनवाडी में कनेक्शन नही है। 3- शेष कार्य संतोषजनक
52 GAYA PRASAD Mirzapur 16-Apr-2026 8010572 Ahugi Kalan GOV Silhata 20-Aug-2023 NCC Ltd. हाँ 0.08 0.08 100.00% 153 173 10.07 10.07 0 0 सन्तोषजनक
53 GAYA PRASAD Mirzapur 16-Apr-2026 8010572 Ahugi Kalan GOV Matwaria 03-Jan-2024 NCC Ltd. हाँ 0.00 0.00 100.00% 37 66 6.54 6.54 0 0 संतोषजनक
54 GAYA PRASAD Mirzapur 16-Apr-2026 8010572 Ahugi Kalan GOV Hardi Khurd 03-Sep-2024 NCC Ltd. हाँ 0.00 0.00 100.00% 6 33 8.37 8.37 0 0 1-संतोषजनक 2-राजमन पुत्र भीखू मो0 9897920334 द्वारा बताया गया कि उनके गांव मेे 30-35 घर है लीकेज के कारण जलापूर्ति में व्यवधान होता है। मौके में पाइप में लीकेज पाया गया एजेसी से अपेक्षा की गयी लीकेज सही कराये और यथा आवश्यक वन विभाग से अनुमति डी0एम0 व ए0डी0एम0 के माध्यम से प्राप्त कर ले ।
55 GAYA PRASAD Mirzapur 16-Apr-2026 8010572 Ahugi Kalan GOV Sendurah 02-Jan-2024 NCC Ltd. हाँ 0.13 0.13 100.00% 23 28 4.59 4.59 0 0 संतोषजनक
56 GAYA PRASAD Mirzapur 16-Apr-2026 8010572 Ahugi Kalan GOV Barwar 18-Jul-2023 NCC Ltd. हाँ 0.00 0.00 100.00% 48 59 6.85 6.85 0 0 संतोषजनक
57 GAYA PRASAD Mirzapur 17-Apr-2026 8153309 Gothaura GOV Bahuaar 13-Aug-2024 Megha हाँ 4.10 4.10 100.00% 204 270 4.20 4.20 12 12 1-संतोषजनक। 2-श्री विजय प्रकाश पुत्र ओम प्रकाश मो0 9450828318 द्वारा शिकायत की गयी की उनके घर के पास दो माह से पाइप लीक कर रहा है। 3-सोहन मो0-9794261018, संजय, जयश्री कन्नौजिया, मनोज, सुरेश, विजय, विनोद, भगवान दास, नत्थू विश्वकर्मा आदि द्वारा कनेक्शन की मांग की गयी है। मो0-6307093097 पर बात की गयी जिससे पता लगा की ऐसे कई लोग है जिनको कनेक्शन नही मिल सका। इसलिए शीघ्र कनेक्शन दे दिया जाये।
58 GAYA PRASAD Mirzapur 17-Apr-2026 8153309 Gothaura GOV Jorwa 13-Aug-2024 Megha हाँ 0.99 0.99 100.00% 28 40 1.20 1.20 0 0 संतोषजनक।
59 GAYA PRASAD Sonbhadra 19-Nov-2025 8175315 Kewatha GOV Tapoo 18-Jun-2023 Jain Const. हाँ 0.24 0.24 100.00% 407 468 24.82 24.82 0 0 1- कार्य संतोषजनक है | 2-हीरालाल के घर के पास विद्युत पोल के पास अधिष्ठापन के समय से लीकेज है |
60 GAYA PRASAD Sonbhadra 19-Nov-2025 8175315 Kewatha GOV Gothani 11-Oct-2023 Jain Const. हाँ 0.93 0.93 100.00% 461 536 36.97 36.97 0 0 कार्य संतोषजनक है |
61 GAYA PRASAD Sonbhadra 19-Nov-2025 8175315 Kewatha GOV Gayghat 18-Jun-2023 Jain Const. हाँ 0.31 0.31 100.00% 198 207 36.97 36.97 0 0 1- कार्य संतोषजनक है | 2-दशरथ बेगा के घर के पास पानी नही आता है | बबुन्दर के घर के पास कुआ खोदते समय पाइप क्षतिग्रस्त हो गयी है |
62 GAYA PRASAD Sonbhadra 19-Nov-2025 8175315 Kewatha GOV Gosari 18-Jun-2023 Jain Const. हाँ 0.20 0.20 100.00% 204 293 24.82 24.82 0 0 कार्य संतोषजनक है |
63 GAYA PRASAD Sonbhadra 20-Nov-2025 8175110 Belahai GOV Kabari 30-Oct-2024 VPRPL हाँ 0.85 0.85 100.00% 83 78 2.40 2.40 0 0 नियमित जलापूर्ति नही हो रही है | अधिशासी अभियन्ता द्वारा अवगत कराया गया कि ओरगई(सी0ओ0आर0) पर विद्युत आपूर्ति हेतु स्वतंत्र फीडर का कार्य चल रहा है | कार्य पूर्ण होने पर नियमित जलापूर्ति प्रारंभ हो जायेगी |
64 GAYA PRASAD Sonbhadra 20-Nov-2025 8175110 Belahai GOV Hewati 30-Oct-2024 VPRPL नहीं 0.78 0.78 100.00% 65 53 2.05 2.05 0 0 नियमित जलापूर्ति नही हो रही है | अधिशासी अभियन्ता द्वारा अवगत कराया गया कि ओरगई(सी0ओ0आर0) पर विद्युत आपूर्ति हेतु स्वतंत्र फीडर का कार्य चल रहा है | कार्य पूर्ण होने पर नियमित जलापूर्ति प्रारंभ हो जायेगी |
65 GAYA PRASAD Sonbhadra 20-Nov-2025 8175110 Belahai GOV Deora 29-Oct-2024 VPRPL हाँ 0.54 0.54 100.00% 40 38 2.10 2.10 0 0 नियमित जलापूर्ति नही हो रही है | अधिशासी अभियन्ता द्वारा अवगत कराया गया कि ओरगई(सी0ओ0आर0) पर विद्युत आपूर्ति हेतु स्वतंत्र फीडर का कार्य चल रहा है | कार्य पूर्ण होने पर नियमित जलापूर्ति प्रारंभ हो जायेगी |
66 GAYA PRASAD Sonbhadra 20-Nov-2025 8175110 Belahai GOV Khekhara 29-Oct-2024 VPRPL नहीं 0.97 0.97 100.00% 60 57 2.95 2.95 0 0 नियमित जलापूर्ति नही हो रही है | अधिशासी अभियन्ता द्वारा अवगत कराया गया कि ओरगई(सी0ओ0आर0) पर विद्युत आपूर्ति हेतु स्वतंत्र फीडर का कार्य चल रहा है | कार्य पूर्ण होने पर नियमित जलापूर्ति प्रारंभ हो जायेगी |
67 GAYA PRASAD Sonbhadra 17-Jul-2025 8175110 Belahai GOV Baburi 28-May-2024 VPRPL नहीं 2.45 2.45 0.00% 216 212 0.00 0.00 0 0 संतोषजनक
68 GAYA PRASAD Sonbhadra 18-Jul-2025 8175161 Jhilo/ Bijpur GOV Baina 15-Apr-2025 GVPR नहीं 0.06 0.06 0.00% 349 256 0.00 0.00 0 0 संतोषजनक
69 GAYA PRASAD Sonbhadra 18-Jul-2025 8175161 Jhilo/ Bijpur GOV Asandih 07-Apr-2024 GVPR नहीं 0.05 0.05 0.00% 174 159 0.00 0.00 0 0 संतोषप्रद
70 GAYA PRASAD Fatehpur 01-Nov-2025 20058708 DAMAPUR & MUCHWAPUR Damapur 29-Apr-2025 Gayatri Projects LTD हाँ 6.95 5.80 100.00% 533 533 9.32 9.30 5 5 1-स्वास्थ्य केंद्र के पास रोड रेस्टोरेशन शेष है | 2-आगनवाढी, स्वास्थ्य केंद्र पर कनेक्शन दिया जाना शेष है। 3-ऑटोमेशन शीघ्र पूर्ण कराया जाए | 4-ओ एण्ड एम शीघ्र पूर्ण कराया जाए | अधिशासी निदेशक महोदय द्वारा निर्देशित किया गया कि एक सप्ताह के अन्दर उक्त कार्य पूर्ण करें, अन्यथा नियमानुसार कार्यवाही की जायेगीं। View 1.Download
71 GAYA PRASAD Fatehpur 01-Nov-2025 20058708 DAMAPUR & MUCHWAPUR Muchuwapur 03-Dec-2024 Gayatri Projects LTD हाँ 4.08 3.30 100.00% 374 374 5.69 5.69 5 5 1-ग्रामवासियों के द्वारा जलापूर्ति नियमित न होने की शिकायत की गयी है | 2-परिसर की सफाई करने की आवश्यकता है संपर्क मार्ग ठीक कराने की आवश्यकता है | 3-ऑटोमेशन शीघ्र पूर्ण कराया जाए | अधिशासी निदेशक महोदय द्वारा निर्देशित किया गया कि एक सप्ताह के अन्दर उक्त कार्य पूर्ण करें, अन्यथा नियमानुसार कार्यवाही की जायेगीं। View 1.Download
72 GAYA PRASAD Fatehpur 24-Jul-2025 20097818 HASIMPUR MADEPUR Hasimpur Bhedpur 22-Oct-2024 Power Mech Projects Ltd हाँ 11.20 11.20 0.00% 754 785 0.00 0.00 4 4 संतोषजनक |
73 GAYA PRASAD Fatehpur 24-Jul-2025 8360793 Karsawa Karsawa 30-Jul-2024 Gayatri Projects LTD हाँ 5.49 5.49 0.00% 594 660 0.00 0.00 5 5 सुधार की आवश्यकता है | जिससे अंतिम छोर तक प्रेशर के साथ जलापूर्ति हो सके |
74 GAYA PRASAD Fatehpur 25-Jul-2025 20026710 SAMDABAD KUCHHATI Samdabad Kuchahti 15-Oct-2024 Gayatri Projects LTD नहीं 5.70 5.20 0.00% 476 435 0.00 0.00 4 4 प्रगति संतोषजनक नही है, नियमित जलापूर्ति नही हो रही है |कनेक्शन एवं रोड रेस्टोरेशन शेष है | लीकज के कारण जलापूर्ति बाधित है |
75 GAYA PRASAD Fatehpur 31-Oct-2025 20095909 SANGRAMPUR,BHAKRANA Bhakhrana 04-Mar-2025 Power Mech Projects Ltd हाँ 8.05 8.05 100.00% 432 432 9.50 9.50 7 7 1-geo tagging का कार्य अपूर्ण है |
76 GAYA PRASAD Fatehpur 31-Oct-2025 20095909 SANGRAMPUR,BHAKRANA Sangrampur 12-Nov-2024 Power Mech Projects Ltd हाँ 5.58 5.58 100.00% 372 372 6.56 6.56 5 5 1-geo tagging का कार्य अपूर्ण है |
77 GAYA PRASAD Pratapgarh 12-Sep-2025 20057501 Pure Tilakram water supply scheme Pure Tilakram 07-Dec-2024 Power Mech Projects Ltd हाँ 3.00 2.80 100.00% 465 440 10.66 10.73 6 6 संतोषजनक
78 GAYA PRASAD Pratapgarh 12-Sep-2025 20064076 Ragauli Water Supply Scheme Ragauli 12-Nov-2024 Power Mech Projects Ltd हाँ 3.00 2.90 100.00% 555 460 15.27 16.57 12 11 संतोषजनक
79 GAYA PRASAD Pratapgarh 12-Sep-2025 20054153 RASULPUR GULRAHA WATER SUPPLY SCHEME Rasulpur Gulraha 22-Oct-2024 JMC - Kalpataru हाँ 2.46 2.46 65.00% 492 392 11.83 12.20 4 3 कार्य पूर्ण कराया जाना आवश्यक है |
80 GAYA PRASAD Pratapgarh 24-Sep-2026 20107476 SAHERUA WSS Saherua 27-May-2025 JMC - Kalpataru हाँ 4.19 4.19 100.00% 600 524 14.74 15.57 2 2 1. सहेरुआ एक राजस्व ग्राम है जो १२ मजरों मे बसा है, अधिकांश connection दिए जा चुके है| ब्राह्मण बस्ती मे पानी कम pressure से जाता है, Valve लगा कर pressure के साथ जलापूर्ति की जाये 2. इस ग्राम मे दो प्राथमिक 1 Junior High School तथा दो आंगनबाड़ी केंद्र है| किन्तु Connection एवं जलापूर्ति नहीं हो रही है| इसलिए Connection एवं जलापूर्ति सुनिश्चित करायी जाये| 3. विधुत आपूर्ति न होने से जलापूर्ति बाधित रहती है क्योंकि जनरेटर सेट और सोलर की व्यवस्था नहीं है| 4. कई जगहों मे leakage पाया गया, उसे ठीक किया जाये 5. अवशेष connection यथाशीघ्र दे दिए जाये और VWSC की बैठक करा कर ये सुनिश्चित किया जाये कि कोई connection शेष नहीं है|
81 GAYA PRASAD Pratapgarh 24-Sep-2026 20103251 Parsanda GRAM PANCHAYAT WATER SUPPLY SCHEME Domanpur 29-Sep-2026 Power Mech Projects Ltd हाँ 1.20 1.20 100.00% 96 63 17.22 8.04 0 0 Bhantikala उक्त योजना से आच्छादित नहीं है| अधिशासी अभियन्ता द्वारा स्पष्ट कर लेना चाहिए कि यह गाँव जल निगम की Parsanda WSS से आच्छादित है, आवश्कतानुसार सुधार कर लिया जाए क्यूंकि इस योजना से केवल Domanpur की ही Supply की जा रही है|
82 GAYA PRASAD Pratapgarh 24-Sep-2026 20103251 Parsanda GRAM PANCHAYAT WATER SUPPLY SCHEME Bhantikala` Power Mech Projects Ltd हाँ 1.20 1.20 100.00% 165 94 17.22 8.04 11 11 Bhantikala उक्त योजना से आच्छादित नहीं है| अधिशासी अभियन्ता द्वारा स्पष्ट कर लेना चाहिए कि यह गाँव जल निगम की Parsanda WSS से आच्छादित है, आवश्यकतानुसार सुधार कर लिया जाए |
83 GAYA PRASAD Pratapgarh 30-Jul-2025 20021742 PAHALMAPUR GP WATER SUPPLY SCHEME Pahalmapur 09-Jan-2024 JMC - Kalpataru हाँ 3.06 3.06 0.00% 355 270 0.00 0.00 6 4 संतोषजनक
84 GAYA PRASAD Pratapgarh 30-Jul-2025 20057541 Kuvkavwar water supply scheme Kuvkavwar 04-May-2024 Power Mech Projects Ltd हाँ 3.34 3.34 0.00% 445 235 0.00 0.00 20 20 कार्य प्रगति पर है।
85 GAYA PRASAD Pratapgarh 31-Jul-2025 20069685 Kaili Deeh & Narainpur Khurd Water Supply Scheme Kaili Deeh 27-May-2025 JMC - Kalpataru हाँ 11.70 11.70 0.00% 764 430 0.00 0.00 13 13 -
86 GAYA PRASAD Pratapgarh 30-Jul-2025 20012729 GOKULA WATER SUPPLY SCHEME Mahothari 01-Oct-2024 JMC - Kalpataru हाँ 5.80 5.80 0.00% 383 312 0.00 0.00 17 17 संतोषजनक
87 GAYA PRASAD Pratapgarh 25-Sep-2026 20106688 BANSI WATER SUPPLY SCHEME Bansi JMC - Kalpataru नहीं 6.10 6.10 96.00% 469 255 6.11 6.10 0 0 1. संतोषजनक है, कार्य प्रगति पर है| 2. कार्य स्थल पर 13 मजदूर कार्य करते पाए गए|
88 GAYA PRASAD Kaushambi 25-Jun-2025 20066446 Navawan Water Supply Scheme GAUSPUR NAVAWAN JMC - Kalpataru नहीं 0.50 0.50 0.00% 340 307 0.00 0.00 0 0 संतोषप्रद पायी गयी है।
89 GAYA PRASAD Kaushambi 25-Jun-2025 8014404 Afjalpur Shanton AFJALPUR SHANTON UPARHAR 24-Apr-2023 U.P.Jal Nigam नहीं 16.97 16.97 0.00% 900 965 0.00 0.00 0 0 संतोष जनक पायी गयी है।
90 GAYA PRASAD Kaushambi 25-Jun-2025 20017468 SHIYA kamasin G.O.V. reorganization water supply scheme DALSAHIYA 27-Mar-2025 JMC - Kalpataru नहीं 0.78 0.78 0.00% 51 45 0.00 0.00 0 0 संतोष जनक पायी गयी है।
91 GAYA PRASAD Kaushambi 25-Jun-2025 20075746 Rala water supply scheme Rala 01-Mar-2024 GA INFRA - BABA (JV) हाँ 4.22 4.14 0.00% 525 566 0.00 0.00 0 0 संतोषजनक पायी गयी है।
92 GAYA PRASAD Kaushambi 29-Aug-2025 20023304 Kotari Pashchim water supply scheme Kotari Pashchim 06-Feb-2024 GA INFRA - BABA (JV) हाँ 6.90 6.90 100.00% 893 973 15.23 15.23 20 20 कोटारी पूर्व में जलापूर्ति बढाना है शेष कार्य संतोषजनक
93 GAYA PRASAD Kaushambi 29-Aug-2025 20022923 Ibrahimpur water supply scheme Ibrahimpur 07-Apr-2024 GA INFRA - BABA (JV) हाँ 4.77 4.77 100.00% 653 644 12.03 11.85 15 12 नियमित पेयजल सुनिश्चित किया जाना है, शेष कार्य संतोषजनक
94 GAYA PRASAD Kaushambi 28-Aug-2025 20017257 Alamchand G.O.V. reorganization water supply scheme Mohnapur 25-Feb-2025 JMC - Kalpataru हाँ 3.40 3.28 95.00% 495 477 10.60 11.20 15 13 संतोषजनक
95 GAYA PRASAD Prayagraj 05-Dec-2025 20093193 MUHIBUDDINPUR BHARETHA WATER SUPPLY SCHEME MOHINDINEPUR BHARETHA 22-Oct-2024 Larsen & Toubro Ltd हाँ 8.35 8.35 100.00% 1070 633 26.34 17.64 0 0 1- ग्राम पंचायत में दूसरा राजस्व ग्राम इब्राहीमपुर एवं तीसरा वाजिदपुर है | इस मोहिदिनपुर भरेठा पेयजल योजना के राजस्व ग्राम इब्राहिमपुर मे नियमित जलापूर्ति न होने की शिकायत की गयी एवं कुछ कनेक्शन भी बाकि हैं | सभी तीनो राजस्व ग्रामो में जलापूर्ति सुनिश्चित किया जाये| 2-ओ0 एण्ड एम0 की कार्यवाही यथा शीघ्र सुनिश्चित की जाए |
96 GAYA PRASAD Prayagraj 05-Dec-2025 20065210 Hasimpur Chabalapur Water Suppl scheme MYUDARA TALUKA IBRIHAMPUR 07-Dec-2024 Larsen & Toubro Ltd हाँ 3.97 3.97 100.00% 314 286 7.42 5.25 31 29 1-भारतीया बस्ती में जलापूर्ति नहीं हो पा रही है जो गाँव के अंतिम छोर एवं ऊंचाई पर है जिसके लिए फर्म को एक सप्ताह में जलापूर्ति कराने हेतु निर्देशित किया गया है 2- झापिया राजस्व ग्राम इस ग्राम पंचायत में न होने का कथन ग्राम प्रधान द्वारा किया गया | इसकी पुष्टि कर ली जाये यह राजस्व ग्राम जलापूर्ति से वंचित नही है | 3-जलकल परिसर का विकास कार्य, रेनवाटर हार्वेस्टिंग आदि का कार्य यथा शीघ्र पूर्ण किया जाए | 4-ऑटोमेशन तथा ओ0 एण्ड एम0 का कार्य शीघ्र पूर्ण किया जाए |
97 GAYA PRASAD Prayagraj 03-Jul-2025 20097697 TIKRITA PADILA_UDAICHANDPUR WATER SUPPLY SCHEME Tikrita Padila Larsen & Toubro Ltd नहीं 3.71 3.71 0.00% 1125 142 0.00 0.00 0 0 कार्य प्रगति पर है
98 GAYA PRASAD Prayagraj 03-Jul-2025 20094932 BANKAT WATER SUPPLY SCHEME Bankat Larsen & Toubro Ltd नहीं 1.10 1.10 0.00% 423 405 0.00 0.00 0 0 कार्य की प्रगति धीमी है
99 GAYA PRASAD Prayagraj 19-Aug-2026 20024737 Dalapur Single Village Water Supply Scheme Dalapur Larsen & Toubro Ltd हाँ 3.95 3947.00 100.00% 697 575 21.17 21.17 16 16 शिकायतकर्ता श्री अंकुर दुबे मो0 6307735916 द्वारा 10 कनेक्शन की मांग किया गया जिसको एक सप्ताह के अन्दर करने हेतु निर्देशित किया गया | निरीक्षण के समय उक्त शिकायतकर्ता द्वारा अवगत कराया गया कि लगभग 8-9 लोगों द्वारा खेत में कनेक्शन लेकर सिंचाई की जा रही है जिसके सम्बन्ध में आवश्यक कार्यवाही करने हेतु फर्म को निर्देशित किया गया कुल स्थानो में पानी धीमा आता है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download edit is required
100 GAYA PRASAD Prayagraj 19-Aug-2026 20023951 Dewariya MVS scheme Dewariya Larsen & Toubro Ltd हाँ 4.57 4.57 100.00% 750 560 19.56 19.56 14 13 1-भारी वर्षा एवं तालाब के निकट होने के कारण कैम्पस में जल-भराव हो गया है | श्री सुनील सिंह एवं अन्य ग्राम वासियों द्वारा अवगत कराया गया कि पिछले कुछ दिनों पूर्व मोटर जलने के कारण 10 दिनों से जलापूर्ति बाधित थी उसके बाद चालू हो गया था | 2-3 दिनों से कैम्पस में जल-भराव होने के कारण जलापूर्ति बंद है | कुछ ग्राम वासियों एवं प्रधान द्वारा कनेक्शन की मांग भी किया गया तथा कुछ जगहों पर रोड रेस्टोरेशन बैठ जाने कि शिकायत थी जिसको यथा शीघ्र कराने हेतु सम्बधित को निर्देशित किया गया | कुछ समय पूर्व सोलर के उपकरणो की चोरी हुई है उसकी एफ0आई0आर0 करायी गयी इसी प्रकार कुछ शरारती व्यक्तियों द्वारा सरकारी कार्य में व्यवधान किया जा रहा है एजेन्सी के लोग उनसे भयभीत रहते है निरीक्षण के समय अभद्र प्रदर्शन किया गया ऐसे चिन्हित व्यक्तियो को विरुद्ध कार्यवाही अधिशासी अभियंता जल निगम ग्रामीण द्वारा सुनिश्चित की जाय स्थानीय थाना को सूचना भेजी जाय अन्यथा भविष्य में एजेन्सी एवं कर्मचारियो के साथ अप्रिय घटना कारित कर सकते है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download edit is required
101 GAYA PRASAD Prayagraj 19-Aug-2026 20024625 Mahrauda & Chakiya Multi Village Water Supply Scheme Chakiya Drahara Larsen & Toubro Ltd हाँ 4.35 3.50 75.00% 1335 415 28.46 24.22 0 0 कार्य प्रगति पर है। इस योजना में ग्राम पंचायत मेडुआ का राजस्व ग्राम समयेपुर प्रदर्शित है किन्तु स्थलीय सत्यापन के समय एजेन्सी के प्रतिनिधि द्वारा बताया गया कि इस गांव पर कोई कार्य इस योजना से नही किया जा रहा है अधिशासी अभियंता जल निगम कृपया इस गांव के सम्बंध में स्थिति स्पष्ट कर ले पोर्टल में 1 कनेक्शन दिया जाना भी प्रदर्शित हो रहा है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
102 GAYA PRASAD Prayagraj 04-Dec-2025 20089056 DANDUPUR WATER SUPPLY SCHEME Dandupur 01-Jul-2025 Larsen & Toubro Ltd हाँ 4.50 4.50 95.00% 382 630 10.45 9.42 4 4 1-राजस्व ग्राम बाबूपुर में जलापूर्ति नही हो रही है | शीघ्र जलापूर्ति सुनिश्चित करायी जाये | 2-कैंपस का विकास हाइड्रेन्ट, बाउंड्री वाल, रेनवाटर हार्वेस्टिंग एवं उसके जिओ टैगिंग आदि कार्य पूर्ण कर लिया जाए | 3-आई0ई0सी0 के वाल राइटिंग आदि का कार्य पूर्ण कर लिया जाए | 4- ऑटोमेशन तथा ओ0 एंड एम0 का कार्य पूर्ण कर लिया जाए |
103 GAYA PRASAD Prayagraj 04-Jul-2025 8360712 Dubaki Kala Dubaki Kala 02-Jul-2024 Larsen & Toubro Ltd हाँ 4.41 4.41 0.00% 475 590 0.00 0.00 34 34 अति उत्तम पाया गया
104 GAYA PRASAD Mahoba 06-May-2026 8009841 Salaiya Khalsa Nathupura GOV Channi Khurd 18-May-2024 JMC-JWIL (JV) हाँ 1.90 1.90 100.00% 183 183 4.50 4.50 2 2 इस गांव के कुछ घर संतोषपूरा ओ0एच0टी0 से जोडे है। उदल अहिरवार(मो0नं0-9651220158) द्वारा बताया गया कि पांच-छह घरो में पानी नही आता कभी-कभी आता है तो धीमा आता है। स्कूल में पाईप टूटा होने के कारण जलापूर्ति नही हो रही है। पंचायत भवन में पानी का कनेक्शन नही दिया गया है। संतोषप्रद किंतु विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
105 GAYA PRASAD Mahoba 06-May-2026 8009841 Salaiya Khalsa Nathupura GOV Tisoni 30-May-2023 JMC-JWIL (JV) हाँ 1.70 1.70 100.00% 102 102 2.90 2.90 3 3 रोड रेस्टोरेशन का कार्य क्षतिग्रस्त होने के कारण दो गड्ढे हो गये है शेष कार्य संतोषजनक है किंतु विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
106 GAYA PRASAD Mahoba 06-May-2026 8009841 Salaiya Khalsa Nathupura GOV Damdama 24-Apr-2024 JMC-JWIL (JV) हाँ 0.57 0.57 100.00% 60 60 2.20 2.20 3 3 संतोषप्रद किंतु विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है। कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
107 GAYA PRASAD Mahoba 06-May-2026 8009841 Salaiya Khalsa Nathupura GOV Bapretha 31-May-2023 JMC-JWIL (JV) हाँ 4.80 4.80 100.00% 314 314 5.50 5.50 3 3 कार्य संतोषजनक है किंतु विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।

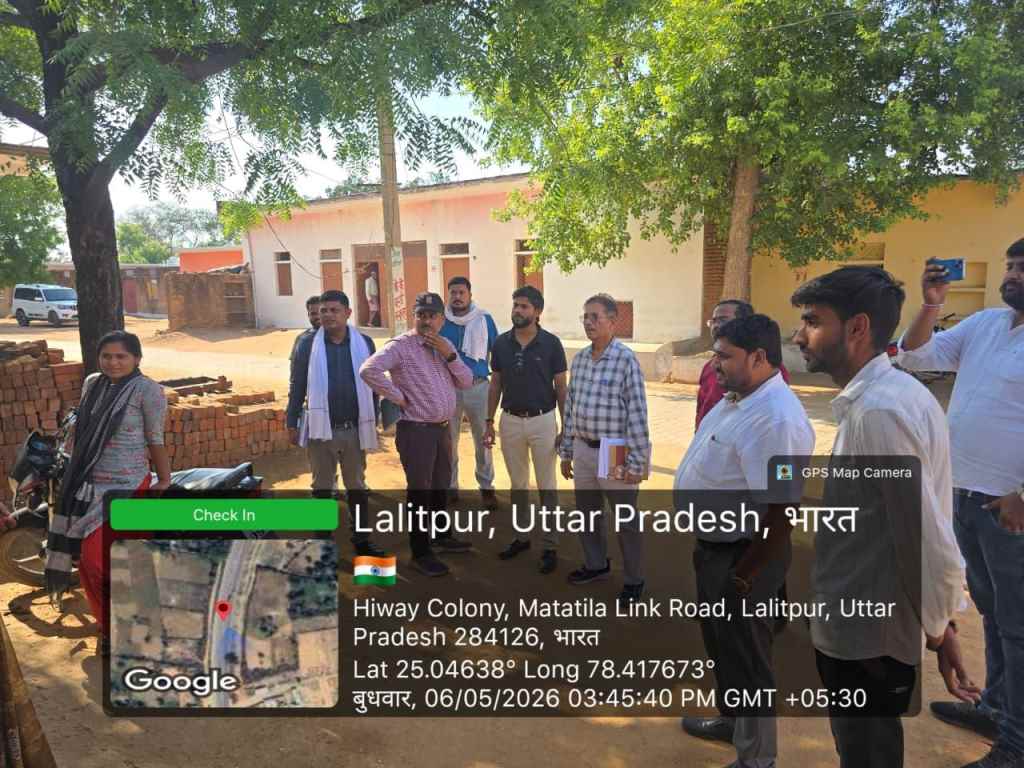

108 GAYA PRASAD Mahoba 06-May-2026 8009841 Salaiya Khalsa Nathupura GOV Chhedimau 25-May-2023 JMC-JWIL (JV) हाँ 1.80 1.80 100.00% 80 80 3.50 3.50 3 3 स्कूल में कनेक्शन है किन्तु टोटी नही लगी है। नियत रोस्टर के अनुसार जलापूर्ति नही की जाती है। गांव वाले वाल्ब खोल देते है जिससे सभी जगह पानी नही पहुचता है। मनीषा पुत्री हरिशंकर तथा उसके निकट मंदिर में जलापूर्ति नही हो रही है। इसी प्रकार पूरनलाल तथा दीनदयाल कुशवाहा द्वारा बताया गया कि जलापूर्ति का प्रेशर कम होने के कारण उन्हे पर्याप्त पानी नही मिल पाता है। ग्राम प्रधान श्री भान सिंह मो0नं0-9695976020 द्वारा बताया गया कि उनकी पंचायत के राजस्व ग्राम रमपुरा में पानी नही आ रहा है। साथ ही लीकेज ठीक कराने का अनुरोध किया है। कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
109 GAYA PRASAD Mahoba 06-May-2026 8009841 Salaiya Khalsa Nathupura GOV Gorkha 25-May-2023 JMC-JWIL (JV) हाँ 4.20 4.20 100.00% 465 465 6.90 6.90 3 3 संतोषजनक किंतु विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
110 GAYA PRASAD Mahoba 07-May-2026 8175353 kabrai GOV Baghwa 23-May-2024 N.K. Gupta & K.B. Gupta Contractors हाँ 1.15 1.15 100.00% 98 98 1.74 1.74 6 6 सत्तीदीन पुत्र भूरा के घर में तथा पडोस में जलापूर्ति न होने की शिकायत की गयी है । विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
111 GAYA PRASAD Mahoba 07-May-2026 8175353 kabrai GOV Kaimaha 30-May-2023 N.K. Gupta & K.B. Gupta Contractors हाँ 1.15 1.15 100.00% 183 183 1.74 1.74 6 6 गांव में कुएं के पास कई जगह पाईप लीकेज हो रहा है। अरविंद नीलू सिंह, रामखेलावन आदि के घरो में जलापूर्ति न होने की शिकायत की गयी है। आंगनबाडी केन्द्र/पंचायत भवन में कनेक्शन शेष है। कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
112 GAYA PRASAD Mahoba 07-May-2026 8009844 Shivhar GOV Shivhar 26-May-2023 Larsen & Toubro Ltd हाँ 1.83 1.83 100.00% 180 180 2.33 2.33 43 35 कमलखेडा गांव में कुछ कनेक्शन शेष है । विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
113 GAYA PRASAD Mahoba 07-May-2026 8009844 Shivhar GOV Bambhauri Kalan 27-May-2023 Larsen & Toubro Ltd हाँ 6.02 6.02 100.00% 661 661 9.36 9.36 3 2 बम्हौरी कला प्लाट में जलापूर्ति संतोषजनक नही है कुछ व्यक्तियों द्वारा बताया गया उनके घरो में जलापूर्ति नही हो रही है। विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित हो रही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
114 GAYA PRASAD Mahoba 07-May-2026 8175353 kabrai GOV Nahdaora 28-May-2024 N.K. Gupta & K.B. Gupta Contractors हाँ 1.15 1.15 100.00% 147 147 1.74 1.74 6 6 स्कूल व आंगनबाडी केन्द्र में कनेक्शन नही दिया गया है। श्री चौबे जी के घर के पास लीकेज पाया गया कुछ कनेक्शन अवशेष होने तथा नियमित जलापूर्ति न होने की शिकायत की गयी है विद्युत आपूर्ति न होने के कारण जलापूर्ति बाधित होती है । कमीयो का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।

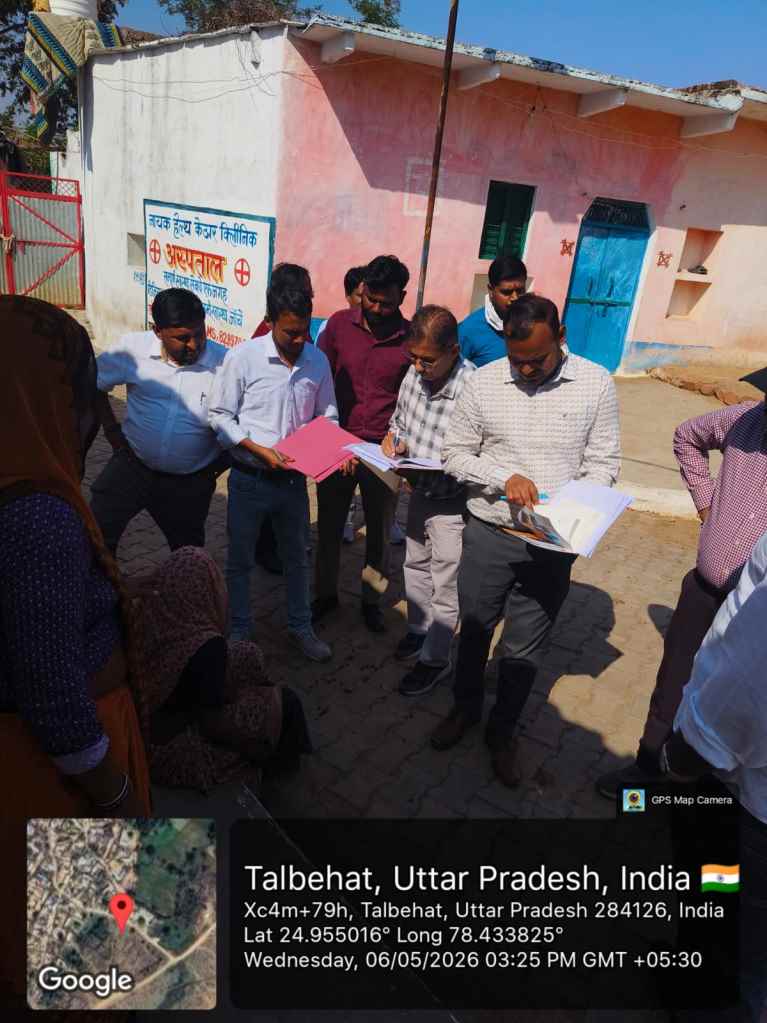

115 Naveen Verma Lalitpur 07-May-2026 8134938 Kadesra Kalan GOV Khandi 25-Feb-2025 M/s Sudhakara Infratech Pvt. Ltd हाँ 0.70 0.70 100.00% 147 65 2.36 2.36 2 2 ग्राम वासियों द्वारा अवगत कराया गया कि जलापूर्ति केवल सुबह के समय की जाती है। तथा गाँव के अंतिम छोर पर जल के कम दबाव की शिकायत की गयी। फर्म द्वारा कुछ स्थानों पर प्याऊ की व्यवस्था की गयी है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download
116 Naveen Verma Lalitpur 05-Jul-2026 8134955 Mau GOV Daulta 26-Aug-2024 M/s Sudhakara Infratech Pvt. Ltd हाँ 0.70 0.70 100.00% 147 65 2.36 2.36 4 4 निरीक्षण के दौरान कुछ स्थानों पर लीकेज की शिकायत की गयी, अंतिंम छोर पर जल के कम दबाव की शिकायत की गयी एवं विद्युत आपूर्ति बाधित होने के कारण 1,2 दिन जल की आपूर्ति बाधित रहती है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
117 Naveen Verma Lalitpur 06-May-2026 8136187 Badanpur GOV Banguwan Khurd 09-Jul-2023 DARA ENGINEERING हाँ 0.64 0.64 100.00% 86 58 4.95 4.95 1 1 ग्राम वासियों द्वारा अवगत कराया गया कि कभी-02 जल की सप्लाई नहीं की जाती है, ग्राम वासियों द्वारा जल का समुचित उपयोग किया जा रहा है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
118 Naveen Verma Lalitpur 05-Jul-2026 8134938 Kadesra Kalan GOV Bigari 15-Apr-2024 M/s Sudhakara Infratech Pvt. Ltd हाँ 2.50 2.50 100.00% 208 235 8.02 8.02 7 7 निरीक्षण के दौरान कुछ ग्राम वासियों द्वारा विद्युत आपूर्ति बाधित होने पर 01, 02 दिन जलापूर्ति न किये जाने, अन्तिम छोर पर जल का दबाव कम होने, कुछ स्थानों पर रोड रेस्टोरेशन का कार्य न किये जाने एवं टोटी न लगाये जाने से अवगत कराया गया है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
119 Naveen Verma Lalitpur 07-May-2026 8010063 Gona Narhat GOV Baraudiya 11-Feb-2024 JMC-JWIL (JV) हाँ 1.67 1.67 100.00% 211 204 2.74 2.74 5 5 निरीक्षण के दौरान कुछ ग्राम वासियों द्वारा लीकेज तथा कभी कभी नियमित जलापूर्ति न किये जाने की शिकायत की गयी है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
120 Naveen Verma Ayodhya 26-Jun-2025 20058447 Kotara WSS Hasanamau 25-Jun-2024 UNIVERSAL MEP हाँ 3.50 3.50 0.00% 554 542 0.00 0.00 20 20 योजना के अन्तर्गत समस्त कार्य पूर्ण है एवं ग्राम वासियों द्वारा अवगत कराया गया कि नियमित जलापूर्ति हो रही है।
121 Naveen Verma Ayodhya 26-Jun-2025 20030603 SITHAULI GRAM PANCHAYAT WATER SUPPLY SCHEME Sithauli 30-Apr-2024 UNIVERSAL MEP हाँ 12.10 12.10 0.00% 889 880 0.00 0.00 18 18 समस्त घटकों के कार्य पूर्ण है तथा योजना में नियमित जलापूर्ति की जा रही है।
122 Naveen Verma Ambedkar Nagar 11-Jul-2025 20026109 AREEFPUR SARI WATER SUPPLY SCHEME ARIFHPUR SARI 04-Feb-2024 Vindhya-GAJA (JV) हाँ 8.62 8.62 0.00% 327 320 0.00 0.00 14 10 समस्त घटकों के कार्य पूर्ण पाए गये एवं ग्राम वासियों द्वारा अवगत कराया गया कि नियमित जलापूर्ति की जा रही है।
123 Naveen Verma Amethi 06-Nov-2025 20073368 PURAB GAON & JALAL PUR MAFI Purab Gaon 23-Apr-2024 Gayatri Projects LTD हाँ 13.91 13.91 97.00% 670 671 17.02 17.02 0 0 योजनान्तर्गत नियमित जलापूर्ति की जा रही है। अधिशासी निदेशक द्वारा निर्देशित किया गया की उक्त लंबित कार्य एक सप्ताह में पूर्ण करते हुए, माह दिसम्बर 2025 के अन्दर समस्त योजनाओं को O&M मे ले जाना सुनिश्चत करें। View 1.Download 2.Download 3.Download 4.Download 5.Download 6.Download 7.Download 8.Download 9.Download 10.Download
124 Naveen Verma Amethi 07-Nov-2025 20072767 MUBARAKHPUR & MIRAPUR WATER SUPPLY SCHEME Mubarakpur 23-Apr-2024 Gayatri Projects LTD हाँ 12.85 12.85 97.00% 560 560 1.00 34.00 0 0 कैम्पस डेवलेपमेंट का कार्य आपूर्ण है तथा AUTOMATION का कार्य आपूर्ण है। अधिशासी निदेशक द्वारा निर्देशित किया गया की उक्त लंबित कार्य एक सप्ताह में पूर्ण करते हुए, माह दिसम्बर 2025 के अन्दर समस्त योजनाओं को O&M मे ले जाना सुनिश्चत करें। View 1.Download 2.Download 3.Download 4.Download 5.Download 6.Download
125 Naveen Verma Amethi 07-Nov-2025 20068011 SHAHPUR & BALBHADDARPUR WATER SUPPLY SCHEME Balbhaddarpur 09-Apr-2025 Vindhya-GAJA (JV) हाँ 33.47 33.47 95.00% 1520 1113 32.71 32.71 0 0 ओ0एच0टी0 एवं AUTOMATION का कार्य अपूर्ण है। अधिशासी निदेशक द्वारा निर्देशित किया गया की उक्त लंबित कार्य एक सप्ताह में पूर्ण करते हुए, माह दिसम्बर 2025 के अन्दर समस्त योजनाओं को O&M मे ले जाना सुनिश्चत करें। View 1.Download 2.Download 3.Download 4.Download 5.Download 6.Download 7.Download 8.Download
126 Naveen Verma Sultanpur 19-Nov-2025 20051107 BAJETI WATER SUPPLY SCHEME Bajeti 04-May-2024 Vindhya-GAJA (JV) हाँ 1.55 1.55 100.00% 360 372 12.68 12.68 0 0 कैम्पस डेवलेप्मेंट का कार्य अपूर्ण है. जिसे पूर्ण करने हेतु निर्देशित किया गया है। टोल फ्री नं0 का अंकन नहीं किया गया है।
127 Naveen Verma Sultanpur 25-Sep-2026 20106941 HANSAPUR WATER SUPPLY SCHEME Jadipur 11-May-2024 Vindhya-GAJA (JV) हाँ 1.45 1.45 100.00% 250 190 6.33 7.48 0 0 कैम्पस कार्य अपूर्ण है, टैंक पर तर्णिक चालक नहीं लगा है, ग्रामों में कुछ स्थानों पर रोड रीस्टोर की गयी सड़क धस गयी है, जिसको सहीं करवाने हेतु फर्म को निर्देशित कर दिया गया है।
128 Naveen Verma Sultanpur 24-Sep-2026 20015266 KHALISPUR DINGUR WATER SUPPLY SCHEME Babhan Gawan 04-May-2024 Gayatri Projects LTD हाँ 9.24 7.45 100.00% 645 678 14.55 18.45 0 0 वटर कैम्पस, रोड रेस्टोरेशन के कुछ कार्य तथा ऑटोमेंशन आदि से सम्बन्धित कार्य अपूर्ण है।
129 Naveen Verma Sultanpur 25-Sep-2026 20101992 BHAWANIPUR WATER SUPPLY SCHEME Bhawanipur Vindhya-GAJA (JV) हाँ 1.30 1.10 80.00% 256 0 2.50 2.30 0 0 योजना के अन्तर्गत ओ0एच0टी0, ओ0एच0टी0 कैम्पस, पाइप लाइन, रोड रेस्टोरेशन का कार्य अधूरा है, जिसे पूर्ण करने हेतु फर्म को निर्देशित किया गया।
130 Naveen Verma Sultanpur 20-Nov-2025 20069268 BHEURA & GHATAMPUR WATER SUPPLY SCHEME Bheura 23-Nov-2024 Vindhya-GAJA (JV) हाँ 9.20 9.20 100.00% 430 415 17.27 17.27 0 0 कुछ स्थानीय निवासियों द्वारा नियमित जलापूर्ति न किये जाने की शिकायत की गयी तथा कैम्पस डेवलेप्मेंट का आंशिक कार्य एवं टोल फ्री नं0 के अंकन का कार्य अपूर्ण है, जिसे पूर्ण करने हेतु निर्देशित किया गया उपरोक्त कार्यो हेतु योजना जिसके कारण योजना ओ0एण्ड0एम0 में नहीं जा पा रही है।
131 Naveen Verma Sultanpur 19-Nov-2025 20055696 MURADABAD WATER SUPPLY SCHEME Kataiya 16-Jun-2024 Vindhya-GAJA (JV) हाँ 5.72 5.72 100.00% 460 388 20.21 20.21 0 0 टोल फ्री नं० का अंकन नही किया गया है तथा अंकन हेतु निर्देशित किया गया अवर जलाशय के केम्पस डेवलेमंट का कुछ कार्य पूर्ण नही है। जिसके कारण योजना ओ0एण्ड0एम0 में नहीं जा पा रही है।
132 Naveen Verma Bahraich 29-Aug-2025 20018881 NAVVAGAON NAWABGANJ PWS Navvagaon 06-Feb-2024 PNC-SPML-JV हाँ 5.00 5.00 10.00% 581 550 10.11 10.24 3 3 परियोजना अपूर्ण है।
133 Naveen Verma Bahraich 28-Aug-2025 20059426 GOKULPUR NAWABGANJ MVS PWS Gokul Pur 18-Jun-2024 PNC-SPML-JV हाँ 5.47 5.47 10.00% 332 332 10.72 10.72 6 6 अवर जलाशय एवं कैम्पस डेवलेपमेंट आदि का कार्य आपूर्ण है।
134 Naveen Verma Bahraich 29-Aug-2025 20014064 JHALA KAISARGANJ PWS MVS Jhalla 08-Jul-2025 PNC-SPML-JV हाँ 1.31 1.00 12.00% 461 461 7.40 7.40 8 8 योजना अन्तर्गत अवर जलाशय, कैम्पस विकास का कार्य अपूर्ण है।
135 Naveen Verma Balrampur 11-Dec-2025 20039295 DHONDHARI VILLAGE WATER SUPPLY SCHEME Dhondhari 29-Oct-2024 Dara- Eco Protection (JV) हाँ 9.70 9.70 100.00% 706 677 10.00 11.00 0 0 स्थानीय निवासियों द्वारा जल लीकेज की समस्या के कारण नियामित जलापूर्ति न होने से अवगत कराया गया है।
136 Naveen Verma Balrampur 10-Dec-2025 20069280 Banse Dila Water Supply Banse Dila 18-Jun-2024 Larsen & Toubro Ltd हाँ 3.30 3.30 100.00% 368 303 54.99 56.14 0 0 स्थानीय निवासियों द्वारा अवगत कराया गया कि कभी-कभी जलापूर्ति की जाती है।
137 Naveen Verma Balrampur 10-Dec-2025 20018775 Bela water supply scheme Kithoora 13-Jan-2024 Larsen & Toubro Ltd हाँ 6.20 6.20 100.00% 784 650 21.89 23.77 0 0 कुछ ग्राम वासियों द्वारा नियमित जलापूर्ति न किये जाने से अवगत कराया गया, नियमित जलापूर्ति किये जाने हेतु निर्देशित किया गया।
138 Naveen Verma Gonda 04-Jul-2025 20090431 PATIJIA KHURD & MAVAEE W/S SCHEME Patijia Khurd KLSR - RAYS (JV) नहीं 2.60 1.44 0.00% 693 693 0.00 0.00 0 0 Project under constriction, HTC work progress is very poor
139 Naveen Verma Basti 21-Aug-2025 20024259 MUSTAFABAD GP WSS Mustafabad 05-Dec-2023 Megha हाँ 3.85 3.85 0.00% 310 310 0.00 0.00 16 16 योजना अन्तर्गत नियमित जलापूर्ति की जा रही है। रोस्टर का अंकन एवं कैम्पस डेवलेपमेंट नहीं किया गया है।
140 Naveen Verma Basti 22-Aug-2025 20024727 MAHUAPAAR GP WSS Mahuwapar 20-Mar-2025 Megha हाँ 2.01 2.01 0.00% 275 244 0.00 0.00 9 9 योजना अन्तर्गत नियमित जलापूर्ति की जा रही है। रोस्टर का अंकन एवं कैम्पस डेवलेपमेंट नहीं किया गया है।
141 Naveen Verma Basti 20-Aug-2026 20023751 MARAN GP WSS Pagar Megha हाँ 1.70 1.70 100.00% 252 270 10.88 9.10 8 8 जलकल परिसर में सुधार की आवश्यकता है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
142 Naveen Verma Basti 20-Aug-2026 20024467 KAITHWALIA GP WSS Kaithwalia 29-Nov-2023 Megha हाँ 0.85 0.85 100.00% 231 225 7.10 7.10 15 15 भ्रमण के दौरान पाया गया कि परिसर का कार्य अधूरा है मुख्य द्वार नही लगा है तथा AUTOMATION का कार्य भी अधूरा है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
143 Naveen Verma Basti 20-Aug-2026 8360523 Bhelwal GP WSS Bhelwal 01-Nov-2023 Megha हाँ 0.78 0.78 100.00% 310 280 5.80 7.43 4 4 जलकल परीसर में सुधार की आवश्यकता एवं कुछ स्थानों पर वाटर प्रेशर के कम होने की बात ग्रामीणों द्वारा की गयी। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
144 Naveen Verma Sant Kabeer Nagar 12-Sep-2025 20094556 CHAURI GRAM PANCHAYAT WATER SUPPLY SCHEME Marwatiya 04-Sep-2024 JAKSON - VISHVARAJ (JV) हाँ 6.84 6.66 100.00% 523 432 8.00 7.00 9 8 कार्य प्रगति पर है।
145 Naveen Verma Sant Kabeer Nagar 12-Sep-2025 20084526 GULARIHIYA GP WSS Atraura 05-Nov-2024 JAKSON - VISHVARAJ (JV) हाँ 2.23 1.50 100.00% 379 270 45.00 62.00 8 2 योजना द्वारा जल आपूर्ति की जा रही है।
146 Naveen Verma Sant Kabeer Nagar 12-Sep-2025 20094187 DHAMAICHA & JORWA GOV WS Scheme Dhamaicha 08-Apr-2025 JAKSON - VISHVARAJ (JV) हाँ 7.31 7.20 100.00% 543 334 7.00 7.00 4 3 कुछ लोगों द्वारा कनेक्शन की मांग की जा रही है।
147 Naveen Verma Lalitpur 06-May-2026 8136187 Badanpur GOV VIDRA 09-Jul-2023 DARA ENGINEERING हाँ 0.10 0.10 100.00% 118 106 4.89 4.89 1 1 भ्रमण के दौरान कुछ ग्राम वासियों द्वारा नियमित जलापूर्ति न किये जाने, पानी का कम दबाव आदि की शिकायत की गयी। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download
148 Ravindra bahadur srivastava Chitrakoot 11-Sep-2025 8134589 Silauta Mustkil GOV TENDUWA KHURD 25-Feb-2025 Larsen & Toubro Ltd हाँ 1.61 1.61 100.00% 7 14 25.33 25.33 5 3 Satisfied
149 Ravindra bahadur srivastava Chitrakoot 10-Jul-2025 8135453 Raipura GOV Karaunha 19-Nov-2024 GVPR नहीं 0.48 0.48 0.00% 342 342 0.00 0.00 0 0 Not satisfactory, very less man power are available at site.
150 Ravindra bahadur srivastava Chitrakoot 11-Sep-2025 8134589 Silauta Mustkil GOV Ghurehta 16-Apr-2024 Larsen & Toubro Ltd नहीं 1.63 1.58 95.00% 337 337 7.08 7.08 32 28 Satisfactory but much improvement in timely and regular water supply is required.
151 Ravindra bahadur srivastava Chitrakoot 11-Sep-2025 8134589 Silauta Mustkil GOV Amarpur 23-Apr-2024 Larsen & Toubro Ltd हाँ 1.63 1.63 95.00% 96 137 18.37 21.40 15 12 95%
152 Ravindra bahadur srivastava Chitrakoot 11-Sep-2025 8134589 Silauta Mustkil GOV Ram Tekawa 09-Jan-2024 Larsen & Toubro Ltd हाँ 0.83 0.83 100.00% 14 20 24.80 21.45 10 9 95
153 Ravindra bahadur srivastava Chitrakoot 11-Sep-2025 8134589 Silauta Mustkil GOV Ghunuwa 13-Apr-2024 Larsen & Toubro Ltd हाँ 1.61 1.61 100.00% 251 271 8.86 8.86 25 20 Satisfactory but some improvement is required
154 Ravindra bahadur srivastava Chitrakoot 11-Sep-2025 8134589 Silauta Mustkil GOV Bisaundha 13-Apr-2024 Larsen & Toubro Ltd नहीं 1.61 1.61 100.00% 122 122 25.33 25.33 25 20 Satisfactory but water supply timing and prper water pressure must be ensured.
155 Ravindra bahadur srivastava Banda 04-Jul-2025 8044758 Khatan GOV SHAYA 03-Sep-2024 Larsen & Toubro Ltd नहीं 0.82 0.82 0.00% 71 71 0.00 0.00 175 175 Satisfactory.
156 Ravindra bahadur srivastava Hamirpur 28-Aug-2025 8135488 Pathyora Danda GOV Amirta 23-Feb-2025 JWIL नहीं 5.00 3.00 100.00% 232 162 6.94 6.94 54 39 Not satisfied.
157 Ravindra bahadur srivastava Hamirpur 25-Jul-2025 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Haraulipur 12-Sep-2024 PNC-SPML-JV हाँ 1.54 1.54 0.00% 207 209 0.00 0.00 5 5 satisfactory
158 Ravindra bahadur srivastava Hamirpur 25-Jul-2025 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Kurara Rural 18-Oct-2023 PNC-SPML-JV हाँ 2.60 2.60 0.00% 549 549 0.00 0.00 220 196 satisfactory
159 Ravindra bahadur srivastava Hamirpur 25-Jul-2025 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Bilota 20-Aug-2023 PNC-SPML-JV नहीं 3.81 3.81 0.00% 429 436 0.00 0.00 1 1 satisfactory
160 Ravindra bahadur srivastava Hamirpur 27-Aug-2025 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Dhanouri 17-Dec-2023 PNC-SPML-JV हाँ 2.00 2.00 100.00% 848 848 11.55 12.60 16 16 Satisfacyoru
161 Ravindra bahadur srivastava Hamirpur 27-Aug-2025 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Bigwan 27-Feb-2024 PNC-SPML-JV नहीं 2.00 2.00 100.00% 380 380 12.82 12.82 8 5 Not satisfactory
162 Ravindra bahadur srivastava Mahoba 25-Jun-2025 8009841 Salaiya Khalsa Nathupura GOV Salaiya Khalsa 17-Aug-2024 JMC-JWIL (JV) हाँ 3.20 3.00 0.00% 373 373 0.00 0.00 0 0 satisfactory
163 Ravindra bahadur srivastava Mahoba 26-Jun-2025 8009837 Lahchura Kashipura GOV Masudpura 08-Jan-2024 JMC-JWIL (JV) नहीं 3.30 3.20 0.00% 390 390 0.00 0.00 6 5 satisfactory
164 Ravindra bahadur srivastava Mahoba 26-Jun-2025 8009837 Lahchura Kashipura GOV Devganpura 07-Jan-2025 JMC-JWIL (JV) नहीं 2.00 2.00 0.00% 334 334 0.00 0.00 0 0 Satisfactory
165 Ravindra bahadur srivastava Shamli 20-Aug-2025 8362284 Badhupura & Gajipura GOV Water Supply Scheme Badhu Pura 16-Jan-2024 JMC - Kalpataru नहीं 4.28 4.28 0.00% 616 636 0.00 0.00 0 0 Satisfactory
166 Ravindra bahadur srivastava Banda 02-Jul-2025 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Adari 24-Apr-2023 NCC Ltd. हाँ 2.99 2.95 0.00% 280 336 0.00 0.00 5 4 Satisfactory.
167 Ravindra bahadur srivastava Banda 02-Jul-2025 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Pachkauri 24-Apr-2023 NCC Ltd. हाँ 1.35 1.35 0.00% 190 190 0.00 0.00 12 10 All works found complete.
168 Ravindra bahadur srivastava Banda 17-Jul-2025 8044758 Khatan GOV LAKHANPUR 22-Oct-2023 Larsen & Toubro Ltd नहीं 2.30 2.30 0.00% 366 365 0.00 0.00 179 177 Satisfactory ,but it is to be improved.
169 Ravindra bahadur srivastava Banda 03-Jul-2025 8044758 Khatan GOV Singhpur Mafi 06-Mar-2024 Larsen & Toubro Ltd नहीं 3.30 3.20 0.00% 1528 1538 0.00 0.00 20 14 not satisfactory water supply is not regular .O.H.T'.painting ,,campus development is to be done
170 Ravindra bahadur srivastava Banda 03-Jul-2025 8044758 Khatan GOV Pahari Khurd 20-Dec-2023 Larsen & Toubro Ltd नहीं 2.10 2.10 0.00% 162 162 0.00 0.00 20 14 partially satisfied, regular and at fixed time water supply be maintained.
171 Ravindra bahadur srivastava Banda 04-Jul-2025 8044758 Khatan GOV Korra Khurd 18-Mar-2024 Larsen & Toubro Ltd नहीं 3.30 3.30 0.00% 160 160 0.00 0.00 175 175 All works completed except development of works and land scaping works.
172 Ravindra bahadur srivastava Chitrakoot 11-Jul-2025 8134609 Chandi Bangar GOV Kal Waliya 11-Jun-2024 Larsen & Toubro Ltd नहीं 0.60 0.45 0.00% 236 238 0.00 0.00 0 0 Many finishing works are balance and man power are not sufficient.
173 Ravindra bahadur srivastava Chitrakoot 11-Jul-2025 8134609 Chandi Bangar GOV Patwariya Sani 11-Jun-2024 Larsen & Toubro Ltd नहीं 0.57 0.21 0.00% 154 148 0.00 0.00 0 0 not satisfactory
174 Ravindra bahadur srivastava Chitrakoot 11-Jul-2025 8134609 Chandi Bangar GOV Dudauli 24-Feb-2026 Larsen & Toubro Ltd नहीं 602.00 450.00 0.00% 155 139 0.00 0.00 0 0 Progress is not satis factory
175 Ravindra bahadur srivastava Chitrakoot 11-Jul-2025 8134609 Chandi Bangar GOV Deval 27-May-2026 Larsen & Toubro Ltd नहीं 0.78 0.51 0.00% 346 215 0.00 0.00 0 0 not satisfactory, at some places road restoration found balance, no regular water supply, water works campus is incomplete and not developed. Required manpower is not sufficient.
176 Ravindra bahadur srivastava Chitrakoot 11-Jul-2025 8134609 Chandi Bangar GOV Sadh 11-Nov-2025 Larsen & Toubro Ltd नहीं 0.25 0.16 0.00% 43 36 0.00 0.00 0 0 Not satisfactory, balance woks to be completed earlier.
177 Ravindra bahadur srivastava Banda 18-Jul-2025 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Ragoulee 07-Jan-2025 NCC Ltd. नहीं 4.78 4.78 0.00% 273 296 0.00 0.00 179 177 Satisfactory.
178 Ravindra bahadur srivastava Banda 18-Jul-2025 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Aliha 24-Feb-2025 NCC Ltd. नहीं 1.50 1.50 0.00% 849 849 0.00 0.00 117 117 Satisfactory
179 Ravindra bahadur srivastava Chitrakoot 10-Sep-2025 8134609 Chandi Bangar GOV Dubari 10-Oct-2024 Larsen & Toubro Ltd नहीं 1.04 1.04 95.00% 328 370 47.50 47.50 18 18 Not satisfactory,mostly fhtc having very low pressure. A lot of leakages found in distribution system.Some fhtc have no water supply since biggning of ater sipply.
180 Ravindra bahadur srivastava Chitrakoot 10-Sep-2025 8134609 Chandi Bangar GOV Gauri Mafi 03-Sep-2024 Larsen & Toubro Ltd नहीं 1.04 1.04 90.00% 47 47 47.00 47.00 18 18 88%,Some works are incomplete but no sufficient man power is avilable.
181 Ravindra bahadur srivastava Chitrakoot 10-Sep-2025 8134609 Chandi Bangar GOV Earan Mafi 16-Oct-2024 Larsen & Toubro Ltd नहीं 1.04 1.04 90.00% 103 103 47.50 47.50 22 20 90
182 Ravindra bahadur srivastava Saharanpur 31-Jul-2025 20066862 khera mughal Kheda Mugal 26-Nov-2024 GA INFRA - BABA (JV) नहीं 7936.00 6350.00 0.00% 1264 1100 0.00 0.00 18 15 Not satisfactory. ED has been given the responsibility to conduct investigation into suspected contraventions of foreign exchange laws and regulations, to adjudicate and impose
183 Ravindra bahadur srivastava Saharanpur 31-Jul-2025 20067812 JATOLA DAMODARPUR Jataula Damodarpur 17-Dec-2024 GA INFRA - BABA (JV) नहीं 3880.00 3880.00 0.00% 373 340 0.00 0.00 36 25 Not satisfactory.
184 Ravindra bahadur srivastava Saharanpur 30-Jul-2025 8359146 Rasoolpur Rasoolpur Taunk 21-Feb-2025 Gayatri Projects LTD नहीं 3.81 3.81 0.00% 438 438 0.00 0.00 8 5 Not satisfactory.
185 Ravindra bahadur srivastava Shamli 21-Aug-2025 20000767 BHAINSWAL WSS Bhainswala 28-May-2024 Gayatri Projects LTD नहीं 13.10 13.10 0.00% 1614 1614 0.00 0.00 3 3 Not satisfactory.
186 Ravindra bahadur srivastava Shamli 21-Aug-2025 1732401 Bhutrada PWS Butrada 30-Jan-2024 Gayatri Projects LTD नहीं 16.75 16.75 0.00% 1285 1415 0.00 0.00 1 1 Satisfactory,but completimg balance work scheme may be put in O.&M.
187 Ravindra bahadur srivastava Muzaffarnagar 01-Aug-2025 20098069 KANHAERI GP RO WSS Kanahheri 16-Jan-2024 Gayatri Projects LTD नहीं 7.03 7.03 0.00% 905 740 0.00 0.00 28 25 Satisfactory.
188 Ravindra bahadur srivastava Muzaffarnagar 01-Aug-2025 20058590 BIRALASI WATER SUPPLY SCHEME Biralsi 07-Apr-2024 Gayatri Projects LTD नहीं 8.50 8.50 0.00% 1333 1333 0.00 0.00 24 22 Satisfactory
189 Ravindra bahadur srivastava Muzaffarnagar 02-Aug-2025 20058592 KAKRA WATER SUPPLY SCHEME (KAKRA PART 1) Kakra 03-May-2024 Gayatri Projects LTD नहीं 16.82 16.82 0.00% 2324 2024 0.00 0.00 25 20 Satisfactory
190 Ravindra Bahadur Srivastavs Shamli 15-Apr-2026 20019256 Sampla Village Water Supply Scheme Sanpla 16-Jan-2024 JMC - Kalpataru हाँ 2.93 2.93 30.00% 323 310 3.32 3.39 1 1 Water supply direct from tubewells Satisfactory,but o h t work must be completed very early.
191 Ravindra Bahadur Srivastavs Saharanpur 10-Dec-2025 20083725 Kothdi Bahlolpur Kothdi Bahlalpur 27-Mar-2024 GA INFRA - BABA (JV) नहीं 7.36 2.50 95.00% 837 910 16.74 18.29 0 0 Work is going on but very slow speed due to shortage of funds.
192 Ravindra Bahadur Srivastavs Saharanpur 09-Dec-2025 20018819 mohiuddinpur wss Mohiuddinpur 08-Jun-2024 Gayatri Projects LTD नहीं 8.92 8.37 10.00% 399 399 6.48 10.36 0 0 Firm is not taking any interest to complete the rest works,they have written to Executive Engineer,that they will not do any work due to shortage of
193 Ravindra Bahadur Srivastavs Saharanpur 09-Dec-2025 20018819 mohiuddinpur wss Kalri 08-Jun-2024 Gayatri Projects LTD नहीं 2.50 2.00 10.00% 50 50 6.48 7.32 0 0 No water supply since last three months,Firm have denied to do any work due to shortage of funds.
194 Ravindra Bahadur Srivastavs Saharanpur 09-Dec-2025 20018813 ambehati wss Ambehati 08-Oct-2024 Gayatri Projects LTD नहीं 11.66 11.47 5.00% 273 273 10.74 12.67 0 0 Very poor,all works have stopped and firm is not interested to do works due to shortage of funds.
195 Ravindra Bahadur Srivastavs Mahoba 25-Nov-2025 8175353 kabrai GOV Nahdaora 28-May-2024 N.K. Gupta & K.B. Gupta Contractors हाँ 0.79 0.79 100.00% 143 143 2.25 2.25 0 0 No regular water supply in all village,some parts have very low pressure and at some places no water supply.
196 Ravindra Bahadur Srivastavs Mahoba 26-Nov-2025 8009844 Shivhar GOV Brijpur 03-Jun-2023 Larsen & Toubro Ltd हाँ 1.30 1.30 100.00% 143 143 7.30 7.30 0 0 Satisfactory but timely water supply must be ensured.
197 Ravindra Bahadur Srivastavs Mahoba 25-Nov-2025 8175353 kabrai GOV Sukaora 28-May-2024 N.K. Gupta & K.B. Gupta Contractors हाँ 4.54 4.54 100.00% 328 348 4.54 4.54 0 0 Satisfactory
198 Ravindra Bahadur Srivastavs Shamli 15-Apr-2026 20000765 Harar Fatehpur WSS Harar Fatehpur 04-Jun-2024 Gayatri Projects LTD हाँ 13.69 13.60 100.00% 1375 1450 19.95 15.57 4 2 Not satisfactory
199 Ravindra Bahadur Srivastavs Shamli 15-Apr-2026 20021706 Babri Village Water Supply Scheme Reorgination Babri 21-May-2024 Gayatri Projects LTD नहीं 8.02 7.80 100.00% 2334 2415 27.43 26.41 11 11 Not satisfactory. The firm is not taking any interest to complete the balance work earlier and go for trial and run.Rising pipe laid 150mm dia instead of 250mm dia which to replaced,riser pipe fixed in oht is not perfectly vertical which to be correct ed, Overflow pipe fixed in oht is not upto perfect level which also to be corrected.
200 Ravindra Bahadur Srivastavs Mahoba 26-Nov-2025 8009844 Shivhar GOV Sijaura 02-Jun-2023 Larsen & Toubro Ltd हाँ 2.54 2.54 100.00% 117 121 27.31 27.10 0 0 Regular and timely water supply must be ensured.
201 Ravindra Bahadur Srivastavs Mahoba 26-Nov-2025 8009844 Shivhar GOV Baihari 15-Dec-2023 Larsen & Toubro Ltd हाँ 3.45 3.45 100.00% 339 339 27.31 27.10 0 0 Water supply timing must be fixed so villagers can use drinking water ,leakage repair,fhtc repair must be done and water wastage must be minimize.
202 Sewa Lal Banda 06-May-2026 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Dohatara 10-Mar-2024 NCC Ltd. हाँ 1.53 1.53 100.00% 150 165 4.94 4.94 25 20 राजस्‍व ग्राम दोहतारा में दोहतारा शिरोपरि जलाशय क्षमता 400 कि०ली०/22 मी० से सतही स्रोत के माध्‍यम पेयजलापूर्ति की जा रही है। इस शिरोपरि जलाशय से कुल 07 ग्रामों में क्रमश: पदारथपुर, भवानीपुर, गौरा, दोहतारा, ढिंघवट, तारा तथा खजुरी से पेयजलापूर्ति निर्धारित रोस्‍टर के अनुसार की जा रही है। विभिन्‍न ग्रामवासियों से पेयजल उपलब्‍धता के विषय में जानकारी लेने पर उनके द्वारा पेयजलापूर्ति प्राप्‍त होने पर उत्‍तम जवाब प्राप्‍त हुआ। रोड रेस्‍टोरेशन पर भी ग्राम प्रधान तथा ग्रामवासियों द्वारा संतुष्टि व्‍यक्‍त की गयी है। ग्राम में विगत 03 वर्ष से पेयजल आपूर्ति संचालित है। योजना ओ०एण्‍डएम० मे है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
203 Sewa Lal Banda 06-May-2026 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Padarathpur 17-Dec-2024 NCC Ltd. हाँ 4.30 4.30 100.00% 278 278 7.89 7.89 20 19 राजस्‍व ग्राम पदारथपुर में दोहतरा शिरोपरि जलाशय क्षमता 400 किली०/22 मी० से सतही स्रोत के माध्‍यम पेयजलापूर्ति की जा रही है। इस शिरोपरि जलाशय से कुल 07 ग्राम में क्रमश: पदारथपुर, भवानीपुर, गौरा, दोहतरा, ढिंघवट, तारा तथा खजुरी से पेयजलापूर्ति निर्धारित रोस्‍टर के अनुसार की जा रही है। विभिन्‍न ग्रामवासियों से पेयजल उपलब्‍धता के विषय में जानकारी लेने पर उनके द्वारा सुबह-शाम पेयजलापूर्ति प्राप्‍त होना बताया गया। योजना ओ0एण्डएम0 में है। पेयजल की बर्बादी बागवानी, घर के सामने सडक की धुलाई, जानवरों, वाहनों की धुलाई आदि में की जा रही है। पेयजल के उचित उपयोग हेतु जन जागरण की आवश्यकता है। पानी के उचित उपयोग के बारे में जन-जागरण की आवश्‍यकता है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
204 Sewa Lal Banda 06-May-2026 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Sahoorpur 01-Nov-2023 NCC Ltd. हाँ 1.30 1.30 100.00% 118 121 4.01 4.01 4 3 राजस्‍व ग्राम सहूरपुर में सहूरपुर शिरोपरि जलाशय क्षमता 350 कि०ली०/18 मी० से सतही स्रोत के माध्‍यम पेयजलापूर्ति की जा रही है। इस शिरोपरि जलाशय से कुल 05 ग्रामों में क्रमश: सहूरपुर, पलरा, बरेठीकलॉ, बम्बिया एवं गुगौली से पेयजलापूर्ति निर्धारित रोस्‍टर के अनुसार की जा रही है। विभिन्‍न ग्रामवासियों से पेयजल उपलब्‍धता के विषय में जानकारी लेने पर उनके द्वारा पेयजलापूर्ति प्राप्‍त होने पर संतोषजनक जवाब प्राप्‍त हुआ। योजना ओ0एण्डएम0 में है। स्‍काडा में आर०टी०यू० की रीडिंग कैलिब्रेटेड नही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
205 Sewa Lal Banda 07-May-2026 8044758 Khatan GOV Kathar 24-Apr-2023 Larsen & Toubro Ltd हाँ 0.85 0.85 100.00% 168 168 5.62 5.60 2 2 राजस्‍व ग्राम कठार में खटान शिरोपरि जलाशय क्षमता 375 कि०ली०/20 मी० से सतही स्रोत के माध्‍यम पेयजलापूर्ति की जा रही है। इस शिरोपरि जलाशय से कुल 06 ग्रामों में क्रमश: खटान, कठार, अमीडी, राघौपुर, दादौं एवं बीरा से पेयजलापूर्ति निर्धारित रोस्‍टर के अनुसार की जा रही है। विभिन्‍न ग्रामवासियों से पेयजल उपलब्‍धता के विषय में जानकारी लेने पर उनके द्वारा संतोषजनक जवाब प्राप्‍त हुआ। रोड रेस्‍टोरेशन पर भी ग्राम प्रधान तथा ग्रामवासियों द्वारा संतुष्टि व्‍यक्‍त की गयी। ग्राम में विगत लगभग 03 वर्ष से पेयजल आपूर्ति संचालित है। योजना संचालन एवं अनुरक्षण में जा चुकी है। नई बस्‍ती में 40 घरों में कनेक्‍शन की मांग की गई है, जिस हेतु फर्म को निर्देशित किया गया। जल नमूने में क्लोरीन की मात्रा की जाँच जनपद स्तरीय NABL लैब से कराने हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
206 Sewa Lal Banda 07-May-2026 8044758 Khatan GOV Narayanpur 12-Aug-2023 Larsen & Toubro Ltd हाँ 3.74 3.74 100.00% 444 552 13.50 13.50 5 5 राजस्‍व ग्राम नारायणपुर में नारायणपुर शिरोपरि जलाशय क्षमता 400 कि०ली०/15 मी० से सतही स्रोत के माध्‍यम पेयजलापूर्ति की जा रही है। इस शिरोपरि जलाशय से कुल 07 ग्रामों में क्रमशः नारायणपुर, अछलील, गौरालखनुपर, जोरावरपुर, घोसड़ एवं खमरखा से पेयजलापूर्ति निर्धारित रोस्‍टर के अनुसार की जा रही है। विभिन्‍न ग्रामवासियों से पेयजल उपलब्‍धता के विषय में जानकारी लेने पर उनके द्वारा पेयजलापूर्ति नियमित रूप से प्राप्‍त होना बताया गया। रोड रेस्‍टोरेशन पर भी ग्राम प्रधान तथा ग्रामवासियों का जवाब संतोषप्रद रहा। ग्राम में विगत लगभग 03 वर्षों से पेयजल आपूर्ति संचालित है तथा योजना ओ0एण्डएम0 में जा चुकी है। ओ0एच0टी0 पर रख रखाव पर किये जा रहे रजिस्टर को निर्धारित प्रारूप पर मेंटेन किये जाने हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
207 Sewa Lal Aligarh 31-Jul-2025 20065410 HURSAINA ARJUNPUR WSS HURSAINA 08-Oct-2024 PNC-SPML-JV हाँ 3.82 3.82 0.00% 517 503 0.00 0.00 3 3 योजना में ओ0एच0टी0 का कार्य छोड़कर सभी घटकों में कार्य पूर्ण है।
208 Sewa Lal Aligarh 30-Jul-2025 20050608 RAJGAON WATER SUPPLY SCHEME Rajgaon 02-Jul-2024 PNC-SPML-JV हाँ 2.64 2.64 0.00% 555 519 0.00 0.00 6 6 योजना में ओ0एच0टी0 का कार्य छोड़कर सभी घटकों में कार्य पूर्ण है।
209 Sewa Lal Hathras 18-Jul-2025 20020164 MAI WSS Mai ION EXCHANGE नहीं 2.80 2.80 0.00% 359 386 0.00 0.00 1 1 योजना के सभी घटकों का कार्य पूर्ण हो चुका है।
210 Sewa Lal Hathras 17-Jul-2025 20012479 RAJNAGAR Raj Nagar 12-Dec-2024 ION EXCHANGE हाँ 9.80 9.80 0.00% 488 660 0.00 0.00 1 1 योजना पुनर्गठन के अन्तर्गत् है, जिसमें एक अतिरिक्त ट्यूबवेल बोर किया गया है तथा पम्प हाउस निर्माणाधीन है। ओ0एच0टी0 को राइजिंगमेन के माध्यम से अभी जोड़ा नही गया है।
211 Sewa Lal Hathras 17-Jul-2025 20087520 RASULPUR WATER SUPPLY SCHEME Rasulpur BGCCPL-Ramky (JV) नहीं 0.00 0.00 0.00% 595 0 0.00 0.00 0 0 निर्माणाधीन
212 Sewa Lal Kasganj 25-Sep-2026 20101460 Baghela Pukhta BAGHELA PUKHTA 14-Jan-2024 PNC-SPML-JV नहीं 2.33 2.20 29.00% 430 292 3.27 3.64 0 0 वर्तमान में योजनान्तर्गत डायरेक्ट पम्पिंग के माध्यम से आंशिक जलापूर्ति की जा रही है। रोड रेस्टोरेशन का कार्य संतोषजनक है तथा अवशेष लम्बाई 130 मी0 (पैचेज में) रोड आवागमन योग्य (मोटरेबुल) बना दी गई है।
213 Sewa Lal Kasganj 08-Feb-2025 20007443 TIMBER PUR Timber Pur 28-Nov-2023 PNC-SPML-JV नहीं 2.78 2.78 0.00% 448 346 0.00 0.00 5 5 00

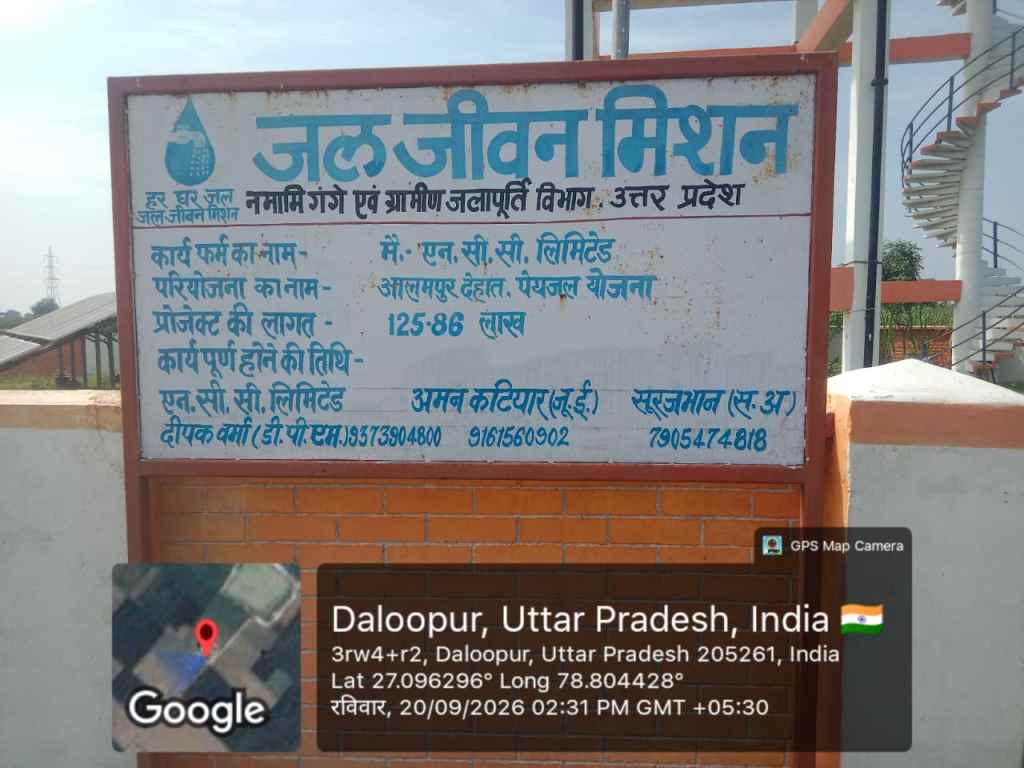

214 Sewa Lal Kasganj 24-Sep-2026 20101339 PADARTHPUR Padarathpur PNC-SPML-JV नहीं 0.59 0.59 29.00% 255 0 4.02 2.74 1 1 योजना निर्माणाधीन है, किन्तु निर्माण कार्य माह जुलाई,2025 से बन्द पड़ा है। जलकल परिसर की जमीन नीची है, जिसमें मिट्टी की भराई का कार्य कराते हुये कैम्पस डेवलेपमेण्ट किया जाना है। सम्बन्धित सहायक अभियन्ता/अवर अभियन्ता द्वारा बताया गया कि पाइप लाईन बिछाने का कार्य एच0डी0डी0 पद्धति से किया गया है। 580 मी0 (पैचेज) में सड़क को आवागमन योग्य बना दिया गया है। अभी तक घरों में नल कनेक्शन नही दिये गये है। फर्म को निर्देशित किया गया कि घरों में नल कनेक्शन देते हुये नवम्बर, 2026 तक पेयजलापूर्ति प्रारम्भ कर दी जाये।
215 Sewa Lal Kasganj 25-Sep-2026 20101307 MYUNI Myuni PNC-SPML-JV हाँ 4.11 3.42 100.00% 359 268 6.42 6.33 0 0 योजनान्तर्गत ओ0एच0टी0 के माध्यम से नियमित पेयजलापूर्ति की जा रही है। सड़क पुनर्स्थापन कार्य संतोषजनक है। कुछ घरों में नये कनेक्शन की मांग की जा रही है, जिस हेतु तत्काल टीम लगाने हेतु फर्म को निर्देशित किया गया। जलकल परिसर का विकास कार्य कराया जाना शेष है।
216 Sewa Lal Etah 17-Apr-2026 20018945 GARHI ROSHAN Garhi Roshan 31-Aug-2024 Power Mech Projects Ltd हाँ 3.36 3.36 100.00% 532 416 15.93 14.11 0 0 वर्तमान में योजनान्‍तर्गत ओ०एच०टी० के माध्‍यम से नियमित जलापूर्ति की जा रही है। रोड रेस्‍टोरेशन का कार्य संतोषजनक है। योजना ओ०एण्‍डएम० में जा चुकी है परन्‍तु ओ०एण्‍डएम० हेतु त्रिपक्षीय अनुबन्‍ध हस्‍ताक्षरित नही है। ऑटोमेशन में आर०टी०यू० की रीडिंग कैलीब्रेटेड नही है। पेयजल के उचित उपयोग हेतु जन-जागरण की आवश्‍यकता है। भ्रमण के दौरान 01 स्‍थल पर लीकेज की समस्‍या पायी गयी ।
217 Sewa Lal Etah 24-Jul-2025 20047967 PAHARPUR Pahar Pur 02-Jun-2024 JMC - Kalpataru नहीं 2.81 2.81 0.00% 362 257 0.00 0.00 1 1 योजना के अन्तर्गत ट्यूबवेल, ओ0एच0टी0 एवं परिषर के बाउण्ड्री वाल के मेन गेट को कार्य प्रगति पर है तथा शेष् कार्य पूर्ण है।
218 Sewa Lal Etah 25-Jul-2025 20018262 NAGLA SHYAM AND AMIRPUR Nagala Shyam 21-Jun-2023 Power Mech Projects Ltd नहीं 3.78 3.78 0.00% 369 328 0.00 0.00 6 4 योजना के अन्तर्गत ट्यूबवेल, ओ0एच0टी0 एवं परिषर के बाउण्ड्री वाल के मेन गेट को कार्य प्रगति पर है तथा शेष् कार्य पूर्ण है।
219 Sewa Lal Etah 16-Apr-2026 20012780 KAWAR Kawar 08-Jan-2025 Power Mech Projects Ltd हाँ 2.18 2.18 100.00% 563 530 6.67 6.68 0 0 वर्तमान में योजनान्‍तर्गत ओ०एच०टी० के माध्‍यम से नियमित जलापूर्ति की जा रही है। रोड रेस्‍टोरेशन का कार्य संतोषजनक है। योजना ओ०एण्‍डएम० में जा चुकी है परन्‍तु ओ०एण्‍डएम० हेतु त्रिपक्षीय अनुबन्‍ध हस्‍ताक्षरित नही है। ऑटोमेशन में आर०टी०यू० की रीडिंग कैलीब्रेटेड नही है। पेयजल के उचित उपयोग हेतु जन-जागरण की आवश्‍यकता है।
220 Sewa Lal Etah 16-Apr-2026 20012250 CHANDPUR LOKASPUR Chandpur Lokaspur 15-Oct-2024 Power Mech Projects Ltd हाँ 2.48 2.48 100.00% 314 310 3.91 4.32 0 0 वर्तमान में योजनान्‍तर्गत ओ०एच०टी० के माध्‍यम से नियमित जलापूर्ति की जा रही है। रोड रेस्‍टोरेशन का कार्य संतोषजनक है। योजना ओ०एण्‍डएम० में जाने हेतु त्रिपक्षीय अनुबन्‍ध हस्‍ताक्षरित नही है। ऑटोमेशन में आर०टी०यू० की रीडिंग कैलीब्रेटेड नही है। पेयजल के उचित उपयोग हेतु जन-जागरण की आवश्‍यकता है।
221 Sewa Lal Budaun 11-Sep-2025 20024298 ahrauli Ahrauli 20-Jul-2023 PNC-SPML-JV हाँ 3.64 3.64 100.00% 488 448 4.83 5.04 16 16 संतोषजनक
222 Sewa Lal Budaun 12-Sep-2025 20008769 Oya Water Supply Scheme Oya 09-Aug-2023 PNC-SPML-JV हाँ 7.43 7.37 0.00% 476 400 7.85 7.82 4 4 OHT निर्माणाधीन जलापूर्ति डायरेक्ट पम्प के माध्यम से किया जा रहा है, शेष कार्य संतोषजनक है
223 Sewa Lal Budaun 12-Sep-2025 20092186 BASAWANPUR WATER SUPPLY SCHEME Basawanpur 26-Nov-2024 PNC-SPML-JV हाँ 7.92 7.38 30.00% 712 530 14.72 14.02 2 2 संतोषजनक
224 Sewa Lal Bareilly 29-Aug-2025 20012256 BHADRAK WATER SUPPLY SCHEME Bhadrak 23-Aug-2024 NCC Ltd. हाँ 2.90 2.90 100.00% 397 373 6.40 6.90 8 8 संतोषजनक
225 Sewa Lal Bareilly 28-Aug-2025 20038247 Purainatal & Jafra Purainatal 06-Jun-2024 NCC Ltd. हाँ 3.72 3.72 100.00% 749 752 9.42 9.92 17 17 संतोषजनक
226 Sewa Lal Bareilly 28-Aug-2025 20038431 Kachnari Kachnari 25-May-2024 NCC Ltd. हाँ 5.30 5.30 100.00% 393 421 7.16 7.16 7 5 संतोषजनक
227 Sewa Lal Bareilly 20-Aug-2026 20057846 Alinagar & Panwaria Water Supply Scheme Alinagar 01-Apr-2025 NCC Ltd. हाँ 4.35 4.06 100.00% 558 455 10.34 9.59 5 5 • योजना सितम्बर 2026 के अन्त तक ओ० एण्ड एम० में जाने की संभावना है। • आटोमेशन/इन्टीग्रेशन का कार्य प्रगति पर है। • ग्राम प्रधान, अलीनगर द्वारा 15 नग नये कनेक्शन की मांग की गई है। • दूरस्थ ग्राम पवरिया तथा तुमारिया में नियमित जलापूर्ति नही हो रही है। • घरों पर कनेक्शन नं0 अंकित नही है। • शिरोपरि जलाशय की सीढियों पर लाॅकिंग अरेन्जमेण्ट नही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download

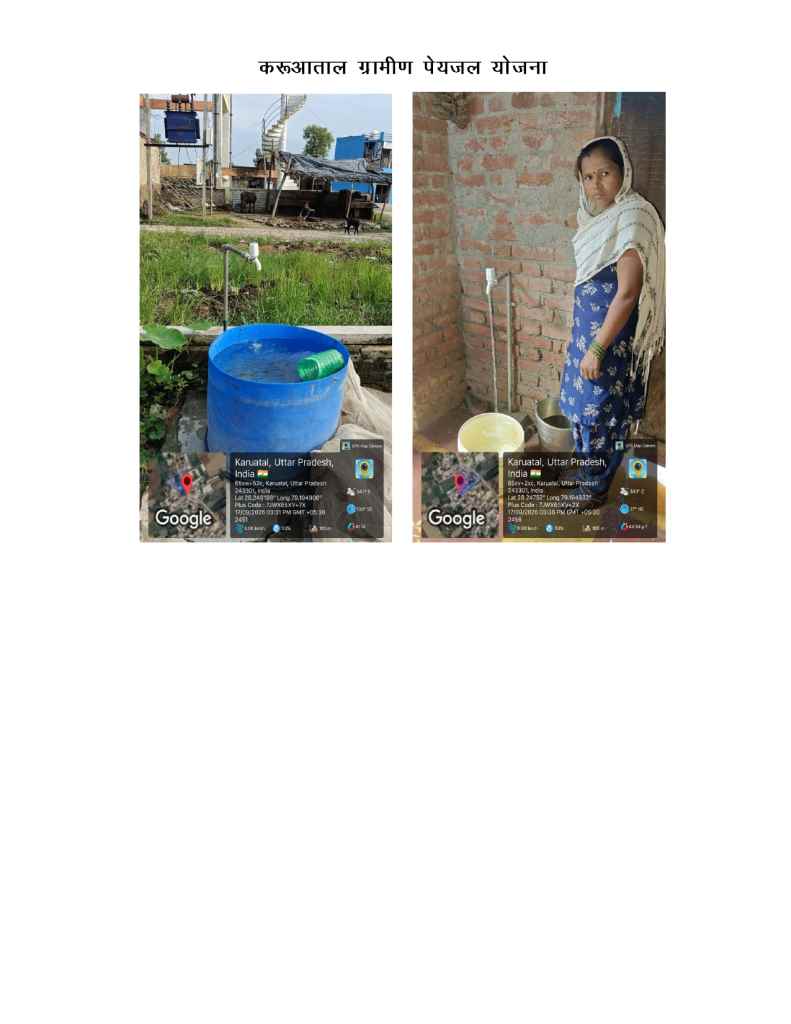

228 Sewa Lal Bareilly 20-Aug-2026 20035354 Karuatal Karuatal NCC Ltd. हाँ 4.35 4.35 100.00% 615 465 7.41 7.03 7 7 • योजना सितम्बर 2026 के अन्त तक ओ० एण्ड एम० में जाने की संभावना है। • आटोमेशन/इन्टीग्रेशन का कार्य प्रगति पर है। • घरों पर कनेक्शन नं0 अंकित नही है। • ग्राम प्रधान द्वारा 15 नये कनेक्शन की मांग की गई। • शिरोपरि जलाशय की सीढियों पर लाॅकिंग अरेन्जमेण्ट नही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download

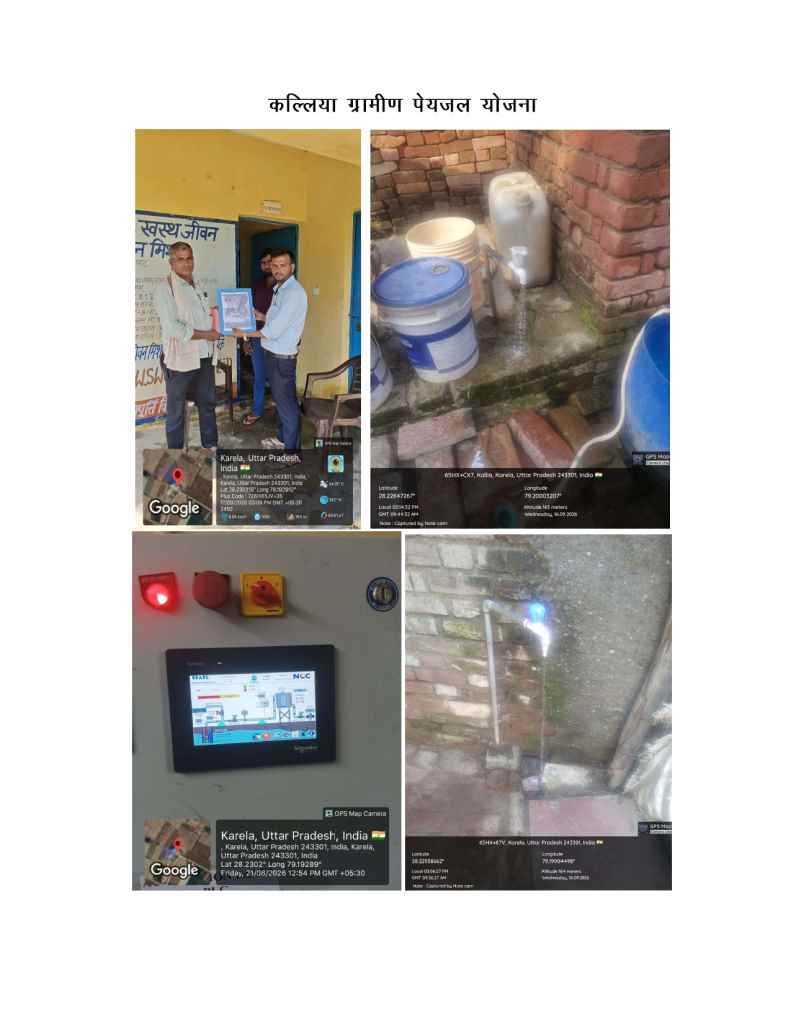

229 Sewa Lal Bareilly 20-Aug-2026 20015435 KALLIA water supply scheme Kallia 03-Sep-2024 NCC Ltd. हाँ 2.33 2.33 100.00% 321 369 3.44 4.20 4 4 • योजना ओ0 एण्ड एम0 में दिनांक 10.12.2024 को जा चुकी है। •जल अर्पण कार्यक्रम दिनांक 12.06.2026 को ग्राम प्रधान की अध्यक्षता में सम्पन्न हो चुका है, परन्तु ग्राम प्रधान को योजना से सम्बन्धित कोई भी डाॅक्यूमेण्ट उपलब्ध नही कराया गया। • आटोमेशन/इन्टीग्रेशन निरीक्षण के समय disconnect था। • योजना में दिये गये एफ0एच0टी0सी0 को IMIS Portal .पर अपलोड किये जाने हेतु निर्देशित किया गया। • ग्राम प्रधान द्वारा 05 नग नये कनेक्शन की मांग की गई है। • अन्तिम छोर पर स्थित कुछ घरों में कम प्रेशर से जलापूर्ति हो रही है। • घरों पर कनेक्शन नं0 अंकित नही है। • शिरोपरि जलाशय की सीढियों पर लाॅकिंग अरेन्जमेण्ट नही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download

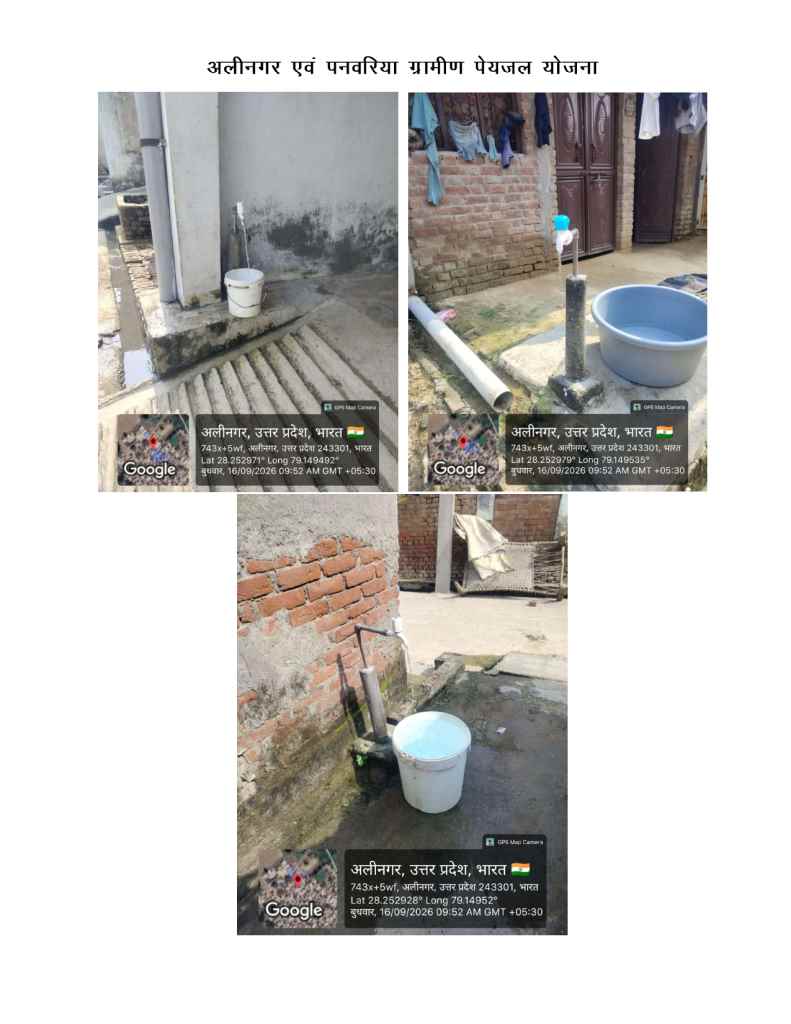

230 Sewa Lal Pilibhit 11-Jul-2025 20051015 NAGRIA (MUSTQIL) +1 MULTI GP WATER SUPPLY SCHEME Nagria (mustqil) 17-Sep-2024 VISHVARAJ हाँ 5.42 5.42 0.00% 994 900 0.00 0.00 18 14 योजना के सभी घटकों (एफ0एच0टी0सी0 छोड़कर) का कार्य पूर्ण हो चुका है।
231 Sewa Lal Pilibhit 04-Dec-2025 20015308 ALIAPUR VILLAGE WATER SUPPLY SCHEME Aliapur 08-Jan-2024 PNC-SPML-JV हाँ 3.20 2.40 100.00% 668 343 7.50 6.90 6 6 संतोषजनक
232 Sewa Lal Pilibhit 05-Dec-2025 20061469 DANDIA BHASAUDI GP WATER SUPPLY SCHEME Dandia Bhasaudi 07-Jul-2024 VISHVARAJ हाँ 2.33 2.20 100.00% 351 388 6.98 7.02 0 0 संतोषजनक
233 Sewa Lal Pilibhit 04-Dec-2025 20051093 PRITHIPUR +1 MULTI GP WATER SUPPLY SCHEME Prithipur 04-May-2024 VISHVARAJ हाँ 7.10 7.10 100.00% 815 760 10.92 10.83 23 23 संतोषजनक
234 Sewa Lal Pilibhit 10-Jul-2025 20013649 BAMRAULI VILLAGE WATER SUPPLY SCHEME Bamrauli 25-Oct-2023 PNC-SPML-JV हाँ 7.15 7.15 0.00% 828 749 0.00 0.00 9 9 योजना के सभी घटकों का कार्य पूर्ण हो चुका है। योजना ओ0 एण्ड एम0 में दिनांक 30-07-2025 तक जाने की सम्भावना है।
235 Sewa Lal Pilibhit 10-Jul-2025 20007674 TERHA SHRIRAM VILLAGE WATER SUPPLY Terha Shriram 28-May-2024 PNC-SPML-JV हाँ 4.23 4.23 0.00% 373 343 0.00 0.00 5 5 योजना के सभी घटकों (एफ0एच0टी0सी0 छोड़कर) का कार्य पूर्ण हो चुका है। योजना ओ0 एण्ड एम0 में दिनांक 30-07-2025 तक जाने की सम्भावना है।
236 Sewa Lal Shahjahanpur 03-Jul-2025 20015653 chikatiya Chikitiha 17-Sep-2024 NCC Ltd. हाँ 1.31 1.31 0.00% 378 310 0.00 0.00 2 2 योजना के सभी घटकों (एफ0एच0टी0सी0 छोड़कर) का कार्य पूर्ण हो चुका है। योजना ओ0 एण्ड एम0 में दिनांक 21.08.2025 तक जाने की सम्भावना है।
237 Sewa Lal Shahjahanpur 20-Nov-2025 20016550 babauri Babauri 22-Aug-2023 NCC Ltd. हाँ 4.11 3.42 100.00% 529 484 6.35 6.35 0 0 00
238 Sewa Lal Shahjahanpur 20-Nov-2025 20026269 DADROL Dadroul 21-May-2024 NCC Ltd. हाँ 3.96 3.96 100.00% 596 580 14.92 14.22 8 8 00
239 Sewa Lal Shahjahanpur 21-Nov-2025 20058939 KUTUWAPUR ELAKA BARENG WSS Kutuwapur Elaka Bareng 15-Apr-2025 NCC Ltd. हाँ 4.30 1.69 80.00% 418 350 7.62 7.40 5 5 00
240 Sewa Lal Shahjahanpur 04-Jul-2025 20084347 ATA KHURD GRAM PANCHAYAT MULTI VILLAGE WATER SUPPLY SCHEME Ata Khurd 25-Apr-2024 NCC Ltd. नहीं 2.98 1.03 0.00% 395 337 0.00 0.00 4 4 योजना के अन्तर्गत डिस्ट्रीब्यूशन लाइन, एफ0एच0टी0सी0, ओवर हेड टैंक का कार्य प्रगति पर है तथा शेष कार्य पूर्ण है। येाजना ओ0एण्डएम0 में दिनांक 30.08.2025 तक जाने की सम्भावना है।
241 Sewa Lal Banda 06-May-2026 8134904 Amlikaur GOV and Tubewell Scheme 28 Nos. Lasada 24-Apr-2023 NCC Ltd. हाँ 1.52 1.52 100.00% 280 305 6.80 8.28 5 5 राजस्‍व ग्राम लसड़ा में लसड़ा शिरोपरि जलाशय क्षमता 50 कि०ली०/12 मी० से भूमिगत स्रोत के माध्‍यम से पेयजलापूर्ति की जा रही है। इस शिरोपरि जलाशय से कुल 02 ग्रामों में क्रमश: लसड़ा एवं बसधरी से पेयजलापूर्ति निर्धारित रोस्‍टर के अनुसार की जा रही है। ग्राम प्रधान पति श्री जितेन्‍द्र सिंह एवं विभिन्‍न ग्रामवासियों से पेयजल उपलब्‍धता के विषय में जानकारी लेने पर उनके द्वारा सुबह-शाम नियमित पेयजलापूर्ति होना बताया गया। रोड रेस्‍टोरेशन पर भी ग्राम प्रधान तथा ग्रामवासियों द्वारा संतुष्टि व्‍यक्‍त की गयी है। ग्राम में विगत लगभग 04 वर्ष से पेयजल आपूर्ति संचालित है। योजना ओ0एण्डएम0 में जा चुकी है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download

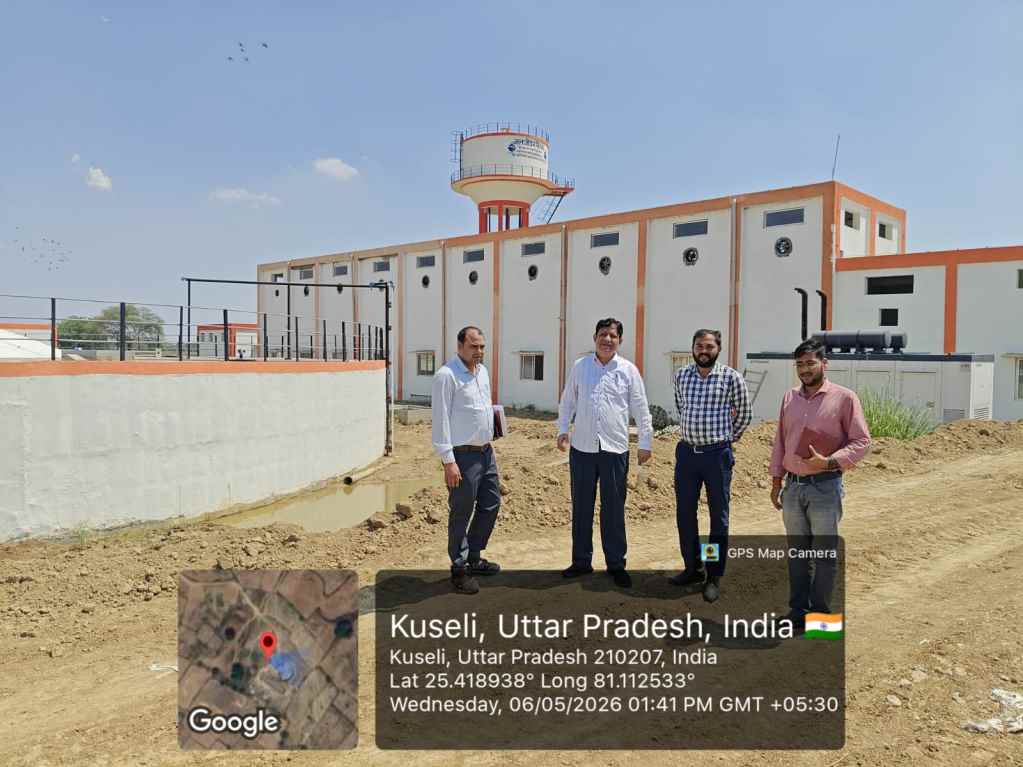

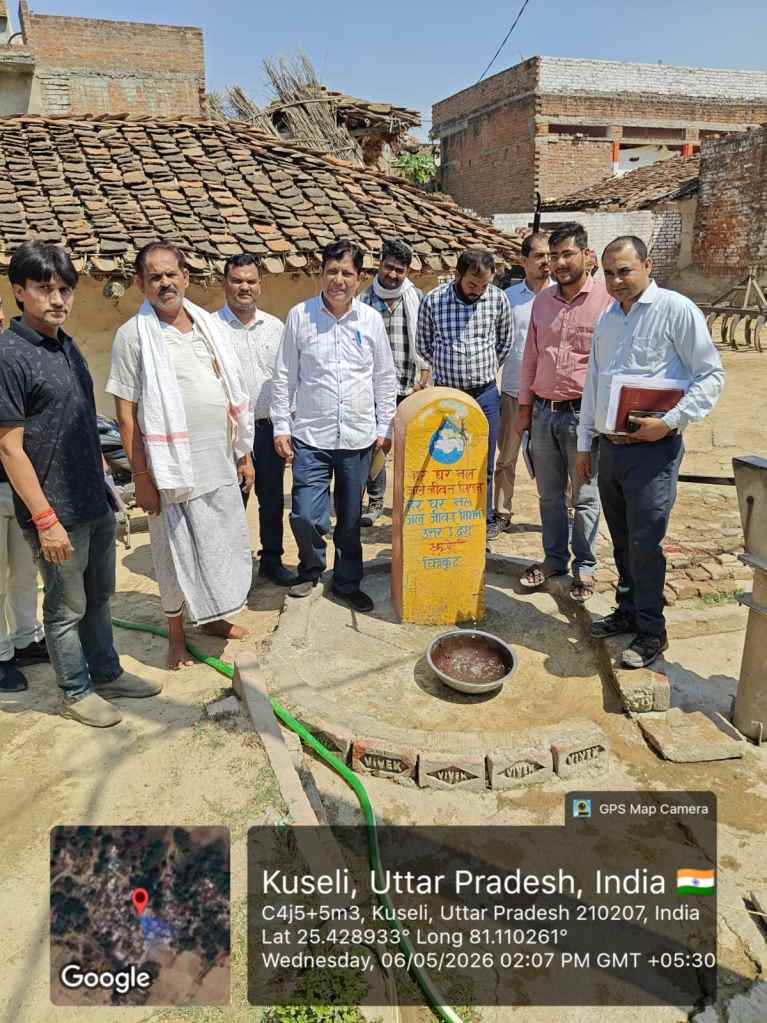

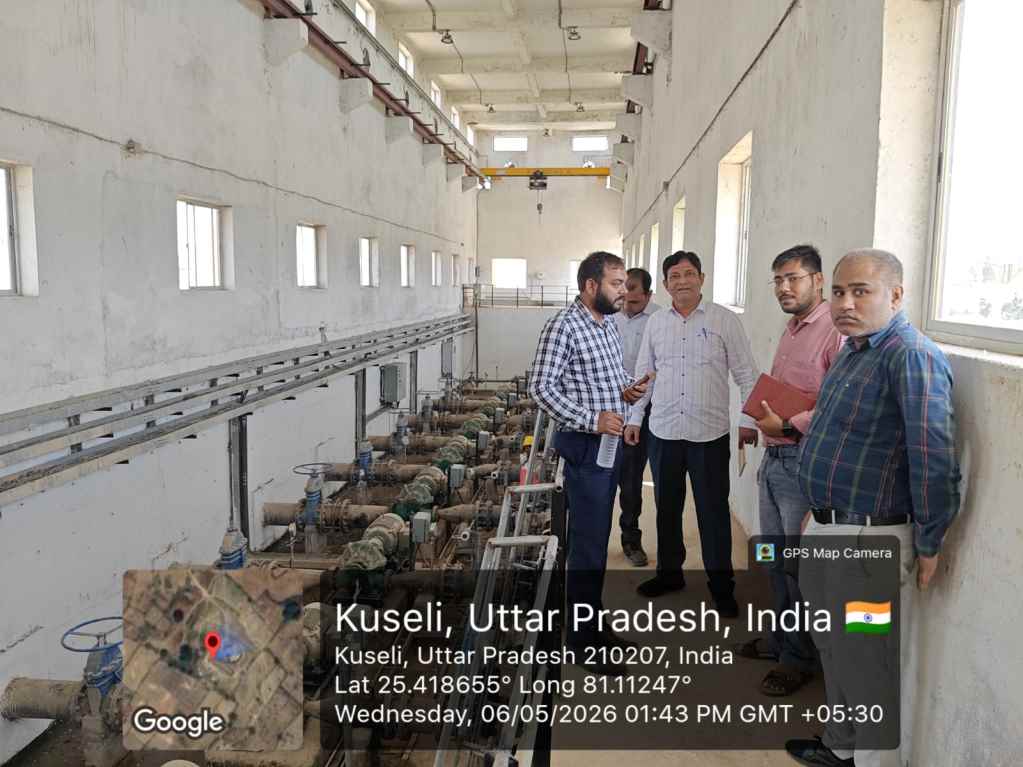

242 V K Singh Farrukhabad 25-Sep-2026 20091974 DEVRA MAHSONA MVS BEHTA MURLIDHAR GVPR हाँ 2.16 1.89 60.00% 587 305 6.79 7.52 6 6 ग्राम में भ्रमण के समय योजना के कार्य अपूर्ण पाये गये। OHT का कार्य विगत दो वर्षों से अधूरा पड़ा है। ग्रामवासियों एवं ग्राम प्रधान द्वारा पुष्टि की गई की योजना में विगत 02 वर्षो से कोई भी कार्य नहीं कराया जा रहा है। वर्तमान में पेयजल योजना में डायरेक्ट पम्पिंग के माध्यम से आंशिक पेयजलापूर्ति की जा रही है। ग्राम पंचायत के दोनों राजस्व ग्राम में ऊँचे स्थानों तथा अन्तिम छोर पर पेयजलापूर्ति नहीं हो रही है। अधिकांश गृह जल संयाेजन क्षतिग्रस्त पाये गये। ग्राम पंचायत देवरा महसोना के राजस्व ग्राम देवरा महसोना एवं बेहटा मुरलीघर दोनों में जगह-जगह लीकेज पाया गया। ग्राम देवरा महसोना में भ्रमण के दौरान श्री बालिस्टर सिंह के घर के समीप तिराहे पर लीकेज पाया गया जिससे आगे के 50 घरों में एक वर्ष से जलापूर्ति नहीं हो रही है। वर्तमान में इस लीकेज पर सड़क बन गयी है। इसे अति-शीघ्र मरम्मत करने के निर्देश दिये गये साथ ही तोड़ी गई सड़क की मरम्मत यथावत् मानकानुसार करने के निर्देश भी दिये गये। ग्राम मेहसोना तथा बेहटा मुरलीघर की कई गलियों में सड़क मरम्मत का कार्य नहीं कराया गया है जिसे युद्ध स्तर पर कराने के निर्देश दिये गये। साथ ही ग्रामवासियों द्वारा व्यर्थ पेयजल न बहाने के संबंध में ग्राम प्रधान द्वारा बैठक आयोजित करने के निर्देश दिये गये। कार्यदायी फर्म के प्रतिनिधि एवं अधिशासी अभियन्ता को दिसम्बर, 2026 तक पेयजल योजना मेें प्रस्तावित समस्त कार्य पूर्ण कर योजना के माध्यम से नियमित पेयजल आपूर्ति प्रारम्भ किये जाने एवं योजना को संचालन एवं अनुरक्षण में ले जाने के निर्देश दिये गये। इसके अतिरिक्त तात्कालिक राहत के लिये स्लूस बाल्व लगाकर रोटेशन के अनुसार एक समय में एक ही ग्राम को पेयजलापूर्ति उपलब्ध कराने हेतु अधिशासी अभियन्ता एवं कार्यदायी फर्म के प्रतिनिधि को निर्देश दिये गये।
243 V K Singh Mainpuri 20-Aug-2026 20012057 BALPURA WATER SUPPLY SCHEME Balpura 27-Feb-2024 NCC Ltd. हाँ 2.74 2.74 100.00% 408 505 7.16 7.16 5 5 परियोजना का कार्य पूर्ण है। हर घर जल प्रमाणित है एवं O&M में जा चुकी है। नियमित क्लोरीन युक्त जलापूर्ति की जा रही है। पम्प हाउस पर शिकायत रजिस्टर उपलब्ध था शिकायत रजिस्टर में शिकायत कर्ता का नाम मो0 नं0 लिखने और शिकायत के निस्तारण के उपरान्त शिकायत कर्ता से पुनः हस्ताक्षर लेने हेतु निर्देशित किया गया। पम्प हाउस पर वाल राइटिंग पुनः कराने तथा अवर जलाशय की सीढ़ियों पर गेट लगाने के निर्देश दिये गये। वर्तमान अधिशासी अभियन्ता, सहायक अभियन्ता तथा अवर अभियन्ता का नाम और मो0नं0 बोर्ड पर लिखने हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download 4.Download
244 V K Singh Mainpuri 20-Aug-2026 8361881 ALAMPUR DEHAT VILLAGE WATER SUPPLY SCHEME ALAMPUR DEHAT 20-Dec-2023 NCC Ltd. हाँ 1.37 1.37 100.00% 215 268 2.71 4.04 6 5 परियोजना का कार्य पूर्ण है। हर घर जल प्रमाणित है एवं O&M में जा चुकी है। नियमित क्लोरीन युक्त जलापूर्ति की जा रही है। पम्प हाउस पर शिकायत रजिस्टर उपलब्ध था शिकायत रजिस्टर में शिकायत कर्ता का नाम मो0 नं0 लिखने और शिकायत के निस्तारण के उपरान्त शिकायत कर्ता से पुनः हस्ताक्षर लेने हेतु निर्देशित किया गया। पम्प हाउस पर वाल राइटिंग पुनः कराने तथा अवर जलाशय की सीढ़ियों पर गेट लगाने के निर्देश दिये गये। वर्तमान अधिशासी अभियन्ता, सहायक अभियन्ता तथा अवर अभियन्ता का नाम और मो0नं0 बोर्ड पर लिखने हेतु निर्देशित किया गया। ग्राम प्रधान द्वारा अवगत कराया कि योजना के निर्माण से पूर्व ग्रामवासियों को अत्यधिक दूर स्थित ट्यूवबेल इत्यादि से पानी लाना पड़ता था जिससे समय की वर्बादी के साथ कठिनाइयों का भी सामना करना पड़ता था। विद्युत की आपूर्ति नहीं होने पर पेयजल की अत्यधिक समस्या उत्पन्न हो जाती थी ।जल जीवन मिशन के अन्तर्गत सोलर आधारित पाइप पेयजल योजना का निर्माण होने से प्रत्येक घर में नल से शुद्ध पानी मिलने लगा है, जिससे ग्रामवासियों के समय / श्रम की बचत हो रही है । कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download 4.Download
245 V K Singh Mainpuri 21-Aug-2026 20019293 DEHULI GRAM PANCHIYAT WATER SUPPLY SCHEME Dehuli NCC Ltd. हाँ 4.43 4.43 100.00% 584 834 9.67 9.48 12 10 अधिशासी अभियन्ता द्वारा अवगत कराया गया कि ग्राम प्रधान द्वारा हस्ताक्षर न किये जाने के कारण परियोजना हर घर जल प्रमाणित नहीं है। इसके अतिरिक्त O&M के अभिलेख पर भी प्रधान द्वारा हस्ताक्षर नहीं किये गये हैं। परन्तु परियोजना O&M की सूची में पोर्टल पर अंकित है। ग्राम प्रधान द्वारा बताया गया कि कुछ घरों में पानी नही आ रहा है। जिसके क्रम में सहायक अभियंता श्री सूरजभान द्वारा अवगत कराया गया कि इस ग्राम में टुल्लू पम्प लगाये जाने की शिकायते प्राप्त हो रही है। जिससे आगे के घरों में प्रेसर एंव नियमित जलापूर्ति प्रभावित हो रही है। निर्देशित किया गया कि योजना पर अधिशासी अभियंता, सहायक अभियंता एवं जूनियर इंजी0, आई0एस0ए0 एवं टी0पी0आई0 सम्बन्धित ग्राम प्रधान से समन्वय स्थापित करते हुये जलापूर्ति में आ रही समस्या का तत्काल निस्तारण करायें। इसके अतिरिक्त पम्प हाउस पर बाँल राइटिंग पुनः कराने एवं अवर जलाशय की सीढियों पर गेट लगाये जाने हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download 4.Download
246 V K Singh Mainpuri 21-Aug-2025 20037016 LEHRA GRAM PANCHAYAT WATER SUPPLY SCHEME Lehra 04-Jan-2025 NCC Ltd. हाँ 9.55 9.15 90.00% 472 431 6.62 6.62 0 0 लहरा ग्राम पेयजल योजना की भौतिक प्रगति 75% है। वर्तमान में धनाभाव के कारण कार्य बाधित है।
247 V K Singh Mainpuri 21-Aug-2025 20012209 JAMTHARI WATER SUPPLY SCHEME Jamthari 22-May-2024 NCC Ltd. हाँ 9.40 9.40 95.00% 735 392 9.49 9.40 8 8 जमथरी ग्राम पेयजल योजना की भाैतिक प्रगति 95 % हैा वर्तमान में धनाभाव के कारण कार्य बाधित है।
248 V K Singh Mainpuri 22-Aug-2025 20019046 NIJAMPUR GRAM PANCHAYAT WATER SUPPLY SCHEME Jaswantnagar 22-Nov-2024 NCC Ltd. हाँ 6.00 6.00 95.00% 275 217 4.50 6.00 7 7 निजामपुर ग्राम पेयजल योजना की भौतिक प्रगति 95% है। वर्तमान में धनाभाव के कारण कार्य बाधित है।
249 V K Singh Farrukhabad 11-Sep-2025 20074329 NAGLA KHAMANI SVS Nagla Khamani 19-Apr-2025 GVPR नहीं 1.46 1.46 60.00% 323 323 3.25 3.25 5 5 1. ग्राम नगला खमानी के अन्तर्गत कई ग्रामवासियों द्वारा अवगत कराया गया कि 04 माह बाद पानी आया है एवं ग्राम में कई लीकेज है जिसके कारण जलापूर्ति बाधित है। 2. अंतिम छोर तक पानी नहीं पहुँच रहा है। 3. मजरा नगला हनुमन्ता में पानी नहीं पहुँच रहा है। एजेंसी के प्राेजेक्ट मैनेजर को 01 सप्ताह में वितरण प्रणाली से संबंधित समस्त समस्याओं का निस्तारण करते हुये ग्राम नगला खमानी एवं मजरा नगला हनुमन्ता में नियमित पेयजल आपूर्ति सुचारु करने एवं फोटोग्राफ सहित आख्या अधिशासी अभियन्ता को प्रेषित करने के निर्देश दिये गये।
250 V K Singh Farrukhabad 26-Jun-2025 20018373 Jiyouna W/S Scheme Jiyouna 02-Jun-2024 GVPR नहीं 4.50 4.50 75.00% 644 765 9.20 9.39 0 0 भ्रमण के दौरान पाया गया कि उच्च जलाशय का कार्य एवं Automation अधिष्ठापन का कार्य अवशेष है, यद्यपि ग्राम हर घर जल प्रमाणित है। अधोहस्ताक्षरी द्वारा कार्यदायी एजेंसी मै0 जी0वी0पी0आर0 को उक्त अवशेष कार्यो को पर्याप्त श्रमशक्ति लगाते हुये तत्काल कार्य पूर्ण करने हेतु निर्देशित किया गया।
251 V K Singh Farrukhabad 24-Sep-2026 20076918 CHAND PUR SVS Chand Pur 24-Mar-2026 Vindhya-GAJA (JV) हाँ 6.74 6.74 100.00% 748 996 13.00 12.80 20 20 परियोजना का कार्य पूर्ण है। हर घर जल प्रमाणित है एवं O&M में जा चुकी है। नियमित क्लोरिन युक्त जलापूर्ति की जा रही है। भ्रमण के दौरान पेयजल योजना की स्थिति संतोषजनक पायी गयी ग्राम की एक गली में श्री प्रदीप कटियार मो0 नं0-9956503216 के द्वारा अवगत कराया गया कि उनकी गली में 05 नये गृहजल संयोजन किये जाने है। साथ ही पंचायत भवन के समीप की गली में 70 मी0 वितरण प्रणाली बिछाकर 10 नये गृहजल संयोजन दिये जाने की आवश्यकता है जिस हेतु कार्यदायी फर्म को कार्य करवाने हेतु निर्देशित किया गया।
252 V K Singh Farrukhabad 25-Jun-2025 8359353 PUTHARI W/S SCHEME Puthri 04-Feb-2024 GVPR नहीं 5.00 5.00 100.00% 836 663 9.69 9.31 0 0 भ्रमण के दौरान पाया गया कि अंतिम छोर पर पर्याप्त प्रेशर के साथ जलापूर्ति नही हो रही है, इसके अतिरिक्त कुछ घरों में जलापूर्ति बाधित है। कार्यदायी संस्था के प्रोजेक्ट मैनेजर को कडे़ निर्देश दिये गये कि एक सप्ताह में समस्त घरों में पर्याप्त प्रेशर के साथ नियमित जलापूर्ति सुनिश्चित करायें, अन्यथा कार्यदायी संस्था जी0वी0पी0आर0 इंजी लि0 के विरूद्ध कार्यवाही की जायेगी। इसके अतिरिक्त कार्यदायी संस्था जी0वी0पी0आर0 इंजी लि0 के स्टेट हेड से वार्ता करके निर्देशित किया गया कि वे स्वंय इसका अनुश्रवण करें।
253 V K Singh Farrukhabad 24-Sep-2026 20074265 JAJPUR BANJARA SVS Jajpur Banjara GVPR नहीं 1.79 1.60 40.00% 422 0 5.32 4.55 0 0 ग्राम में भ्रमण के समय योजना के समस्त कार्य अपूर्ण पाये गये। OHT का कार्य मात्र 40% पूर्ण है। ग्रामवासियों एवं ग्राम प्रधान द्वारा पुष्टि की गई की योजना में विगत 02 वर्षों से कोई भी कार्य नहीं कराया जा रहा है। कोई भी गृहजल संयोजन न होने के कारण ग्राम में पेयजलापू्र्ति नही हो रही है। ग्राम में पेयजल योजना पर 02 वर्षों से कार्य प्रारम्भ न होने के कारण ग्रामवासियों द्वारा सामूहिक रुप से शिकायत की गई एवं कार्य पूर्ण न होने के कारण ग्रामीणों में अंसतोष है। कार्यदायी फर्म के प्रतिनिधि एवं अधिशासी अभियन्ता को 31-12-2026, तक पेयजल योजना में प्रस्तावित समस्त कार्य पूर्ण कर योजना के माध्यम से नियमित पेयजल आपूर्ति प्रारम्भ किये जाने एवं योजना को संचालन एवं अनुरक्षण में ले जाने के निर्देश दिये गये।
254 V K Singh Farrukhabad 25-Jun-2025 20097788 Ugar Pur SVS Ugar Pur 06-Nov-2024 GVPR नहीं 2.50 2.50 50.00% 389 247 3.58 3.50 0 0 भ्रमण के दौरान संज्ञान में आया कि ग्राम उगरपुर हर घर जल प्रमाणित है, जबकि जलापूर्ति मात्र सुबह के समय की जा रही है। उच्च जलाशय का कार्य एव । Automation अधिष्ठापन का कार्य अवशेष पाया गया। अधोहस्ताक्षरी द्वारा कार्यदायी एजेंसी मै0 जी0वी0पी0आर0 इंजी लि0 को उच्च जलाशय के अवशेष कार्यो को पर्याप्त श्रमशक्ति लगाते हुये कार्य पूर्ण करने तथा । Automation का कार्य प्राथमिकता पर पूर्ण करने हेतु निर्देशित किया गया। इसके अतिरिक्त निर्धारित रोस्टर के अनुसार दोनों समय नियमित जलापूर्ति सुनिश्चित करने हेतु निर्देशित किया गया।
255 V K Singh Farrukhabad 10-Sep-2025 20075245 RASHIDPUR & SHAMADPUR MVS Rasid Pur 02-Jun-2024 Vindhya-GAJA (JV) हाँ 5.30 5.30 100.00% 494 780 11.10 11.10 7 7 परियोजना में OHT से जलापूर्ति की जा रही थी। ग्राम -समदपुर को छोङकर शेष में पानी की सप्लाई ठीक थी। कार्यदायी संस्था के प्रोजेक्ट मैनेजर को ग्राम-समदपुर में नियमित जलापूर्ति सुनिश्चित करने हेतु निर्देशित किया गया Automation Integration एवं O&M का कार्य उपर्युक्तानुसार समयबद्ध रुप से करने हेतु कार्यदायी संस्था के प्राेजेक्ट मैनेजर को निर्देशित किया गया
256 V K Singh Kannauj 17-Jul-2025 20015026 JAISINGH PUR GRAMIN PEYJAL YOJNA Jaisingh Pur 23-Jul-2024 VSA नहीं 3.48 3.48 50.00% 304 430 4.61 3.87 1 1 योजना के अवर जलाशय का कार्य स्टेजिंग लेविल तक पूर्ण है एवं अन्य कार्य प्रगति पर हैं। योजना के कैम्पस में मिट्टी भराई एवं विकास कार्य अपूर्ण है। योजना में नलकूप के माध्यम से जलापूर्ति की जा रही है। योजना के अवर जलाशय एवं समस्त अधूरे कार्य पूर्ण करते हुए दिनांक 31.08.2025 तक O&M में ले जाने हेतु फर्म को निर्देशित किया गया इसके अतिरिक्त बादल होने पर डीजी सेट के माध्यम से नियमित जलापूर्ति अवश्य करायी जाये
257 V K Singh Kannauj 17-Jul-2025 20015393 SINGHNAPUR GRAMIN PEYJAL YOJNA Singhna Pur 03-May-2024 VSA नहीं 3.90 3.90 85.00% 483 380 8.57 7.19 3 3 योजना के अवर जलाशय का कार्य 90 प्रतिशत पूर्ण है, प्लीन्थ फर्श का कार्य शेष है।योजना के ग्राम सिंघनापुर में नियमित जलापूर्ति हो रही है। योजना से जुड़े राजस्व ग्राम फिरोजपुर में ग्रामीणोें द्वारा पाइप लाइन बिछाये जाने का विरोध किया जा रहा है। अधिशासी अभियन्ता को निर्देशित किया गया है कि उक्त ग्राम का भमण करके समस्या का निराकरण कराये। कैम्पस विकास के कुछ कार्य अधूरे है। निर्देशित किया गया है कि अधूरे कार्यो को दिनांक 30-08-2025 तक पूर्ण कराकर O&M ले जाना सुनिश्चत करे। इसके अतिरिक्त बादल होने परे डीजी सेट के माध्यम से नियमित जलापूर्ति अवश्य करायी जाये।
258 V K Singh Kannauj 08-Oct-2026 20014751 KUTUBPUR GRAMIN PEYJAL YOJNA Alupur 29-Dec-2024 VSA हाँ 5.30 5.30 100.00% 427 427 7.13 7.83 10 10 एजेन्सी के पास पर्याप्त मेन पावर व मशीनरी उपलब्ध न होने के कारण योजना के लाइन लीकेज मरम्मत, सड़क मरम्मत व गृह जल संयोजन का कार्य अपूर्ण है, जिसके कारण कुतुबपुर ग्राम में अन्तिम छोर पर जलापूर्ति नही हो पा रही है, निर्माण एजेन्सी के परियोजना प्रबन्धक एवं अधिशासी अभियन्ता को निर्देशित किया गया कि समस्त अपूर्ण कार्यों को एक सप्ताह में पूर्ण कराकर अन्तिम छोर तक नियमित जलापूर्ति सुनिश्चित करायें तथा परियोजना को दिनांक-20-10-2026 तक अनुरक्षण एवं संचालन में ले जाना सुनिश्चित करें।
259 V K Singh Kannauj 04-Dec-2025 20015023 DARAPUR BARETHI GRAMIN PEYJAL YOJNA Darapur Barethi 15-Sep-2024 VSA नहीं 5.78 5.71 85.00% 527 529 11.02 10.86 5 4 भ्रमण के समय पाया गया कि पम्प खराब होने के कारण दो माह से जलापूर्ति बन्द है जबकि परियोजना फेज-2 की है एवं प्रत्येक ग्राम हर घर जल प्रमाणित है। कार्यदायी संस्था के GM/प्राेजेक्ट मैनेजर को निर्देश दिये गये कि दो दिन में पम्प ठीक कराकर निर्बाध जलापूर्ति समस्त ग्रामों में सुनिश्चित करें। Automation Integration, OHT में inlet/outlet pipe,plinth Protection stair case को रेलिंग, level indicator, तङित चालक एंव campus development का कार्य अवशेष। इसके अतिरिक्त स्कूल/आंगनबाङी में कनेक्शन के निर्देश दिये गये दारापुर में लगभग 50 मी0 खंडजा एवं करसहा गांव में लगभग -40 मी0 इन्टर लाकिंग ठीक करने के निर्देश दिये गये।
260 V K Singh Kannauj 04-Dec-2025 20015022 HUSAIN NAGAR GRAMIN PEYJAL YOJNA Bihari Pur 23-Apr-2024 VSA हाँ 5.89 5.05 95.00% 411 413 8.99 8.73 0 0 Stair Case में गेट, plinth protection एवं OHT में finishing work तथा Automation अपूर्ण पाया गया। इन समस्त कार्यों को तत्काल पूर्ण पाकर परियोजना को O&M में ले जाने के निर्देश दिये गये। इसके अतिरिक्त OHT भरने का समय निर्धारित करके रोस्टर के अनुुसार नियमित जलापूर्ति के निर्देश दिये गये।
261 V K Singh Kannauj 05-Dec-2025 20067688 BEHARAPUR GAISAPUR GRAM PANCHAYAT WATER SUPPLY SCHEME Beharapur Gaisapur 10-May-2024 GVPR हाँ 8.57 8.57 100.00% 554 676 11.08 10.08 5 5 टोटियों मे जगह-जगह लीकेज पाया गया। इसे तत्काल ठीक करने के निर्देश दिये गये। परियोजना के O&M में जाने के बाद भी धूप न निकलने पर DG नहीं चलाया जा रहा। इसे तत्काल सुधार करने के निर्देश दिये गये। सीढी पर गेट लगाने के निर्देश।
262 V K Singh Kannauj 09-Oct-2026 20014748 RATNAPURSARAIA GRAMIN PEYJAL YOJNA Hanshapur VSA नहीं 5.19 3.11 50.00% 520 90 13.74 13.50 0 0 योजना के अन्तर्गत पम्पहाउस में मात्र बोरिंग का कार्य किया गया है। अवर जलाशय 50 प्रतिशत पूर्ण एवं जलकल परिसर की स्थिति अत्यन्त खराब है। ग्राम पंचायत में वितरण प्रणाली, गृह जल संयोजन व सड़क मरम्मत का कार्य अवशेष है। FHTC शून्य है। सड़क मरम्मत न कराये जाने के कारण बारिश एवं घरों का पानी एकत्र होने से पूरी सड़क पर कीचड़ फैला पाया गया जिससे ग्रामवासियो को आवागमन में अत्यन्त कठिनाई का सामना करना पड़ रहा है। उपस्थित ग्राम प्रधान व ग्रामवासियो द्वारा लगभग दो वर्ष से योजना पर कार्य बन्द होना बताया गया इसके अतिरिक्त सड़क/ गलियों की स्थिति अत्यन्त खराब होने के कारण ग्राम प्रधान व ग्रामवासियो द्वारा रोष व्यक्त किया गया। फर्म के परियोजना प्रबन्धक एवं अधिशासी अभियन्ता को निर्देशित किया गया कि अगले 03 दिनो में कार्य प्रारम्भ करते हुए योजना के अवशेष समस्त कार्यो को गुणवत्ता के साथ 31 दिसम्बर 2026 तक पूर्ण कराकर योजना में नियमित जलापूर्ति करायें तथा योजना को अनुरक्षण एवं संचालन में ले जाना सुनिश्चित करें।
263 V K Singh Kannauj 08-Oct-2026 20036125 SANDA GRAMIN PEYJAY YOJNA Khurdapur 18-May-2024 GVPR हाँ 6.39 6.39 100.00% 582 748 9.31 11.51 14 14 N/A
264 V K Singh Etawah 04-Jul-2025 20026417 Sirhaul PWS Sirhaul 17-Dec-2024 Indian Hume Pipe हाँ 3.72 3.72 100.00% 565 476 8.31 8.01 2 1 भ्रमण के दौरान पेयजल योजना की स्थिति संतोमाजनक पायी गयी। अधोहस्ताक्षरी द्वारा कार्यदायी एजेंसी IHP को जुलाई माह के अंत तक Automation का कार्य पूर्ण करने एवं जल कल परिसर का साफ-सफाई एवं सौंदर्यीकरण करवाने के लिए निर्देशित किया गया।
265 V K Singh Etawah 03-Jul-2025 20015039 Sarekhipura Sarekhipura 17-Nov-2024 Indian Hume Pipe हाँ 3.52 3.52 100.00% 387 417 8.62 8.40 2 2 भ्रमण के दौरान पेयजल योजना की स्थिति संतोषजनक पायी गयी। पेयजल योजना में तीन राजस्व ग्राम सम्मिलित हैं २ राजस्व ग्रामो में पेयजल आपूर्ति संतोषजनक पायी गयी भ्रमण के दौरान ग्राम सुरेखीपुरा के अधिकांश घरों में कम दबाव से पानी पहुचने पर अधोहस्ताक्षरी द्वारा कार्यदायी संस्था IHP को स्लूस वाल्व का अधिष्ठापन करने एवं एक अतिरिक्त वाल्व आॅपरेटर रखकर पर्याप्त दबाव से जलापूर्ति हेतु निर्देशित किया गया।
266 V K Singh Etawah 03-Jul-2025 20044758 Hadauli PWS Hadauli 15-Nov-2024 OMIL-JWIL (JV) हाँ 2.10 2.10 95.00% 520 488 6.22 6.28 1 1 भ्रमण के दौरान Automation अधिष्ठापन का कार्य पूर्ण पाया गया। उक्त पेयजल योजना में शिरोपरि जलाशय, कैंपस डेवलपमेंट एवं मिट्टी भराव का कार्य अवशेष पाया गया। जिस पर अधोहस्ताक्षरी द्वारा कार्यदायी एजेंसी OMIL-JWIL (JV) को उक्त अवशेष कार्यो को पर्याप्त श्रमशक्ति लगाते हुये कार्य तत्काल पूर्ण करने हेतु निर्देशित किया गया।
267 V K Singh Etawah 07-Nov-2025 20060104 Mohabbatpur Ludhpura PWS Mohabbatpur Ludhpura 11-Sep-2024 OMIL-JWIL (JV) नहीं 4.50 4.50 95.00% 439 323 6.10 5.82 37 37 परियाेजना के परिसर में Earth Filling का कार्य तथा OHT में पाइप कनेक्शन, Plinth Protection एवं Rising main का कार्य तत्काल पूर्ण करने हेतु निदेशित किया गया। मजरा नगला बाबा में तत्काल नियमित जलापूर्ति सुनिशि्चत करने एवं परियोजना को तत्काल O&M में ले जाने हेतु निर्देश दिये गये। अधिशासी निदेशक महोदय द्वारा निर्देशित किया गया कि कार्य असंतोषजनक होने के कारण सम्बन्धित फर्म पर एक प्रतिशत (1%) एल०डी० लगाया जाये। View 1.Download 2.Download 3.Download 4.Download 5.Download 6.Download 7.Download 8.Download 9.Download 10.Download
268 V K Singh Etawah 06-Nov-2025 20015035 Mangupur Mangupur 26-Nov-2024 Indian Hume Pipe हाँ 4.28 4.28 100.00% 628 395 12.45 12.25 10 10 परियोजना के परिसर में Earth Filling एवं ग्राम- नगला चलनिया में Inter Locking ठीक कराने हेतु निदेशित किया गया। परियोजना O&M में जा चुकी है। अधिशासी निदेशक महोदय द्वारा निर्देशित किया गया कि परियोजना O&M में होने के बाद भी जलापूर्ति बाधित है तथा कार्य असंतोषजनक होने के कारण सम्बन्धित फर्म का भुगतान 50% ही किया जाये एवं समस्त लंबित कार्य 10 दिनों के अन्दर पूर्ण करना सुनिश्चत करें। View 1.Download 2.Download
269 V K Singh Etawah 06-Nov-2025 20026098 Muraitha PWS Muraitha 15-Nov-2024 Indian Hume Pipe नहीं 2.68 2.68 100.00% 416 430 5.84 6.48 4 4 इस परियोजना में जलापूर्ति मात्र एक बार हो रही थी क्याेंकि सोलर पैनेल पर पीपल के पेङ की छाया पङ रही थी। मजरा नगला हार में जलापूर्ति 15-15 दिनों तक बाधित पायी गयी। ऐसी स्थिति में सोलर पैनल को उचित स्थान पर शिफ्ट करके नियमित जलापूर्ति का सुझाव एजेन्सी द्वारा दिया गया। इस सम्बन्ध में तत्काल कार्यवाही के निर्देश दिये गये। परियोजना O&M में जा चुकी है। मुरैथा में खंडजा ठीक करने हेतु निर्देशित किया गया। अधिशासी निदेशक महोदय द्वारा निर्देशित किया गया कि परियोजना O&M में होने के बाद भी जलापूर्ति बाधित है. अतः उक्त का भुगतान 50% ही किया जाये तथा सोलर पैनल को उक्त स्थल से सिफ्ट करते हुए समस्त लंबित कार्य 10 दिनों के अन्दर पूर्ण करना सुनिश्चत करें। View 1.Download 2.Download 3.Download 4.Download 5.Download 6.Download 7.Download
270 V K Singh Auraiya 09-Jul-2025 8359399 Asjana Asjana 27-Apr-2024 Indian Hume Pipe नहीं 4.20 4.20 100.00% 710 718 7.16 7.80 12 7 जलकल प्रांगण के विकास कार्य, आॅटोमेशन का इनटीग्रेशन एवं ओ0 एंड एम0 कार्य अपूर्ण। उक्त कार्यों को बिन्दु संख्या 16 एवं 17 के अनुसार पूर्ण करने हेतु निर्देशित किया गया
271 V K Singh Auraiya 09-Jul-2025 20091138 Dakhnai PWS Dakhnai 25-Jun-2024 GVPR हाँ 4.20 4.20 85.00% 597 460 4.94 6.98 0 0 जलकल प्रांगण के विकास एवं शिरोपरि जलाशय का कार्य, आॅटोमेशन का इन्टीग्रेशन एवं ओ0 एंड एम0 कार्य अपूर्ण। उक्त कार्यों को बिंदु संख्या 9,16 एवं 17 के अनुसार पूर्ण करने हेतु निर्देशित किया गया
272 V K Singh Auraiya 10-Jul-2025 20089666 Rampur Kunwar PWS Rampur Kunwar 25-Jun-2024 GVPR हाँ 4.10 4.10 30.00% 589 387 2.49 5.61 0 0 जलकल प्रांगण के विकास एवं शिरोपरि जलाशय का कार्य, आॅटोमेशन का इन्टीग्रेशन एवं ओ0 एंड एम0 कार्य अपूर्ण उक्त कार्यों को बिन्दुं संख्या 9,16 एवं 17 के अनुसार पूर्ण करने हेतु निर्देशित किया गया
273 V K Singh Auraiya 19-Nov-2025 20088681 Gangdaspur &Lalpur PWS Gangdas Pur 01-Jun-2024 GVPR नहीं 8.25 8.00 95.00% 879 720 13.40 13.20 0 0 जलकल परिसर ऊबङ-खाबङ एवं अविकसित पाया गया। लगभग 6 माह पूर्व सोलर पैनेल क्षतिग्रस्त हो जाने के कारण जलापूर्ति 6 माह से बन्द । परियोजना में दो पम्प लगे हुए थे। दोनो से जलापूर्ति बन्द यद्यपि दूसरे पम्प के पास सोलर पैनेल लगे हुए थे। प्राथमिक विद्यालय के पास 300 मी0 रोड रेस्टोरेशन अवशेष। शिकायत रजिस्टर उपलब्ध नहीं। कार्यदायी संस्था/Exen को समस्त कार्य तत्काल पूर्ण करने एंव निर्बाध जलापूर्ति सुनिशि्चत करने के निर्देश दिये गये।
274 V K Singh Auraiya 19-Nov-2025 20065274 Ratanpur gadiya PWS Rasulpur Kalan 11-Jun-2024 GVPR नहीं 4.23 4.23 100.00% 454 446 8.70 8.70 5 5 परिसर ऊबङ-खाबङ एंव अविकसित पाया गया। सोलर पैनल पर पेङो की छाया पङने के कारण जलापूर्ति केवल सुबह के समय हो रही थी। समस्या का तत्काल निदान कराकर सुबह-शाम निर्बाध जलापूर्ति के निर्देश दिये गये। exen एवं कार्यदायी संस्था से कहा गया कि सम्बन्धित विभाग से समन्वय करके पेङो की छटाई कराये अथवा solar panel shift करायें।
275 V K Singh Auraiya 20-Nov-2025 20056129 Bhararipur PWS Bhararipur 03-Sep-2024 Indian Hume Pipe नहीं 1.15 1.15 100.00% 330 405 5.28 5.77 7 7 परिसर की समान्य स्थिति ठीक पायी गयी। राजस्व ग्राम - कूम्हापुर में सी0सी0 रोड के निर्माण के दौरान पाइप क्षतिग्रस्त होने के कारण कुछ घरों में डेढ. माह से जलापूर्ति बाधित पायी गयी एवं कुछ घरों में c.c road के निर्माण के पूर्व से ही पानी की आपूर्ति कई माह से बाधित पायी गयी। कार्यदायी संस्था / Exen को निर्देश दिये गये कि समस्त घरों में निर्बाध जलापूर्ति तत्काल सुनिश्चित करें।
276 V K Singh Kanpur Dehat 16-Apr-2026 20096556 TIKARI Pura Diwani 05-Jul-2024 Vindhya-GAJA (JV) हाँ 4.32 4.32 80.00% 420 280 10.34 9.34 4 4 अवर जलाशय का निर्माण अपूर्ण है, केवल जिंक एलम टैंक रखा जाना है। जिसे 10 दिन में पूर्ण करने का आश्वासन एजेन्सी के प्रोजेक्ट मैनेजर द्वारा दिया गया । नलकूप के माध्यम से सीधे जलापूर्ति की जा रही है। एजेन्सी के प्रोजेक्ट मैनेजर द्नारा अवगत कराया गया कि एक सप्ताह में आँटोमेशन इन्ट्रीग्रेशन तथा 25-04-2026 तक O&M का कार्य पूर्ण करा दिया जायेगा।
277 V K Singh Kanpur Dehat 16-Apr-2026 20048682 Bhairon Shahjahanpur Bhairon Shanjahanpur 28-Dec-2024 Indian Hume Pipe हाँ 2.43 2.43 100.00% 564 500 5.69 5.95 16 16 परियोजना का आँटोमेशन इन्ट्रीग्रेशन हो चूका है तथा दिनांक-01-04-2024 से O&M में जा चुकी है।
278 V K Singh Kanpur Dehat 23-Jul-2025 20025218 BHADHAWAL Bharawal 05-Jul-2025 GVPR नहीं 5.27 5.27 100.00% 556 580 8.02 8.18 2 2 विकास खण्ड डेरापुर की पेयजल योजना भढ़ावल के अन्तर्गत सर्वप्रथम ग्राम भढ़ावल का निरीक्षण किया गया जिसमें ग्रामवासियों से वार्ता करके यह ज्ञात हुआ कि पानी की आपूर्ति सुचारू रूप से हो रही है। उसके उपरान्त ग्राम डून्डीवरी का निरीक्षण किया गया जिसमें गाॅंव के अन्तिम छोर पर स्थित कुछ घरों में प्रेशर कम होने के कारण पानी की आपूर्ति आंशिक रूप से पायी गयी। जिसके तत्काल समाधान हेतु कार्यदायी संस्था को निर्देशित किया गया।
279 V K Singh Kanpur Dehat 23-Jul-2025 20065237 RATNIYAPUR Rataniyapur 04-May-2025 GVPR नहीं 4.95 4.95 100.00% 531 475 9.44 9.80 3 3 विकास खण्ड डेरापुर की पेयजल योजना रतनियापुर के अन्तर्गत सर्वप्रथम ग्राम रतनियापुर का निरीक्षण किया गया जिसमें ग्रामवासियों से वार्ता करके यह ज्ञात हुआ कि पानी की आपूर्ति सुचारू रूप से हो रही है। उसके उपरान्त ग्राम गौरियापुर का निरीक्षण किया गया जिसमें गांव के अन्तिम छोर पर स्थित कुछ घरों में प्रेशर कम होने के कारण पानी की आपूर्ति आंशिक रूप से पायी गयी। तत्काल समाधान हेतु कार्यदायी संस्था को निर्देशित किया गया।
280 V K Singh Kanpur Dehat 17-Apr-2026 20077254 KISHUNPUR Kishunpur 30-Jan-2024 GVPR हाँ 2.08 2.08 100.00% 283 296 5.30 5.89 4 4 परियोजना विद्युत प्रणाली से संचालित है। आँटोमेशन इन्ट्रीग्रेशन हो चुका है तथा दिनांक-09-04-2024 से O&M में जा चुकी है।
281 V K Singh Kanpur Dehat 17-Apr-2026 20077403 patepur Patepur VSA नहीं 2.66 2.49 70.00% 968 550 11.45 6.15 0 0 निरीक्षण में पाया गया कि प्रस्तावित कार्यो में से ओवर हेड टैंक का कार्य मात्र 70% पंप हाउस का कार्य मात्र 75 % बाउंड्री वाल का कार्य मात्र 80%, पाइप वितरण प्रणाली में 11.45 कि0मी0 पाइप लाइन के सापेक्ष मात्र 6.15 कि0मी0 एवं हाउस कनेक्शन में 720 नग के सापेक्ष मात्र 550 नग हाउस कनेक्शन का कार्य पूर्ण किया गया है अवशेष कार्य तत्काल पूर्ण करने लिए सम्बंधित कार्यदायी संस्था को निर्देशित किया गया है। कार्यदायी सस्था के प्रोजेक्ट मैनेजर द्वारा अवगत कराया गया कि लगभग 1 माह में अवर जलाशय के माध्यम से ग्रामवासियो को सुचारु रुप से जलापूर्ति सुनिश्चित की जाएगी।
282 V K Singh Kanpur Dehat 24-Jul-2025 20099647 Girdaun Girdaun 11-Jul-2024 VSA नहीं 5.64 5.10 90.00% 657 610 10.68 11.00 10 10 विकास खण्ड मलासा की पेयजल योजना गिरदौं के अन्तर्गत सर्वप्रथम ग्राम गिरदौं का निरीक्षण किया गया जिसमें ग्रामवासियों से वार्ता करके यह ज्ञात हुआ कि पाइप लाइन में लीकेज व कुछ कनेक्शनों में टोटीं न होने के कारण पानी की आपूर्ति सुचारू रूप से नही हो पा रही है। उसके उपरान्त ग्राम अकबरनगर का निरीक्षण किया गया जिसमें 30 प्रतिशत घरों में पानी की आपूर्ति पायी गयी। अन्त में नारायनपुर का निरीक्षण किया गया जिसमें ओ0एच0टी0 न बन पाने के कारण पानी की आपूर्ति नहीं हो रही थी। फलस्वरूप सम्बन्धित कार्यदायी संस्था/जल निगम/डी0पी0एम0यू0/ टी0पी0आई0 को निर्देशित किया गया कि 10 दिन के अन्दर निरीक्षण के दौरान पायी गयी समस्त कमियों को ठीक कराकर रोस्टर के अनुसार तीनों ग्रामों में वाॅल्व लगाकर पेयजल आपूर्ति नलकूप के माध्यम से कराना सुनिश्चित करें। इसके अतिरिक्त OHT का निमार्ण दो माह में पूर्ण कराकर योजना को 03 माह में O&M में ले जायें।
283 V K Singh Kanpur Nagar 30-Jul-2025 20101842 DADIKHA GRAM PANCHAYAT WATER SUPPLY SCHEME Bohnar 01-Apr-2025 Vindhya-GAJA (JV) हाँ 3.20 3.20 100.00% 367 326 8.63 9.62 0 0 उक्त परियोजना के भ्रमण में पाया गया कि कैम्पस की स्थिति ठीक है। ग्राम में सुबह-शाम सुचारू रूप से जलापूर्ति की जा रही है। ग्राम की 02 नग गलियों में ग्रामवासियों के आपसी विवाद के 08-10 घरों में जलापूर्ति बाधित है, जिसमें प्रशासनिक कार्यवाही करते हुए, समस्या का निस्तारण कराने के निर्देश दिये गये।
284 V K Singh Kanpur Nagar 30-Jul-2025 20078094 MAHADEWA WATER SUPPLY SCHEME ( MULTI) Dhaurahara 16-Jul-2024 Vindhya-GAJA (JV) हाँ 5.00 5.00 60.00% 359 372 4.47 5.19 16 11 ग्राम में नलकूप से सीधे जलापूर्ति की जा रही है उक्त परियोजना के भ्रमण में पाया गया कि योजना का कैम्पस जल भराव क्षेत्र में स्थित है, जिसके कारण निर्माण कार्यों में देरी हो रही है, जिसके समस्त कार्यों को अतिशीघ्र पूर्ण करने हेतु निर्देशित किया गया ताकि Automotion integration पूर्ण कराते हुए योजना O&M में लायी जा सके
285 V K Singh Kanpur Nagar 31-Jul-2025 20013603 Lakhan Khera Lakhan Khera 07-May-2025 VSA नहीं 3.81 3.81 100.00% 438 419 7.83 7.83 11 11 परियोजना में OHT से जलापूर्ति की जा रही थी। परन्तु ग्राम- सर्वांगपुर में जलापूर्ति नियमित नहीं थी। कुछ घरों में पानी का प्रेशर कम था, कुछ में जलापूर्ति नहीं हो रही थी Automation integration न होने कारण परियोजना O&M में नहीं गयी है। कार्यदायी संस्था के प्रोजेक्ट मैनेजर को निदेशित किया गया कि ग्राम- सर्वांगपुर में नियमित जलापूर्ति करायें तथा 15 दिन में Automation integration पूर्ण कराकर O&M में ले जायें।
286 V K Singh Hamirpur 06-May-2026 8135488 Pathyora Danda GOV Khairi 30-Jan-2024 JWIL हाँ 2.98 2.98 100.00% 309 309 7.87 7.87 0 0 ग्राम में भ्रमण के दौरान अधिकांश ग्रामीणों द्वारा टोंटी खुली छोड़े जाने के कारण रास्तों में जलभराव की स्थिति पाई गई, जिसके परिणामस्वरूप अंतिम छोर पर स्थित लगभग 8 घरों में पानी का प्रेशर कम पाया गया। अधिशासी अभियंता को निर्देशित किया गया कि VWSC की नियमित बैठक कराए तथा IEC/ ISA के माध्यम से प्रचार प्रसार कर लोगो को जागरूक करने की कार्यवाही करे | इसके अतिरिक्त समय समय पर एजेंसी तथा जल निगम के अधिकारी/कर्मचारी गाव का भ्रमण कर लोगो को जागरूक करने की कार्यवाही करे OHT पर शिकायत रजिस्टर रखने के निर्देश दिए गए। निरीक्षण के समय ग्राम प्रधान से वार्ता की गयी। कतिपय स्थानों पर रोड रेस्टोरेशन हेतु संबंधित एजेंसी को निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
287 V K Singh Hamirpur 06-May-2026 8135488 Pathyora Danda GOV Bhaturi 05-Nov-2023 JWIL हाँ 2.94 2.94 100.00% 251 251 5.96 5.96 0 0 ग्राम में निरीक्षण के दौरान अधिकांश ग्रामीणों द्वारा टोटी खुले छोड़े जाने कारण रास्तों में जल भराव पाया गया। अधिशासी अभियन्ता को निर्देशित किया गया कि VWSC की नियमित बैठक कराकर तथा आइ0ई0सी0 / आइ0एस0ए0 के माध्यम से प्राचार प्रसार कर लोगों को जागरूक करने की कार्यवाही करे जिससे जल हानि को रोका जा सके तथा सभी जल संयोजनों मे पर्याप्त प्रेशर बना रहे | इसके अतिरिक्त समय-समय पर एजेन्सी तथा जल निगम के अधिकारी/कर्मचारी गांव का भ्रमण कर लोगो को जागरुक करने की कार्यवाही करें। कतिपय स्थानों पर रोड रेस्टोरेशन हेतु कार्य पूर्ण कराने एवं OHT पर शिकायत रजिस्टर उपलब्ध कराने के निर्देश भी दिए गए। साथ ही ग्राम प्रधान द्वारा अवगत कराया गया कि अभी लगभग 30 कनेक्शन शेष हैं, जिन्हें कार्यदायी संस्था को शीघ्र पूर्ण कराने हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
288 V K Singh Hamirpur 06-May-2026 8135488 Pathyora Danda GOV Bhabhaura 05-Mar-2024 JWIL हाँ 6.33 6.33 100.00% 572 572 11.64 11.64 3 3 निरीक्षण के समय ग्राम प्रधान द्वारा अवगत कराया गया कि जलापूर्ति नियमित की जा रही है। रोड रेस्टोरेशन हो गया है तथा समस्त कनेक्शन कर दिये गये है। कतिपय ग्रामवासियों द्वारा अवगत कराया गया कि रात में टैंक भर जाने पर आपूर्ति बन्द नही की जाती है जिससे पानी बहता रहता है सम्बन्धित एजेन्सी एवं अधिशासी अभियनता को तत्काल ठीक कराने के निर्देश दिये गये। उसके अतिरिक्त ओ.एच.टी परिसर की साफ-सफाई के निर्देश दिये गये । कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
289 V K Singh Hamirpur 07-May-2026 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Katehari 07-Oct-2023 PNC-SPML-JV हाँ 2.30 2.30 100.00% 241 241 3.69 3.69 4 4 ग्राम में निरीक्षण के दौरान ग्राम प्रधान द्वारा 100 मीटर अतिरिक्त पाइप लाइन और 10 कनेक्शन की मांग की गई उस संबंध में कार्यदायी एजेंसी को निर्देशित किया गया, ग्राम प्रधान द्वारा अवगत कराया गया कि जलापूर्ति नियमित हो रही हैं एवं रोड रेस्टोरेशन करा दिया गया है| कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
290 V K Singh Hamirpur 07-May-2026 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Rajamau 30-Apr-2024 PNC-SPML-JV हाँ 2.07 2.07 100.00% 187 187 3.35 3.35 4 4 भ्रमण के समय ग्राम वासियों द्वारा अवगत कराया गया कि जलापूर्ति हो रही है रोड रेस्टोरेशन करा दिया गया है अन्य कोई समस्या नही है। ओ.एच.टी परिसर में अनावश्यक रुप से उगी वनस्पतियों को हटाकर इसकी साफ-सफाई के निर्देश दिये गये। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
291 V K Singh Hamirpur 07-May-2026 8135500 Haraulipur GOV and Tubewell Scheme 125 Nos. Haraulipur 12-Sep-2024 PNC-SPML-JV हाँ 2.18 2.18 100.00% 534 534 17.19 17.19 14 14 परियोजना पूर्ण है। ग्राम प्रधन एवं ग्राम वासियों ने बताया कि नियमित जलापूर्ति की जा रही है। रोड रेस्टोरेशन कर दिया गया है तथा समस्त कनेक्शन कर दिये गये है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।
292 V K Singh Kannauj 17-Jul-2025 20036642 BHAURAJPUR & JAGDISHPUR GRAMIN PEYJAL YOJNA BHAURAJPUR 01-Jun-2024 GVPR नहीं 11.53 11.53 100.00% 872 944 19.90 21.83 1 1 योजना के कैम्पस में सभी घटक का कार्य पूर्ण है। ग्राम भौराजपुर एवं ग्राम शेखपुर मेें नियमित रूप से जलापूर्ति हो रही है कार्यदाी संस्था को निर्देशित किया गया कि अवशेष कार्य पूर्ण कराते हुए समयवद्ध रूप 0&Mसे में जाना सुनिश्चित करें। इसके अतिरिक्त बादल होने पर डीजी सेट के माध्यम से नियमित जलापूर्ति अवश्य करायी जाये।

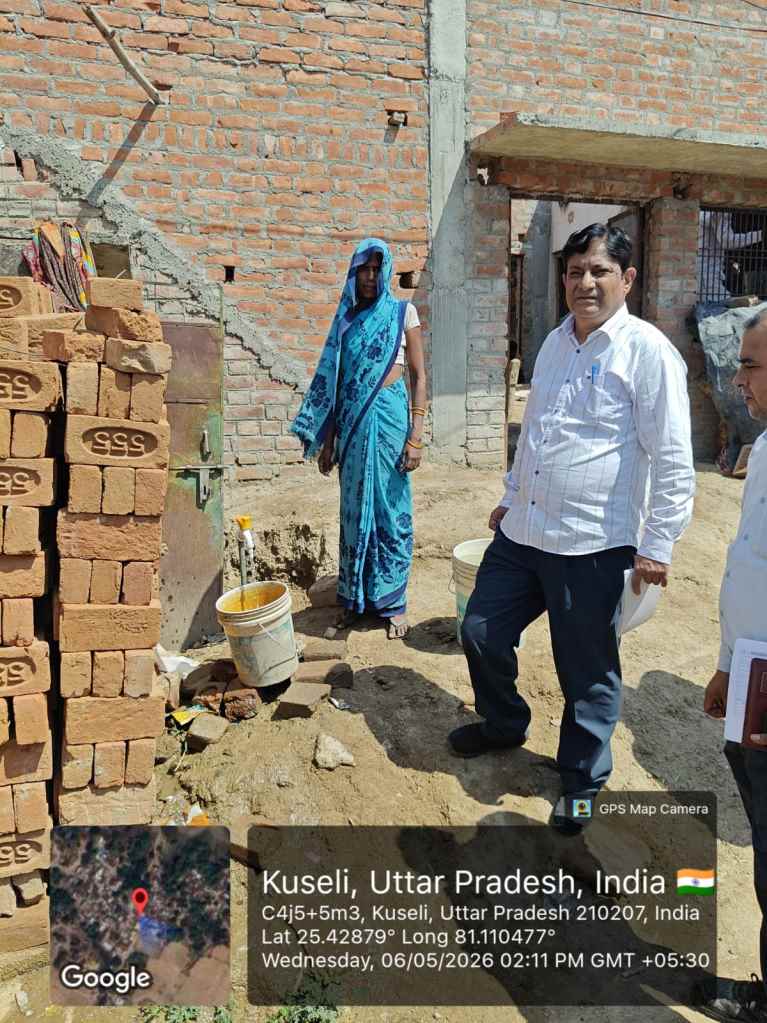

293 Virendra Kumar Upadhyay Jhansi 22-Aug-2025 8009988 Bacholi Bauzurg GOV Bawal 19-Apr-2024 NCC Ltd. हाँ 0.90 0.90 0.00% 231 160 0.00 0.00 0 0 संतोषजनक
294 Virendra Kumar Upadhyay Jhansi 22-Aug-2025 8009988 Bacholi Bauzurg GOV Tanda 05-Mar-2024 NCC Ltd. हाँ 0.15 0.15 0.00% 82 176 0.00 0.00 151 137 संतोषजनक
295 Virendra Kumar Upadhyay Jhansi 10-Dec-2025 8010048 Burhpura GOV Khajraha Khurd 20-Jan-2024 NCC Ltd. हाँ 6.50 6.50 100.00% 539 366 7.01 7.01 11 11 प्रधान श्री हकीम सिंह से वार्ता के दौरान अवगत कराया गया कि ग्राम में 4–5 घरों में नए कनेक्शन तथा 1–2 स्थानों पर लीकेज को छोड़कर शेष सभी स्थानों पर जलापूर्ति सामान्य है, जिनको शीघ्र ही ठीक कराने के निर्देश दिए गए हैं। पंचायत कजराहा में कहीं भी वॉल पेंटिंग नहीं पाई गई। निरीक्षण के दौरान ESR (OHT) पर न तो किसी अधकारी के नाम एवं नंबर अंकित थे और न ही परिसर में ग्रिवांस नंबर प्रदर्शित था जिसको लिखवाने ने निदेश दिए गए |
296 Virendra Kumar Upadhyay Jhansi 10-Dec-2025 8010048 Burhpura GOV Basai 13-Jan-2024 NCC Ltd. हाँ 3.77 3.77 100.00% 493 467 11.80 11.80 40 40 निरीक्षण के दौरान ग्रामवासियों ने अवगत कराए कि पिछले 2 दिनों से जल आपूर्ति प्रारम्भ हुई है, जबकि लगभग 2 माह से पानी उपलब्ध नहीं था। प्रधान श्री मितलेश कुमार ने अवगत कराया कि संपूर्ण पंचायत के लगभग 50–60 घरों में नल कनेक्शन अभी भी लंबित हैं जबकि योजना लगभग 2 वर्ष पूर्व ‘हर घर जल’ के रूप में प्रमाणित की जा चुकी है। कार्यदायी संस्था के अनुसार एक major blockage के कारण जल आपूर्ति बाधित रही थी, जिसे पूर्णतः ठीक करने में लगभग 1 माह का समय माँगा गया है, तथा संस्था को समस्या के शीघ्र निराकरण हेतु आवश्यक निर्देश दिए गए हैं। ।
297 Virendra Kumar Upadhyay Lalitpur 20-Nov-2025 8063544 Kachnauda Kala GOV Basatrawan 20-Feb-2024 M/s Sudhakara Infratech Pvt. Ltd हाँ 1.83 1.83 100.00% 445 427 12.01 12.01 38 38 ग्राम प्रधान श्रीमती मीना देवी के साथ बैठक के दौरान अवगत कराया गया कि 2–4 घरों में नए जल कनेक्शन की आवश्यकता है तथा कुछ स्थानों पर लीकेज के कारण जलदाब (water pressure) कम पाया जा रहा है एवं बाकी का कार्य संतोषजनक है |
298 Virendra Kumar Upadhyay Lalitpur 19-Nov-2025 8136187 Badanpur GOV Rampur 07-Jun-2023 DARA ENGINEERING हाँ 2.62 2.62 100.00% 580 493 17.67 22.08 17 17 "ADM श्री राजेश कुमार श्रीवास्तव द्वारा अवगत कराया गया कि ISA द्वारा आमजन को जल-संबंधी समस्याओं एवं उनसे जुड़ी जागरूकता के संबंध में संवेदनशील और जागरूक बनाना अत्यंत आवश्यक है, ताकि जल संकट की स्थिति तथा जागरूकता की कमी—दोनों को ही समय रहते प्रभावी ढंग से दूर किया जा सके। तत्पश्चात, यह भी कहा कि समय-समय पर ISA एवं ग्राम प्रधान के साथ ग्राम पंचायत स्तर पर बैठकें आयोजित की जाएँ, ताकि कार्यों की प्रगति, विद्यमान समस्याओं तथा आवश्यक कार्ययोजनाओं की समयबद्ध समीक्षा सुनिश्चित की जा सके। उन्होंने यह भी बताया कि फंड संकट के कारण कंपनी में जनशक्ति (manpower) की गंभीर कमी उत्पन्न हो गई है, जिसके परिणामस्वरूप जनपद की प्रगति अत्यंत धीमी हो गई है।"
299 Virendra Kumar Upadhyay Lalitpur 19-Nov-2025 8136187 Badanpur GOV Kadesra Bansi 02-Jun-2023 DARA ENGINEERING हाँ 2.06 2.06 100.00% 529 484 16.01 19.77 15 15 "ADM श्री राजेश कुमार श्रीवास्तव द्वारा अवगत कराया गया कि ISA द्वारा आमजन को जल-संबंधी समस्याओं एवं उनसे जुड़ी जागरूकता के संबंध में संवेदनशील और जागरूक बनाना अत्यंत आवश्यक है, ताकि जल संकट की स्थिति तथा जागरूकता की कमी—दोनों को ही समय रहते प्रभावी ढंग से दूर किया जा सके। तत्पश्चात, यह भी कहा कि समय-समय पर ISA एवं ग्राम प्रधान के साथ ग्राम पंचायत स्तर पर बैठकें आयोजित की जाएँ, ताकि कार्यों की प्रगति, विद्यमान समस्याओं तथा आवश्यक कार्ययोजनाओं की समयबद्ध समीक्षा सुनिश्चित की जा सके। उन्होंने यह भी बताया कि फंड संकट के कारण कंपनी में जनशक्ति (manpower) की गंभीर कमी उत्पन्न हो गई है, जिसके परिणामस्वरूप जनपद की प्रगति अत्यंत धीमी हो गई है।"
300 Virendra Kumar Upadhyay Jalaun 07-May-2026 8135526 Raipur GOV Karahiya BGCCPL-Ramky (JV) नहीं 1.83 1.65 0.00% 192 100 3.52 3.20 0 0 सतही जल आधारित रायपुरा ग्राम समूह पाइप पेयजल योजनांतर्गत करहिया ग्राम में हो रही पेयजलापूर्ति के निरीक्षण के दौरान यह पाया गया कि विगत एक-दो माह से ही कुछ घरों में पानी की आपूर्ति हो रही है तथा कभी-कभी सप्ताह में केवल एक बार ही जलापूर्ति हो पा रही है। ग्राम निवासी श्री रमेश जी ने यह भी अवगत कराया कि गांव में सड़क की स्थिति अत्यंत जर्जर है। जगह-जगह बड़े गड्ढे होने के कारण ग्रामवासियों को आवागमन में भारी परेशानी का सामना करना पड़ रहा है तथा कई बार लोग गिरकर चोटिल भी हो चुके हैं। निरीक्षण के दौरान यह भी पाया गया कि ग्राम में 190 FHTC के सापेक्ष मात्र लगभग 100 FHTC कनेक्शन ही किए गए हैं। एवं फोन पर ग्राम प्रधान से वार्ता में यह भी स्पष्ट हुआ कि वर्तमान में केवल 20-30 घरों में ही पेयजल आपूर्ति हो पा रही है तथा पानी का प्रेशर अत्यंत कम है, जिससे आम नागरिकों को पर्याप्त मात्रा में पानी प्राप्त करने में भारी कठिनाइयों का सामना करना पड़ रहा है। ग्रामीणों द्वारा नियमित एवं सुचारु पेयजलापूर्ति सुनिश्चित कराए जाने तथा सड़क मरम्मत कार्य शीघ्र कराए जाने की मांग की गई। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
301 Virendra Kumar Upadhyay Jalaun 24-Jul-2025 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Raura 20-Jan-2024 BGCCPL-Ramky (JV) नहीं 0.00 0.00 0.00% 154 0 0.00 0.00 1 1 अंसतोषजनक
302 Virendra Kumar Upadhyay Jalaun 24-Jul-2025 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Barauli 20-Jan-2024 BGCCPL-Ramky (JV) हाँ 0.00 0.00 0.00% 154 0 0.00 0.00 1 1 अंसतोषजनक
303 Virendra Kumar Upadhyay Jalaun 16-Apr-2026 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Chhani Khas 03-Feb-2024 BGCCPL-Ramky (JV) नहीं 4.70 4.70 70.00% 341 341 5.94 5.30 0 0 पम्प हाउस लो लैण्ड एिरया में स्थापित है। बरसात के कारण पूरा परिसर लगभग 4 माह तक पानी में डूबा था एवं जलापूर्ति बन्द थी। पम्प हाउस परिसर में मिटटी भराई की अत्यन्त आवश्यकता है। 15-20 घरों में जलापूर्ति नही हो रही है, प्रधान से बात कर शीघ्र समस्या के निस्तारण के निर्देश दिये गये।
304 Virendra Kumar Upadhyay Jalaun 07-May-2026 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Harkoti 11-Jan-2024 BGCCPL-Ramky (JV) नहीं 5.88 5.47 80.00% 262 240 5.88 5.88 0 0 भूजल आधारित हरकोटी OHT एवं पम्प हाउस आदि का स्थलीय निरीक्षणोपरांत हरकोटी ग्राम समूह पाइप पेयजल योजनांतर्गत ग्राम में हो रही पेयजलापूर्ति के निरीक्षण के दौरान पाया गया कि क्लोरीन डोजिंग कार्य संचालित नहीं हो रहा है तथा ऑटोमेशन का कार्य अधूरा है। सोलर पैनल में 02 पैनल शॉर्ट पाए गए एवं OHT पर लाइटिंग अरेस्टर स्थापित नहीं है। साथ ही सीढ़ी पर सुरक्षा गेट नहीं लगाया गया है। पम्प हाउस परिसर में लगभग 01 से 1.5 मीटर तक सॉइल फिलिंग कार्य शेष पाया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
305 Virendra Kumar Upadhyay Jalaun 16-Apr-2026 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Khajuri 15-Dec-2023 BGCCPL-Ramky (JV) नहीं 3.15 3.15 100.00% 182 182 3.85 3.85 16 14 15-20 घरों में पानी नही आ रहा हैा ग्राम प्रधान द्वारा अवगत कराया गया है कि रोड रेस्टोरेशन का कार्य अपूर्ण है। पानी के प्रेशर के सुधार हेतु 15 दिन में पूर्ण कराने के निर्देश दिये गये।
306 Virendra Kumar Upadhyay Jalaun 07-May-2026 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Makarandpura 08-Jan-2024 BGCCPL-Ramky (JV) नहीं 2.62 2.30 90.00% 183 170 2.62 2.62 0 0 8) भूजल आधारित मकरन्दपूरा ग्राम समूह पाइप पेयजल योजनांतर्गत जालौन ब्लॉक के मकरन्दपूरा ग्राम में हो रही पेयजलापूर्ति के निरीक्षण के दौरान यह पाया गया कि 226 FHTC के सापेक्ष अभी तक केवल 214 FHTC कनेक्शन ही किए गए हैं। रोड रेस्टोरेशन का लगभग 20-25 मीटर कार्य अभी शेष है। ग्राम निवासी श्री रामलाल द्वारा अवगत कराया गया कि कई स्थानों पर GI पाइप उपलब्ध नहीं कराई गई है तथा MDPE पाइप बाहर ही डालकर छोड़ दी गई है। अधिकांश स्थानों पर पाइपलाइन चोक होने की समस्या है, जिसके कारण पानी का प्रेशर अत्यंत कम है और पानी घरों के अंदर तक नहीं पहुंच पा रहा है। ग्रामीणों को सड़क पर ही MDPE पाइप काटकर पानी लेना पड़ रहा है। इसके अतिरिक्त लगभग 8-10 ऐसे घर भी पाए गए, जहां आज तक पानी की आपूर्ति नहीं हुई है। ग्रामवासियों द्वारा यह भी बताया गया कि Low Pressure के कारण 214 FHTC कनेक्शनों में से केवल लगभग 40% उपभोक्ताओं को ही अत्यंत कठिनाई से पानी प्राप्त हो पा रहा है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
307 Virendra Kumar Upadhyay Jalaun 07-May-2026 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Birpura BGCCPL-Ramky (JV) नहीं 5.24 4.67 80.00% 457 457 5.24 5.24 0 0 9) भूजल आधारित बीरपुरा ग्राम समूह पाइप पेयजल योजनांतर्गत विकासखण्ड जालौन के ग्राम बीरपुरा में निरीक्षण के दौरान पाया गया कि निर्माण एजेंसी BGCC द्वारा कराए गए पम्प बोर का केवल एक बार परीक्षण किया गया था, परीक्षण उपरांत एजेंसी की लापरवाही के कारण बोर होल पर सुरक्षा कैप नहीं लगाई गई, जिसके चलते ग्रामवासियों द्वारा बोर होल में ईंट-पत्थर आदि डाल दिए गए। उक्त जानकारी निर्माण एजेंसी BGCC द्वारा उपलब्ध कराई गई। निरीक्षण में यह भी पाया गया कि संबंधित बोरअपने निर्माण के समय से खराब स्थिति में पड़ा हुआ है, जिसके कारण ग्रामवासियों को पेयजल उपलब्ध नहीं हो पा रहा है। साथ ही, एजेंसी द्वारा अब तक पम्प हाउस की बाउंड्री वॉल का निर्माण कार्य भी पूर्ण नहीं कराया गया है, जिससे स्थल की सुरक्षा एवं संरक्षा प्रभावित हो रही है। उक्त स्थिति को दृष्टिगत रखते हुए एजेंसी को नवीन बोर कराए जाने हेतु निर्देशित किया गया है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
308 Virendra Kumar Upadhyay Jalaun 07-May-2026 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Atarchhala 03-Feb-2024 BGCCPL-Ramky (JV) नहीं 6.23 6.23 90.00% 164 164 9.82 9.50 0 0 12) सतही जल आधारित रायपुरा ग्राम समूह पाइप पेयजल योजनांतर्गत अतर्छला ग्राम में हो रही पेयजलापूर्ति के निरीक्षण के दौरान यह पाया गया कि रेवेन्यू ग्राम जगतपुरा में 142 FHTC के सापेक्ष एक भी FHTC कनेक्शन उपलब्ध नहीं पाया गया। साथ ही लगभग 300 मीटर पाइपलाइन डाली जाना शेष है। ग्राम अतर्छला में ग्राम निवासी श्री सतेंद्र सिंह जेंगर द्वारा अवगत कराया गया कि वर्तमान में लगभग 50% ग्राम में ही नियमित पेयजल आपूर्ति प्राप्त हो रही है। साथ ही कांट्रैक्टिंग एजेंसी द्वारा अब तक वाल्व की चाभी उपलब्ध नहीं कराई गई है, जिसके कारण आधे गांव में पेयजल आपूर्ति संचालन में अत्यधिक समस्या उत्पन्न हो रही है। उक्त कमियों को दृष्टिगत रखते हुए संबंधित एजेंसी को आवश्यक कार्यवाही करते हुए शीघ्र समस्या निराकरण हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
309 Virendra Kumar Upadhyay Jalaun 17-Apr-2026 8135522 Kota Mustakil GOV and Tubewell Scheme 270 Nos. Lamsar 26-Jan-2024 BGCCPL-Ramky (JV) नहीं 1.80 1.80 80.00% 396 317 6.49 6.02 16 0 पम्प हाउस के डेवलपमेन्ट की आवश्यकता है। 1.5 वर्ष से आर.डल्यू.एस. की जा रही है। 12-15 घरों में आपूर्ती बाधित है। लगभग 250 मी रोड रेस्टोरेशन की आवश्यकता है। ओ एण्ड एम हेतु अभिलेख प्रस्तुत किये गये है। सूचना बोर्ड नही पाया गया।
310 Virendra Kumar Upadhyay Jalaun 06-May-2026 8135513 Sala GOV Kusmi 05-Feb-2026 GVPR नहीं 9.36 8.23 90.00% 751 702 15.20 14.70 0 0 सला ग्राम समूह पाइप पेयजल योजना अंतर्गत विकास खंड डकोर के ग्राम कुसमी में कॉन्ट्रैक्टिंग एजेंसी GVPR द्वारा की जा रही पेयजलापूर्ति के निरीक्षण के दौरान यह पाया गया कि विगत 4–5 दिनों से ग्राम में पेयजल आपूर्ति बाधित है। ग्राम निवासी श्री कनिया लाल एवं श्री परशुराम द्वारा अवगत कराया गया कि ग्राम में 3–4 दिन में केवल एक बार ही पानी की आपूर्ति की जा रही है, जिससे ग्रामीणों को अत्यधिक कठिनाइयों का सामना करना पड़ रहा है। निरीक्षण के दौरान GVPR के APM को निर्देशित किया गया कि उक्त समस्या का तत्काल निराकरण सुनिश्चित करते हुए 10 दिनों के भीतर व्यवस्था को पूर्णतः सुचारु कर ग्रामवासियों को नियमित पेयजलापूर्ति उपलब्ध कराई जाए। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
311 Virendra Kumar Upadhyay Jalaun 06-May-2026 8135513 Sala GOV Malupura 07-May-2025 GVPR नहीं 1.32 1.32 80.00% 125 120 2.50 2.50 2 2 3) सला ग्राम समूह पाइप पेयजल योजना अंतर्गत डकोर ब्लॉक के मलूपुरा ग्राम में कॉन्ट्रैक्टिंग एजेंसी GVPR द्वारा की जा रही पेयजल आपूर्ति के निरीक्षण के दौरान यह पाया गया कि 125 एफएचटीसी के सापेक्ष 120 एफएचटीसी कनेक्शन प्रदान किए जा चुके हैं। निरीक्षण के दौरान ग्राम निवासी श्री भगवान दास एवं श्री बलवीर सिंह द्वारा अवगत कराया गया कि ग्राम में पेयजल आपूर्ति 5–7 दिनों में केवल एक बार ही हो पा रही है। साथ ही ग्राम में ऑपरेटर की नियुक्ति न होने के कारण नियमित जलापूर्ति प्रभावित हो रही है।उक्त समस्या के संबंध में एपीएम, GVPR द्वारा एक सप्ताह का समय लेते हुए समस्या का तत्काल निराकरण कर नियमित पेयजल आपूर्ति सुनिश्चित किए जाने का आश्वासन दिया गया है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
312 Virendra Kumar Upadhyay Jalaun 06-May-2026 8135513 Sala GOV Gadhhar 14-Feb-2026 GVPR नहीं 0.00 0.00 100.00% 650 317 7.10 7.10 0 0 7) सला ग्राम समूह पाइप पेयजल योजनांतर्गत डकोर ब्लॉक के गढ़र ग्राम में हो रही पेयजलापूर्ति के निरीक्षण के दौरान यह पाया गया कि ग्राम में कुल 650 एफएचटीसी के सापेक्ष प्रारंभिक 10-15 घरों में ही कनेक्शन किए गए हैं। ग्राम निवासी श्री अंकित चौरसिया द्वारा अवगत कराया गया कि गांव में प्रत्येक 2-3 दिन में एक बार ही पेयजल आपूर्ति हो रही है। साथ ही कई स्थानों पर एमडीपीई पाइपलाइन बाहर पड़ी हुई पाई गई तथा लगभग 10-15 मीटर रोड रेस्टोरेशन कार्य अभी शेष है। इस संबंध में जीवीपीआर के एपीएम द्वारा अवशेष समस्त कार्य पूर्ण कराकर नियमित पेयजल आपूर्ति सुनिश्चित करने हेतु दिनांक 10 जून तक का समय मांगा गया है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
313 Virendra Kumar Upadhyay Jalaun 23-Jul-2025 20095373 Kapasi Reorganization Water Supply Scheme Kapasi 22-Apr-2025 U.P.Jal Nigam हाँ 0.70 0.08 0.00% 174 174 0.00 0.00 0 0 संतोषजनक
314 Virendra Kumar Upadhyay Jalaun 23-Jul-2025 8135513 Sala GOV Sesa 13-Mar-2025 GVPR नहीं 0.07 0.07 0.00% 78 78 0.00 0.00 0 0 संतोषजनक
315 Virendra Kumar Upadhyay Jalaun 23-Jul-2025 8135513 Sala GOV Phoolpura 25-Apr-2025 GVPR नहीं 0.07 0.07 0.00% 78 78 0.00 0.00 0 0 संतोषजनक
316 Virendra Kumar Upadhyay Jalaun 06-May-2026 8135513 Sala GOV Kaithi 19-Feb-2026 GVPR हाँ 2.89 2.78 95.00% 156 156 4.53 4.53 0 0 4) सला ग्राम समूह पाइप पेयजल योजनांतर्गत डकोर ब्लॉक के कैथी ग्राम में कॉन्ट्रैक्टिंग एजेंसी GVPR द्वारा की जा रही पेयजलापूर्ति के निरीक्षण के दौरान यह पाया गया कि 180 FHTC के सापेक्ष 187 कनेक्शन प्रदान किए जा चुके हैं। तथापि, ऑपरेटर की कमी के कारण नियमित रोस्टर के अनुसार पेयजल आपूर्ति सुचारु रूप से नहीं हो पा रही है। निरीक्षण के दौरान प्रधान प्रतिनिधि श्री शिवराम एवं ग्राम निवासी श्री प्रदीप कुमार द्वारा अवगत कराया गया कि रोड रेस्टोरेशन का लगभग 110 मीटर कार्य अभी शेष है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
317 Virendra Kumar Upadhyay Jalaun 06-May-2026 8135513 Sala GOV Diravati 15-Apr-2026 GVPR हाँ 4.32 4.32 95.00% 497 455 7.80 7.80 0 0 सला ग्राम समूह पाइप पेयजल योजना अंतर्गत डकोर ब्लॉक के दीरावती ग्राम में कॉन्ट्रैक्टिंग एजेंसी GVPR द्वारा की जा रही पेयजलापूर्ति के निरीक्षण के दौरान यह पाया गया कि विगत 8-10 दिनों से जलापूर्ति नियमित रूप से संचालित हो रही है। पूर्व में एक बड़े लीकेज के कारण नियमित जलापूर्ति बाधित थी। ग्राम में कुल 497 FHTC के सापेक्ष 455 संयोजन प्रदान किए जा चुके हैं। ग्राम निवासी श्री श्याम शरण जी द्वारा अवगत कराया गया कि पाइपलाइन चोक होने के कारण ग्राम के लगभग 50% उपभोक्ताओं को ही जलापूर्ति प्राप्त हो पा रही है। इस संबंध में GVPR के APM द्वारा समस्या के निराकरण हेतु मई माह के अंत तक का समय मांगा गया है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
318 Virendra Kumar Upadhyay Jalaun 06-May-2026 8135513 Sala GOV Panyara 03-Apr-2026 GVPR हाँ 1.10 1.10 95.00% 203 170 1.97 1.97 0 0 5) सला ग्राम समूह पाइप पेयजल योजनांतर्गत डकोर ब्लॉक के पनियरा ग्राम में कॉन्ट्रैक्टिंग एजेंसी GVPR द्वारा संचालित पेयजलापूर्ति कार्य के निरीक्षण के दौरान यह पाया गया कि 218 FHTC के सापेक्ष वर्तमान में 170 कनेक्शन ही प्रदान किए गए हैं तथा 48 कनेक्शन लंबित हैं। निरीक्षण में यह भी अवगत हुआ कि कुछ स्थानों पर ड्रेनेज संबंधी समस्याओं के कारण कनेक्शन प्रदान नहीं किए जा सके हैं। साथ ही 2-3 स्थानों पर पाइपलाइन चोक होने के कारण जलदाब (प्रेशर) संबंधी समस्या उत्पन्न हो रही है, जिससे नियमित एवं सुचारु पेयजलापूर्ति प्रभावित हो रही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
319 Virendra Kumar Upadhyay Jhansi 21-Aug-2025 8009992 Gulara GOV Chelra 31-Jan-2024 NCC Ltd. हाँ 2.57 2.57 0.00% 386 305 0.00 0.00 18 18 NA
320 Virendra Kumar Upadhyay Jhansi 21-Aug-2025 8009992 Gulara GOV Nandpura 31-Jan-2024 NCC Ltd. हाँ 1.00 1.00 0.00% 140 130 0.00 0.00 18 18 अच्छी
321 Virendra Kumar Upadhyay Jhansi 21-Aug-2025 8009966 Tilaitha GOV Dhabara 20-Aug-2023 NCC Ltd. हाँ 1.60 1.60 0.00% 140 105 0.00 0.00 34 30 संतोषजनक
322 Virendra Kumar Upadhyay Jhansi 11-Dec-2025 8135947 Teharka GOV Katharri 22-Mar-2025 BGCCPL-Ramky (JV) हाँ 5.12 5.01 100.00% 608 299 4.57 5.39 11 11 निरीक्षण के दौरान ग्राम पंचायत गेंदा कबूला के ग्राम कठर्री में जल आपूर्ति संचालित पाई गई, तथा ग्रामवासियों ने बताया कि सभी स्थानों पर जलापूर्ति सामान्य है। ग्राम प्रधान श्री कुलदीप ने अवगत कराया कि 4–5 घरों में नए कनेक्शन की मांग प्राप्त हुई है तथा ग्राम गेंदा काबोला में पिछले 10–11 माह से पानी की आपूर्ति नहीं हो रही है, जिस कारण ग्राम को हर घर जल के रूप में प्रमाणित नहीं किया गया है। कार्यदायी संस्था ने बताया कि डिफ़ेन्स कॉरिडोर के कार्य के दौरान पाइपलाइन क्षतिग्रस्त हो गई है, जिसके कारण जल आपूर्ति बाधित है एवं संस्था के अनुसार लगभग 220 मीटर पाइपलाइन का गैप उत्पन्न हो गया है, जिसे सुधारने हेतु डिफ़ेन्स पक्ष द्वारा न्यूनतम 1.5–2 माह का समय माँगा गया है।
323 Virendra Kumar Upadhyay Lucknow 25-Jun-2025 8004593 UTRAWAN Utrawan 05-Mar-2024 U.P.Jal Nigam नहीं 0.00 0.00 0.00% 1990 1990 0.00 0.00 0 0 संतोषजनक
324 Virendra Kumar Upadhyay Lucknow 25-Jun-2025 8361920 DAUDNAGAR Daudnagar 25-Aug-2023 NCC Ltd. नहीं 3.58 3.58 0.00% 591 524 0.00 0.00 3 3 N/A
325 Virendra Kumar Upadhyay Lucknow 25-Jun-2025 8361919 SARTHUWA Sarthuwa 30-May-2023 NCC Ltd. नहीं 4.43 4.43 0.00% 458 560 0.00 0.00 0 0 N/A
326 Virendra Kumar Upadhyay Raebareli 09-Jul-2025 8388546 Pastaur Pastaur 15-Mar-2024 NCC Ltd. हाँ 6.74 6.74 0.00% 522 522 0.00 0.00 0 0 संतोषजनक
327 Virendra Kumar Upadhyay Raebareli 09-Jul-2025 8361867 RAIN Rain NCC Ltd. हाँ 3.88 3.88 0.00% 517 517 0.00 0.00 0 0 संतोषजनक
328 Virendra Kumar Upadhyay Raebareli 06-Nov-2025 8360977 Rampur Khas Rampur Khas 08-Jan-2024 NCC Ltd. हाँ 5.78 5.78 100.00% 530 480 14.82 12.73 23 23 Rain Water Harvesting एवं Pump House के विकास का कार्य अधूरा है। मानक के अनुसार शिकायत रजिस्टर तैयार करने को कहा गया है। परिसर में मि‌ट्टी के भराव एवं विकास की आवश्यकता है। अधिशासी निदेशक महोदय द्वारा नराजगी व्यक्त करते हुए अधिशासी अभियन्ता, उ0प्र0 जल निगम (ग्रामीण) जनपद रायबरेली को निर्देशित किया गया कि यथाशीघ्र अपूर्ण कार्य पूर्ण करें। View 1.Download 2.Download
329 Virendra Kumar Upadhyay Raebareli 06-Nov-2025 20085618 Rampur Tikra Water Supply Scheme Rampur Tikara 07-Dec-2024 NCC Ltd. हाँ 2.73 2.73 80.00% 280 222 8.21 7.78 8 8 OHT का कार्यअधूरा है। जिंक ऐलम Tank नही लगाया गया है। Pump House का कार्य अधूरा है। Level Indicator एवं Fire hydrant नही लगाया गया है। परिसर के विकास करने की आवश्यकता है। अधिशासी निदेशक महोदय द्वारा नराजगी व्यक्त करते हुए अधिशासी अभियन्ता, उ0प्र0 जल निगम (ग्रामीण) जनपद रायबरेली को निर्देशित किया गया कि यथाशीघ्र अपूर्ण कार्य पूर्ण करें। View 1.Download 2.Download
330 Virendra Kumar Upadhyay Raebareli 06-Nov-2025 20069339 BHATSARA Water Supply Scheme Bhatsara 12-Nov-2024 Vindhya-GAJA (JV) हाँ 1.90 1.90 95.00% 415 235 107.00 89.90 4 4 Rain Water Harvesting को साफ करने एवं लगाये जाने के आदेश दिये। Pump House परिसर के अघूरे कार्य का विकास की आवश्यकता है। OHT संरचना का कार्य पूर्ण करने के निर्देश दिये गये। अधिशासी निदेशक महोदय द्वारा नराजगी व्यक्त करते हुए अधिशासी अभियन्ता, उ0प्र0 जल निगम (ग्रामीण) जनपद रायबरेली को निर्देशित किया गया कि यथाशीघ्र अपूर्ण कार्य पूर्ण करें। View 1.Download 2.Download 3.Download
331 Virendra Kumar Upadhyay Raebareli 10-Jul-2025 20059726 MAJHIGAVAN KARAN WATER SUPPLY SCHEME Majhigavan Karan Vindhya-GAJA (JV) हाँ 2.25 2.10 0.00% 508 320 0.00 0.00 0 0 संतोश्जनक
332 Virendra Kumar Upadhyay Raebareli 25-Sep-2026 8360945 Madan Tusi Madan Tusi NCC Ltd. नहीं 0.00 0.00 0.00% 386 386 7.30 5.60 0 0 3) मदनटूसी पेयजल योजना के कैम्पस हेतु तहसील सदर द्वारा उपलब्ध कराई गई भूमि पर दिनांक 01.04.2023 को नलकूप निर्माण का कार्य प्रारम्भ कराया गया था। तत्पश्चात दिनांक 12.04.2023 को नलकूप से प्राप्त जल का नमूना लेकर जल परीक्षण हेतु भेजा गया, जिसकी परीक्षण रिपोर्ट दिनांक 15.04.2023 को प्राप्त हुई। परीक्षण रिपोर्ट के अनुसार जल में Hardness, TDS, Turbidity, Sulphate एवं Total Coliform आदि के मान निर्धारित मानकों से अत्यधिक पाए गए। उक्त जल गुणवत्ता के दृष्टिगत संबंधित नलकूप को निष्प्रयोज्य कर दिया गया है तथा पेयजल योजना हेतु नवीन नलकूप के निर्माण/स्थापना का प्रस्ताव किया गया है। अधिशासी अभियंता, रायबरेली द्वारा अवगत कराया गया कि वर्तमान में उप जिलाधिकारी (SDM) महोदय द्वारा नलकूप निर्माण हेतु नवीन भूमि आवंटित कराई गई है, जो पूर्व में आवंटित भूमि से लगभग 600–700 मीटर की दूरी पर स्थित है। नवीन आवंटित भूमि पर नलकूप निर्माण की आगामी कार्यवाही प्रस्तावित है। ग्राम में HDPE पाइपलाइन बिछाने का कार्य लगभग पूर्ण हो चुका है। वर्तमान में MDPE पाइपलाइन एवं मेन लाइन पाइप के कनेक्शन का कार्य शेष है, जिसे शीघ्र प्रारम्भ कर पूर्ण कराए जाने की कार्यवाही संबंधित द्वारा की जा रही है।
333 Virendra Kumar Upadhyay Raebareli 24-Sep-2026 20064085 Ashrafabad WATER SUPPLY SCHEME Ashrafabad 02-Apr-2024 NCC Ltd. हाँ 2.66 2.66 100.00% 389 344 7.74 7.74 25 25 ग्राम अशरफाबाद में निरीक्षण के दौरान जलापूर्ति व्यवस्था सुचारु पाई गई। ग्रामवासी श्री सुंदर लाल, श्री मिथिलेश एवं श्रीमती गंगा देवी द्वारा अवगत कराया गया कि ग्राम में नियमित रूप से जलापूर्ति प्राप्त हो रही है। निरीक्षण के दौरान ओ.एच.टी. परिसर की सीढ़ियों पर सुरक्षा गेट स्थापित नहीं पाया गया। उक्त के संबंध में सुरक्षा की दृष्टि से निर्माण एजेंसी को सीढ़ियों पर शीघ्रातिशीघ्र सुरक्षा गेट स्थापित किए जाने हेतु निर्देशित किया गया। निरीक्षण के दौरान यह भी पाया गया कि उक्त योजना दिनांक 21.11.2024 से O&M के अंतर्गत संचालित है। मौके पर ऑटोमेशन इंटीग्रेशन कार्यशील पाया गया। तथापि, विगत लगभग 10 दिनों से ऑटोमेशन सिस्टम में तकनीकी समस्या के कारण संबंधित योजना का ऑटोमेशन डेटा मुख्यालय स्तर पर प्राप्त नहीं हो रहा था, जिसके फलस्वरूप पोर्टल पर उक्त योजना Disconnected प्रदर्शित हो रही थी। मौके पर NCC के PM से वार्ता किए जाने पर उनके द्वारा अवगत कराया गया कि ऑटोमेशन सिस्टम में उत्पन्न तकनीकी समस्या का निराकरण करा दिया गया है तथा निरीक्षण के समय ऑटोमेशन इंटीग्रेशन कार्यशील पाया गया। परंतु निरीक्षण के उपरांत पुनः उक्त योजना पोर्टल पर Disconnected प्रदर्शित होने लगी, जो वर्तमान में भी Disconnected स्थिति में है। अतः संबंधित NCC/निर्माण एजेंसी को निर्देशित किया गया कि ऑटोमेशन सिस्टम में उत्पन्न तकनीकी समस्या का स्थायी रूप से निराकरण सुनिश्चित करते हुए योजना को पोर्टल पर Connected स्थिति में लाया जाए तथा ऑटोमेशन डेटा का नियमित एवं निर्बाध संप्रेषण मुख्यालय स्तर पर सुनिश्चित किया जाए। अन्यथा की स्थिति में ऑटोमेशन व्यवस्था के सुचारु संचालन में लापरवाही के लिए निर्माण एजेंसी स्वयं उत्तरदायी होगी।
334 Virendra Kumar Upadhyay Raebareli 24-Sep-2026 20066016 CHAK LODIPUR Water Supply Scheme Chak Lodipur 02-Jun-2024 Vindhya-GAJA (JV) हाँ 2.90 2.90 100.00% 363 304 8.60 7.80 12 12 1) ग्राम चकलोधीपुर में निरीक्षण के दौरान जलापूर्ति व्यवस्था सुचारु पाई गई। ग्रामवासी श्रीमती तेजस्वती, श्री गंगा प्रसाद एवं प्रधानाध्यापक श्री शिव प्रकाश मौर्य द्वारा अवगत कराया गया कि ग्राम में नियमित रूप से जलापूर्ति प्राप्त हो रही है। निरीक्षण के दौरान ओ.एच.टी. परिसर में वॉल राइटिंग (Wall Writing) का कार्य नहीं पाया गया, जिसके संबंध में संबंधित को आवश्यक कार्यवाही हेतु निर्देशित किया गया। साथ ही, परिसर में स्थित रिचार्ज स्ट्रक्चर अत्यंत गंदा पाया गया, जिसे तत्काल साफ-सफाई कराकर सुव्यवस्थित रखने हेतु निर्देशित किया गया। इसके अतिरिक्त, ओ.एच.टी. की सीढ़ियों पर सुरक्षा गेट स्थापित नहीं पाया गया, जिसके संबंध में सुरक्षा की दृष्टि से निर्माण एजेंसी को शीघ्रातिशीघ्र सुरक्षा गेट स्थापित किए जाने हेतु निर्देशित किया गया। निरीक्षण के दौरान यह भी पाया गया कि उक्त योजना दिनांक 28.09.2024 से O&M के अंतर्गत संचालित है। मौके पर ऑटोमेशन इंटीग्रेशन क्रियाशील पाया गया। तथापि, विगत लगभग 04 माह से ऑटोमेशन सिस्टम इन्ट्रीगेट न होने के कारण संबंधित योजना का ऑटोमेशन डेटा मुख्यालय स्तर पर प्राप्त नहीं हो रहा था, जिसके फलस्वरूप पोर्टल पर उक्त योजना Disconnected प्रदर्शित हो रही थी। उक्त प्रकरण में ऑटोमेशन सिस्टम को दुरुस्त कर डेटा संचार व्यवस्था को सुचारु कराया गया। साथ ही, भविष्य में ऑटोमेशन सिस्टम एवं डेटा संचार व्यवस्था को नियमित रूप से कार्यशील बनाए रखने तथा योजना का संचालन सुचारु रूप से सुनिश्चित करने हेतु संबंधित को आवश्यक निर्देश प्रदान किए गए।
335 Virendra Kumar Upadhyay Lakhimpur Kheri 30-Jul-2025 20096848 KUSHMAURI JJM SCHEME Kusmouri 26-Oct-2024 NCC Ltd. हाँ 11.43 11.43 0.00% 818 656 0.00 0.00 15 10 परियोजना का कार्य लगभग 95 प्रतिशत पूर्ण पाया गया शिरोपरि जलाशय से क्लोरीनयुक्त नियमित जलापूर्ति उपलब्ध करायी जा रही है रोड मरम्मत का कार्य लगभग पूर्ण करवा दिया गया हैै निर्माण एजेन्सी मै0 एन0सी0सी0 द्वारा सितम्बर 2025 तक योजना के अन्तर्गत समस्त कार्य पूर्ण कराने का आश्वासन दिया गया है।
336 Virendra Kumar Upadhyay Lakhimpur Kheri 30-Jul-2025 20096848 KUSHMAURI JJM SCHEME Handela 26-Oct-2024 NCC Ltd. हाँ 11.43 11.43 80.00% 818 656 15.33 14.96 15 10 परियोजना का कार्य लगभग 95 प्रतिशत पूर्ण पाया गया शिरोपरि जलाशय से क्लोरीनयुक्त नियमित जलापूर्ति उपलब्ध करायी जा रही है रोड मरम्मत का कार्य लगभग पूर्ण करवा दिया गया हैै निर्माण एजेन्सी मै0 एन0सी0सी0 द्वारा सितम्बर 2025 तक योजना के अन्तर्गत समस्त कार्य पूर्ण कराने का आश्वासन दिया गया है।
337 Virendra Kumar Upadhyay Lakhimpur Kheri 30-Jul-2025 20096848 KUSHMAURI JJM SCHEME Dhourahra Bujurag 26-Oct-2024 NCC Ltd. हाँ 11.43 11.43 0.00% 818 656 0.00 0.00 15 10 परियोजना का कार्य लगभग 95 प्रतिशत पूर्ण पाया गया शिरोपरि जलाशय से क्लोरीनयुक्त नियमित जलापूर्ति उपलब्ध करायी जा रही है रोड मरम्मत का कार्य लगभग पूर्ण करवा दिया गया हैै निर्माण एजेन्सी मै0 एन0सी0सी0 द्वारा सितम्बर 2025 तक योजना के अन्तर्गत समस्त कार्य पूर्ण कराने का आश्वासन दिया गया है।
338 Virendra Kumar Upadhyay Lakhimpur Kheri 30-Jul-2025 20052100 TENDUA & SHIVPUR SANDA JJM SCHEME Shivpur Sanda 24-Sep-2024 Vindhya-GAJA (JV) हाँ 11.77 9.14 0.00% 905 640 0.00 0.00 20 19 परियोजना का कार्य लगभग 80 प्रतिशत पूर्ण पाया गया शिरोपरि जलाशय का कार्य 30 प्रतिशत पूर्ण है रोड मरम्मत का कार्य लगभग पूर्ण करवा दिया गया है डायरेक्ट पम्पिंग के माध्यम से क्लोरीनयुक्त नियमित जलापूर्ति उपलब्ध करायी जा रही है निर्माण एजेन्सी मै0 वी0टी0एल0 द्वारा दिसम्बर, 2025 तक योजना के अन्तर्गत समस्त कार्य पूर्ण कराने का आश्वासन दिया गया है।
339 Virendra Kumar Upadhyay Lakhimpur Kheri 30-Jul-2025 20052100 TENDUA & SHIVPUR SANDA JJM SCHEME Tenduwa 04-Jun-2024 Vindhya-GAJA (JV) हाँ 11.77 9.14 0.00% 905 640 0.00 0.00 20 19 परियोजना का कार्य लगभग 80 प्रतिशत पूर्ण पाया गया शिरोपरि जलाशय का कार्य 30 प्रतिशत पूर्ण है रोड मरम्मत का कार्य लगभग पूर्ण करवा दिया गया है डायरेक्ट पम्पिंग के माध्यम से क्लोरीनयुक्त नियमित जलापूर्ति उपलब्ध करायी जा रही है निर्माण एजेन्सी मै0 वी0टी0एल0 द्वारा दिसम्बर, 2025 तक योजना के अन्तर्गत समस्त कार्य पूर्ण कराने का आश्वासन दिया गया है।
340 Virendra Kumar Upadhyay Lakhimpur Kheri 31-Jul-2025 20021240 RAMUAPUR JJM SCHEME Rama Pur 23-Feb-2025 Vindhya-GAJA (JV) हाँ 10.65 10.62 0.00% 810 627 0.00 0.00 17 17 परियोजना का कार्य लगभग 70 प्रतिशत पूर्ण पाया गया शिरोपरि जलाशय का कार्य लगभग 20 प्रतिशत पूर्ण है योजना से नियमित जलापूर्ति कुछ समय से बाधित थी (सोलर की खराबी/केबल चोरी के कारण ) जिसको इसी सप्ताह से पुनः प्रारम्भ किया गया है निर्माण एजेन्सी मै0 वी0टी0एल0 द्वारा दिसम्बर .2025 तक योजना के अन्तर्गत समस्त कार्य पूर्ण कराने का आश्वासन दिया गया है।
341 Virendra Kumar Upadhyay Lakhimpur Kheri 31-Jul-2025 20021240 RAMUAPUR JJM SCHEME Rashol Panah 23-Feb-2025 Vindhya-GAJA (JV) हाँ 10.65 10.62 0.00% 810 627 0.00 0.00 17 17 परियोजना का कार्य लगभग 70 प्रतिशत पूर्ण पाया गया शिरोपरि जलाशय का कार्य लगभग 20 प्रतिशत पूर्ण है योजना से नियमित जलापूर्ति कुछ समय से बाधित थी (सोलर की खराबी/केबल चोरी के कारण ) जिसको इसी सप्ताह से पुनः प्रारम्भ किया गया है निर्माण एजेन्सी मै0 वी0टी0एल0 द्वारा दिसम्बर .2025 तक योजना के अन्तर्गत समस्त कार्य पूर्ण कराने का आश्वासन दिया गया है।
342 Virendra Kumar Upadhyay Sitapur 18-Jul-2025 20099317 SALEMPUR ALI RAZA JJM SCHEME Salempur Ali Raza 09-Apr-2024 NCC Ltd. नहीं 5.70 5.70 0.00% 638 724 5.70 5.70 8 8 मुख्य विकास अधिकारी श्रीमती निधि बंसल से जनपद में चल रही परियोजना पर चर्चा की गयी। इस दौरान अधिशासी अभियन्ता जल निगम ग्रामीण श्री आदित्य त्रिपाठी भी उपस्थित थें। महोदया द्वारा उनहें पूरी तन्मयता से कार्य करने के लिए कहा गया। इस परियोजना में एक ग्राम पंचायत एवं दो राजस्व ग्राम शामिल है। भ्रमण के दौरान सहायक अभियन्ता, अवर अभियन्ता, डिस्ट्रिक को-आर्डिनेटरए टी.पी.आई., एवं मै0 एन0सी0सी0 के प्रतिनिधि उपस्थित थें।
343 Virendra Kumar Upadhyay Sitapur 17-Jul-2025 8387133 RAIPUR KUWARPUR Raipur Kuwarpur 02-Apr-2024 Larsen & Toubro Ltd हाँ 4.34 4.08 0.00% 481 295 4.34 4.08 22 20 संतोषजनक भ्रमण के दौरान प्रधन श्री अजय कुमार ph. no. 7233845160 से भी मुलाकात की गयी। उन्होनें भी परियोजना की प्रगति एवं नियमित जलापूति पर संतोष व्यक्त किया। मुख्य विकास अधिकारी श्रीमती निधि बंसल से जनपद में चल रही परियोजना पर चर्चा की गयी। इस दौरान अधिशासी अभियन्ता जल निगम ग्रामीण श्री आदित्य त्रिपाठी भी उपस्थित थें। महोदया द्वारा उनहें पूरी तन्मयता से कार्य करने के लिए कहा गया। इस परियोजना में एक ग्राम पंचायत एवं दो राजस्व ग्राम शामिल है। भ्रमण के दौरान सहायक अभियन्ता, अवर अभियन्ता, डिस्ट्रिक को-आर्डिनेटरए टी.पी.आई., एवं मै0 एल0एण्ड0टी के प्रतिनिधि उपस्थित थें।
344 Virendra Kumar Upadhyay Sitapur 18-Jul-2025 8359676 SHAHJAHANPUR Shahjahanpur 03-Dec-2024 Larsen & Toubro Ltd हाँ 5.64 5.29 0.00% 637 561 5.64 5.29 14 12 मुख्य विकास अधिकारी श्रीमती निधि बंसल से जनपद में चल रही परियोजना पर चर्चा की गयी। इस दौरान अधिशासी अभियन्ता जल निगम ग्रामीण श्री आदित्य त्रिपाठी भी उपस्थित थें। महोदया द्वारा उनहें पूरी तन्मयता से कार्य करने के लिए कहा गया। इस परियोजना में एक ग्राम पंचायत एवं दो राजस्व ग्राम शामिल है। भ्रमण के दौरान सहायक अभियन्ता, अवर अभियन्ता, डिस्ट्रिक को-आर्डिनेटरए टी.पी.आई., एवं मै0 एल0एण्ड0टी के प्रतिनिधि उपस्थित थें।
345 Virendra Kumar Upadhyay Hardoi 04-Jul-2025 20055987 RASOOLPUR AIMA (GOGP) JJM KOILAI NCC Ltd. हाँ 4.89 4.89 0.00% 921 689 0.00 0.00 0 0 N/A
346 Virendra Kumar Upadhyay Hardoi 04-Jul-2025 20060668 BEHTAHARI (GOGP) JJM. BEHTARI NCC Ltd. नहीं 3.80 3.80 0.00% 1100 491 0.00 0.00 0 0 N/A
347 Virendra Kumar Upadhyay Hardoi 05-Jul-2025 20012175 MAKHADUM PURA MAKHADUMPUR 06-Jul-2024 NCC Ltd. हाँ 2.56 2.56 0.00% 560 642 0.00 0.00 0 0 N/A
348 Virendra Kumar Upadhyay Lucknow 26-Jun-2025 20019831 Atari Atari 03-Mar-2024 NCC Ltd. नहीं 4.75 4.75 0.00% 428 472 0.00 0.00 55 50 संतोषजनक
349 Virendra Kumar Upadhyay Lucknow 26-Jun-2025 20064540 Kamalpur Lodhaura & Tikari Kala Tikari Kala NCC Ltd. नहीं 3.83 3.76 0.00% 706 350 0.00 0.00 20 20 ग्राम टिकरी कला को छोड़ कर संतोषजनक |

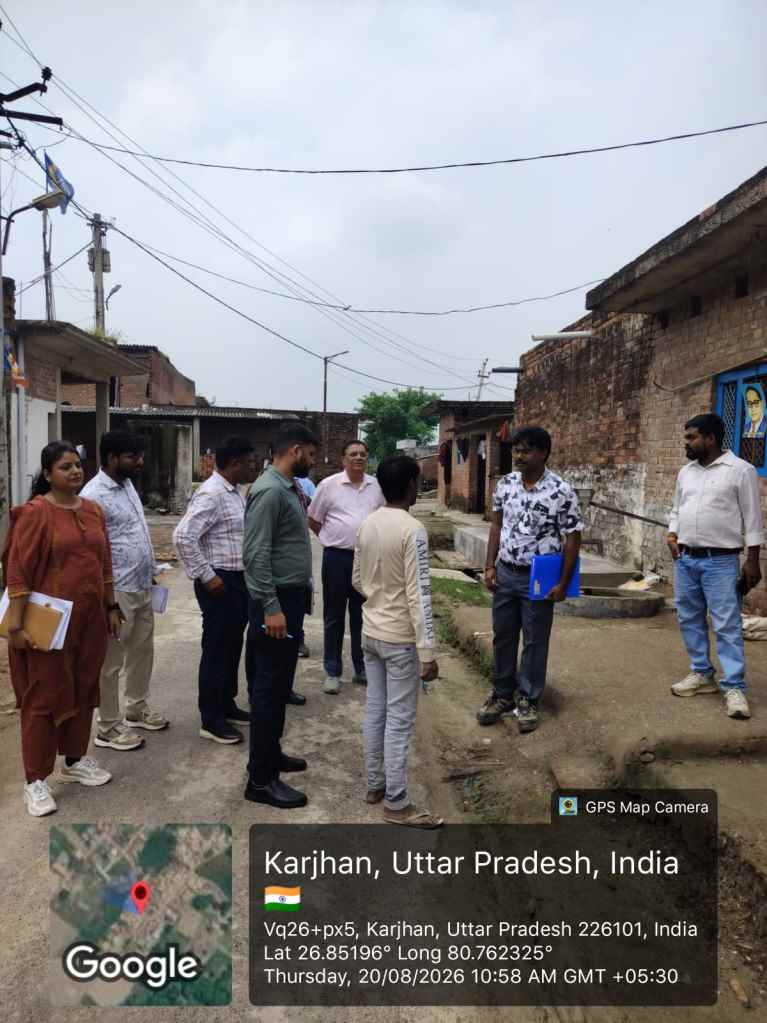

350 Virendra Kumar Upadhyay Lucknow 20-Aug-2026 20020782 Karjhan Karjhan 07-May-2025 NCC Ltd. हाँ 7.34 5.17 100.00% 402 450 7.34 7.34 5 5 निरीक्षण के दौरान यह पाया गया कि ग्राम महमूदपुर में ग्रामीणों के निजी कनेक्शन होने के कारण मात्र 48 एफएचटीसी कनेक्शन ही किए गए हैं। इस संबंध में कंसल्टेंट एजेंसी के प्रतिनिधि श्री हरि जी द्वारा अवगत कराया गया कि ग्रामवासियों द्वारा नवीन एफएचटीसी कनेक्शन लेने से इनकार किया गया है। कंसल्टेंट एजेंसी के प्रतिनिधि श्री हरि जी द्वारा यह भी अवगत कराया गया कि ग्राम में सभी एफएचटीसी कनेक्शन पूर्ण किए जाने तथा नियमित रूप से जलापूर्ति किए जाने के बावजूद ग्राम प्रधान द्वारा अभी तक योजना को O&M हेतु हस्तांतरित/स्वीकृत नहीं किया गया है। इसके अतिरिक्त, ग्राम निवासी श्री मोहन एवं श्री रामनाथ से वार्ता के दौरान अवगत हुआ कि बादल एवं वर्षा होने की स्थिति में जलापूर्ति प्रभावित होती है, जिसके कारण पर्याप्त मात्रा में पानी उपलब्ध नहीं हो पाता है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
351 Virendra Kumar Upadhyay Lucknow 21-Aug-2026 8360577 KAKRABAD Kakrabad 10-Jun-2025 NCC Ltd. हाँ 8.60 8.56 100.00% 533 537 8.60 8.60 5 5 निरीक्षण के दौरान ग्राम ककराबाद में जलापूर्ति सुचारु पाई गई। साथ ही, ओ.एच.टी. परिसर एवं पम्प हाउस तक सुगम आवागमन एवं आवश्यक सुविधाओं की उपलब्धता सुनिश्चित किए जाने हेतु परिसर तक पहुँच मार्ग (Approach Road) का निर्माण कराया जाना अत्यंत आवश्यक है। इसके अतिरिक्त, ओ.एच.टी. परिसर की सीढ़ियों पर सुरक्षा गेट स्थापित नहीं पाया गया, जिसके संबंध में निर्माण एजेंसी को सुरक्षा की दृष्टि से शीघ्र गेट स्थापित किए जाने हेतु निर्देशित किया गया। इसके अतिरिक्त, यह पाया गया कि उक्त योजना दिनांक 01.12.2024 से O&M में जा चुकी है, परंतु निरीक्षण के दौरान मौके पर ऑटोमेशन इंटीग्रेटेड नहीं पाया गया। साथ ही, वर्तमान में भी पोर्टल पर Water Distribution की स्थिति 0% तथा Scheme Disconnected प्रदर्शित हो रही है। अतः संबंधित निर्माण एजेंसी को ऑटोमेशन कार्य को शीघ्र पूर्ण कर क्रियाशील किए जाने तथा पोर्टल पर Water Distribution की स्थिति को अद्यतन किए जाने हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
352 Virendra Kumar Upadhyay Lucknow 20-Aug-2026 8360574 Bhaliya Bhaliya 13-Apr-2025 NCC Ltd. हाँ 7.77 7.77 100.00% 569 569 7.77 7.77 4 4 निरीक्षण के दौरान ग्राम भल्लिया के मजरा सेमरामऊ स्थित प्राथमिक विद्यालय में स्टैंडपोस्ट स्थापित नहीं पाया गया। प्रधानाध्यापक द्वारा अवगत कराया गया कि विगत 2-3 माह से विद्यालय में जलापूर्ति नहीं हो रही थी, जबकि वर्तमान में लगभग 4-5 दिनों से पुनः जलापूर्ति सुनिश्चित किए जाने हेतु निर्देशित किया गया। साथ ही, ओ.एच.टी. परिसर में सीढ़ियों पर सुरक्षा गेट भी स्थापित नहीं पाया गया, जिसके संबंध में निर्माण एजेंसी को सुरक्षा की दृष्टि से शीघ्र गेट स्थापित किए जाने हेतु निर्देशित किया गया। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download
353 Virendra Kumar Upadhyay Lucknow 28-Aug-2025 20012947 Jaitikhera Bhagu Khera 09-Apr-2025 NCC Ltd. हाँ 19.76 19.76 70.00% 902 983 19.77 19.77 0 0 डी.जी सेट चलाने की जरुरत नही पड़ी है परन्तु काम पड़ने पर भी नही चलाया जाता है। Visiting Register Maintain करने के निर्देश दिया गया। शेष कार्यो पर संतोष व्यक्त किया गया।
354 Virendra Kumar Upadhyay Lucknow 27-Aug-2025 20009660 Sikandarpur Amauliya Sikandarpur Amauliya 17-May-2025 NCC Ltd. हाँ 5.51 5.51 100.00% 686 725 12.37 13.10 4 4 अधिशासी अभियन्ता को निर्देश दिये गये है कि रोस्टर बनाकर विकास खण्डवार स्थित सभी पंचायत के प्रधान से वार्ताकर उनकी सम्स्यायों का शीघ्र समाधान करें।
355 Virendra Kumar Upadhyay Lucknow 27-Aug-2025 20069349 Sithauli Kala Sithauli Kala 01-Jul-2025 NCC Ltd. हाँ 7.22 7.22 100.00% 988 1150 21.23 17.39 12 12 Direct Pumping से सप्लाई किया जा रहा है।
356 Yogesh Joshi Bijnor 22-Aug-2025 20102316 MOTADHAK WSS Chatruwala 08-Oct-2024 Vindhya-GAJA (JV) हाँ 3.00 3.00 0.00% 383 423 0.00 0.00 19 19 Ok
357 Yogesh Joshi Bijnor 20-Aug-2025 20101795 MOHAMMAD AMI KHANPUR WSS Mohammad Amikhanpur Vindhya-GAJA (JV) हाँ 2.20 2.20 0.00% 472 389 0.00 0.00 19 19 लगभग संतोषजनक है |
358 Yogesh Joshi Bijnor 21-Aug-2025 8360904 BAWAN SARAI (112578) GRAMPANCHAYAT WATER SUPPLY SCHEME BAWAN SARAI 30-Sep-2025 LC INFRA हाँ 4.00 4.00 0.00% 572 465 0.00 0.00 21 21 कैम्पस डेवलपमेंट कार्य एवं ऑटोंमेशन कार्य किये जाने शेष है।
359 Yogesh Joshi Bijnor 21-Aug-2025 20101906 BHOGPUR WSS BHOGPUR 23-Sep-2025 Vindhya-GAJA (JV) हाँ 1.42 1.42 0.00% 1132 920 0.00 0.00 3 3 ओ0एच0टी0 का निर्माण कार्य प्रगति पर है।
360 Yogesh Joshi Bijnor 22-Aug-2025 20026185 Jahanabad Village Water Supply Jahanabad 27-Sep-2025 LC INFRA हाँ 1.20 1.20 0.00% 782 655 0.00 0.00 17 17 कैम्पस डेवलपमेंट एवं ऑटोमेशन कार्य प्रगति पर है।
361 Yogesh Joshi Bijnor 22-Aug-2025 20020659 Kunwa Khera Gram Panchayat Water Supply Kunwa Khera 17-Jul-2026 Vindhya-GAJA (JV) हाँ 1.70 1.70 0.00% 716 473 0.00 0.00 10 10 ओरहेड टैंक निर्माणाधीन है जिसे फर्म द्वारा एक माह में पूर्ण किये जाने का आसवासन दिया गया ।
362 Yogesh Joshi Moradabad 11-Jul-2025 20032024 MESOOWALA VILLAGE WATER SUPPLY SCHEME Mesoowala NKG-PRIMUS (JV) हाँ 4.60 3.80 0.00% 402 311 0.00 0.00 3 3 Over head tank , automation Chlorinator and campus development work not completed .
363 Yogesh Joshi Moradabad 08-Oct-2026 8359738 Misripur Misripur Misripur 06-Aug-2024 LC INFRA हाँ 6.30 6.30 100.00% 667 601 6.70 6.40 5 5 NA
364 Yogesh Joshi Moradabad 08-Oct-2026 20100039 Govindpur Gyanpur VWSS GOVINDPUR GYANPUR 26-Jun-2025 NKG-PRIMUS (JV) हाँ 1.12 1.12 85.00% 121 121 2.19 2.19 38 38 NA
365 Yogesh Joshi Moradabad 10-Jul-2025 20011067 Samdi village water suplly scheme SAMDI 16-Sep-2025 LC INFRA हाँ 6.20 5.30 0.00% 414 390 0.00 0.00 3 3 automation and chlorination to be done at the earliest
366 Yogesh Joshi Moradabad 09-Oct-2026 20101700 Ghosipur Village Water Supply Scheme Ghosipur NKG-PRIMUS (JV) हाँ 2.59 0.00 95.00% 243 0 2.59 2.59 0 0 1. योजना निर्माणाधीन है । 2. योजना में नलकूप बोरिंग कार्य कर लिया गया है। पंप हाउस एवं पाइप लाइन का कार्य न होने के कारण पेयजल आपूर्ति नही हो रही है। 3. ओवर हेड टैंक पर कार्य आरम्भ नही हुआ है। 4. घरों में पेयजल हेतु नल कनेक्शन नहीं दिये गये है।
367 Yogesh Joshi Moradabad 10-Jul-2025 20013578 Bhit Khera village water supply scheme Bhit Khera 08-Aug-2024 LC INFRA हाँ 7.36 7.36 0.00% 637 618 0.00 0.00 5 5 automation integration and chlorination to be done

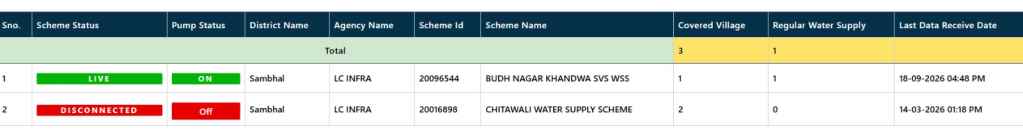

368 Yogesh Joshi Sambhal 20-Aug-2026 20096544 BUDH NAGAR KHANDWA SVS WSS Budh Nagar Khandwa 15-Oct-2024 LC INFRA हाँ 3.00 3.00 100.00% 1034 1034 13.00 13.00 10 10 1.जलकल परिसर पूर्ण रूप से विकसित नही किया गया है। 2. आटोमेशन इंटिग्रेशन नही हुआ है। 3. फायर हाइड्रेंट नही लगा है। 4. वाटरलेवल इंडिगेटर कार्य नही कर रहा । कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download
369 Yogesh Joshi Sambhal 21-Aug-2026 20050536 FATEHPUR DAL WSS Fatehpurdal 02-Jul-2024 PNC SPML- JV Moradabad हाँ 4.25 3.50 100.00% 483 483 4.82 4.09 4 4 1.जलकल परिसर पूर्ण रूप से विकसित नही किया गया है। 2. डी0जी0 सेट क्रियाशील नही है। 3. पेयजल आपूर्ति में पेशर कम है। 4. दो स्थानों में पाइपलाइन से लिकेज पाया गया जिसे सही किये जाने की आवश्यकता है। 5. वाटरलेवल इंडिगेटर कार्य नही कर रहा । कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download 4.Download 5.Download
370 Yogesh Joshi Sambhal 20-Aug-2026 20050551 KHETATA WSS Khetata 13-Aug-2024 PNC SPML- JV Moradabad हाँ 5.51 4.47 100.00% 515 520 7.46 6.36 19 19 1.पेयजल आपूर्ति में पेशर कम है। 2.डी0जी0 सेट क्रियाशील नहीं है। 3.योजना में स्थापित साइनबोर्ड आस्पष्ट एवं छतिग्रस्त है। 4.लाइटनिंग अरेस्टर की स्ट्रिप ओ0एच0टी0 पिलर से क्लैम्प नही है। कमियों का निराकरण करते हुए अनुपालन आख्या पोर्टल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download 4.Download 5.Download 6.Download 7.Download
371 Yogesh Joshi Sambhal 06-Nov-2025 20018926 NAGLIYA BALLU WATER SUPPLY SCHEME Nagalia Ballu 16-Sep-2024 PNC SPML- JV Moradabad हाँ 5.20 5.20 100.00% 620 620 8.60 8.60 6 4 Rain Water Harvesting अपूर्ण हैं एवं Fire Hydrant नहीं लगाया गया है। अधिशासी निदेशक महोदय द्वारा निर्देेशित किया गया कि अपूर्ण कार्य- Rain Water Harvesting एवं Fire Hydrant एक सप्ताह में पूर्ण करना सुनिश्चत करें। View 1.Download 2.Download
372 Yogesh Joshi Sambhal 06-Nov-2025 20074478 KADERA MV WSS Kadera 29-Jun-2024 NKG-PRIMUS (JV) नहीं 4.64 4.64 95.00% 387 380 5.67 5.67 18 15 ऑटोमेशन प्रणाली SWSM के पोर्टल से एकीकृत नहीं हैं। पेयजल योजना में क्लोरीनेशन नही किया गया हैं। अधिशासी निदेशक महोदय द्वारा निर्देेशित किया गया कि पेयजल योजना में क्लोरीनेशन सुनिश्चत करते हुए जल गुणवत्ता रिपोर्ट प्रेषित करें साथ ही लंबित कार्य एक सप्ताह में पूर्ण करना सुनिश्चत करें। View 1.Download
373 Yogesh Joshi Sambhal 07-Nov-2025 20070661 Nahar Thair W/S Scheme Nahar Thair 24-Sep-2024 PNC SPML- JV Moradabad हाँ 3.75 3.75 98.00% 697 697 13.63 11.43 7 7 ऑटोमेशन प्रणाली SWSM के पोर्टल से एकीकृत नहीं हैं। ओ0एच0टी0 पर वाटर लेवल इंडिकेटर नही लगा हैं। अधिशासी निदेशक महोदय द्वारा निर्देेशित किया गया कि अपूर्ण कार्य-Automation प्रणाली SWSM से एकीकृत नही है, ओ0एच0टी0 पर Water Level Indicator नहीं लगा है, का कार्य एक सप्ताह में पूर्ण करना सुनिश्चत करें। View 1.Download
374 Yogesh Joshi Rampur 04-Jul-2025 20037387 SARKARI GP W/S SCHEME Nabiganj 02-Apr-2024 OMIL-JWIL (JV) हाँ 3.72 3.72 0.00% 413 395 0.00 0.00 6 5 work completed
375 Yogesh Joshi Rampur 03-Jul-2025 20072616 DANIYAPUR SHANKARPUR SV W/S SCHEME Daniyapur Shankarpur 11-May-2024 PNC SPML- JV Moradabad हाँ 5.56 5.56 0.00% 418 390 0.00 0.00 3 3 work completed
376 Yogesh Joshi Rampur 03-Jul-2025 20102436 HARRAIYA,NAURAHA,SALAWATPUR VILLAGE SCHEME Harraiya 11-Jun-2024 PNC SPML- JV Moradabad हाँ 10.61 10.61 0.00% 524 447 0.00 0.00 6 6 Work completed
377 Yogesh Joshi Amroha 17-Jul-2025 20070953 JALALPUR UMAR & KUA KHERA MVS (O) Jalalpur Umar 23-Jan-2024 OMIL-JWIL (JV) हाँ 3.29 3.29 0.00% 342 368 0.00 0.00 21 21 Satisfactory
378 Yogesh Joshi Amroha 17-Jul-2025 20017181 TOFAPUR AND IBRAHEEMPUR VILLAGE WATER SUPPLY SCHEME Ibraheempur Urf Bhawanipur 13-Jan-2024 PNC SPML- JV Moradabad हाँ 6.98 6.98 0.00% 406 411 0.00 0.00 2 2 Campus development work not done
379 Yogesh Joshi Amroha 17-Jul-2025 20099637 JALALPUR KALA & JALILPUR MVS (O) Jalalpur Kalan 11-Aug-2024 OMIL-JWIL (JV) हाँ 3.97 3.97 0.00% 490 415 0.00 0.00 44 44 NA
380 Yogesh Joshi Meerut 05-Dec-2025 20037267 MOHANIPUR BHAROTA Mohanipur 08-Oct-2024 Power Mech Projects Ltd हाँ 6.11 6.11 100.00% 576 520 5.96 6.10 35 35 योजना में लगे हुए साइन बोर्ड में योजना का विवरण इत्यादि स्प्ष्ट नही है। पुनः लिये जाने की आवश्यकता है।
381 Yogesh Joshi Meerut 05-Dec-2025 20011114 NEEMKA Neemka 11-Nov-2023 Power Mech Projects Ltd हाँ 5.54 5.54 100.00% 539 396 6.08 6.75 24 24 योजना में लगे हुए साइन बोर्ड में योजना का विवरण इत्यादि स्प्ष्ट नही है। पुनः लिये जाने की आवश्यकता है।
382 Yogesh Joshi Meerut 05-Dec-2025 20037263 SARANPUR Sarangpur 12-Oct-2024 Power Mech Projects Ltd हाँ 5.10 5.10 100.00% 464 382 7.47 7.63 21 21 NA
383 Yogesh Joshi Ghaziabad 17-Apr-2026 20102064 MURADGAM PUR PURSI VILLAGE WATER SUPPLY SCHEME Muradgam Pur Parsi 07-Nov-2025 LC INFRA हाँ 8.68 8.68 100.00% 1165 1201 10.56 10.97 3 3 शिकायत रजिस्टर स्थल पर उपलबध नहीं है |
384 Yogesh Joshi Ghaziabad 17-Apr-2026 20102069 MISBAPUR VILLAGE WATER SUPPLY SCHEME Misbapur 05-May-2024 LC INFRA हाँ 1.21 1.21 100.00% 112 173 1.31 1.42 2 2 जलकल परिसर में फायर हाई ड्रेंड नही लगा है।
385 Yogesh Joshi Ghaziabad 17-Apr-2026 20104991 SAMAYPUR VILLAGE WATER SUPPLY SCHEME Samaypur 11-May-2024 LC INFRA हाँ 1.95 1.95 100.00% 201 255 2.28 2.37 2 2 कैम्पस डेवलपमेंट कार्य संतोषजनक नही है। मिट्टी भरान एवं ड्रेन इत्यादि कार्य पूर्ण नही है। स्थल पर कूडा भी पड़ा है। मेन होल चैम्बर में कवर नही लगे है।
386 Yogesh Joshi Ghaziabad 17-Apr-2026 20104990 Samaypur Katiyar Urf Akalpur (Karim Nagar Katiyar) VILLAGE WATER SUPPLY SCHEME Samaypur Katiyar Urf Akalpur 13-Feb-2024 LC INFRA हाँ 1.68 1.68 100.00% 170 168 1.70 1.98 3 3 शिकायत रजिस्टर स्थल पर उपलब्ध नही है। रेनवाटर हार्वेस्टिंग स्ट्रेक्चर कैम्पस ड्रेन से कनेक्ट नही है।
387 Yogesh Joshi Ghaziabad 17-Apr-2026 20094902 LUTFULAPUR NAVADA VILLAGE WATER SUPPLY SCHEME Lutfulapur Navada 14-May-2024 LC INFRA नहीं 2.12 2.12 100.00% 325 315 2.98 2.99 2 2 नलकूप से खारा (Saline) पानी आने कारण पेयजल आपूर्ति लगभग एक वर्ष से बन्द है।
388 Yogesh Joshi Hapur 12-Sep-2025 20013181 Sultanpur + Mansoorpur Water Supply Scheme Sultanpur 26-Sep-2023 LC INFRA हाँ 6.69 6.69 90.00% 709 622 7.84 7.84 3 3 NA
389 Yogesh Joshi Hapur 11-Sep-2025 20051850 Savi + Himayunpur Water Supply Scheme Himayunpur 05-Nov-2024 LC INFRA हाँ 6.83 6.83 100.00% 492 431 6.95 7.00 9 9 NA
390 Yogesh Joshi Hapur 12-Sep-2025 8360466 Muhammadpur Azampur Muhammadpur Azampur 06-Oct-2024 LC INFRA हाँ 9.86 9.86 100.00% 369 416 11.98 11.90 4 4 NA
391 Yogesh Joshi Gautam Buddha Nagar 24-Jul-2025 20094784 CHAUNA VILLAGE WATER SUPPLY SCHEME CHAUNA 18-May-2024 LC INFRA हाँ 8.48 8.48 0.00% 473 473 0.00 0.00 24 24 NA
392 Yogesh Joshi Bulandshahr 25-Sep-2026 20059109 Nagla Govindpur WSS Nagla Govindpur Welspun Kaveri Infraprojects JV नहीं 4.10 3.90 65.00% 584 236 4.80 4.70 2 2 योजना निर्माणाधीन है जिसमें नलकूप बोरिंग का कार्य पूर्ण है। ओ0एच0टी0 पर बोटम स्लैब,जिंक ऐलम टैंक एवं नल कनेक्शन,क्लोरिनेटर इत्यादि के कार्य अपूर्ण है। अधिशासी अभियन्ता द्वारा अवगत कराया गया कि योजना के समस्त कार्य 2 माह में पूर्ण कर लिया जायेगा।
393 Yogesh Joshi Bulandshahr 25-Sep-2026 20101810 Rajpur Khurd WSS Salempur Kayasth Welspun Kaveri Infraprojects JV नहीं 7.90 4.90 40.00% 624 24 12.21 4.91 1 1 बरसात होने के कारण ग्राम में स्थित नाले का पानी परिसर एवं रास्ते में भरा होने के कारण स्थल पर जाना संभव नही था, योजना निर्माणाधीन है जिसमें नलकूप बोरिंग का कार्य पूर्ण है। ओ0एच0टी0 पर बोटम स्लैब,जिंक ऐलम टैंक, पाइप लाइन एवं नल कनेक्शन इत्यादि के कार्य अपूर्ण है। अधिशासी अभियन्ता द्वारा अवगत कराया गया कि योजना के समस्त कार्य 2 माह में पूर्ण कर लिये जायेगे।

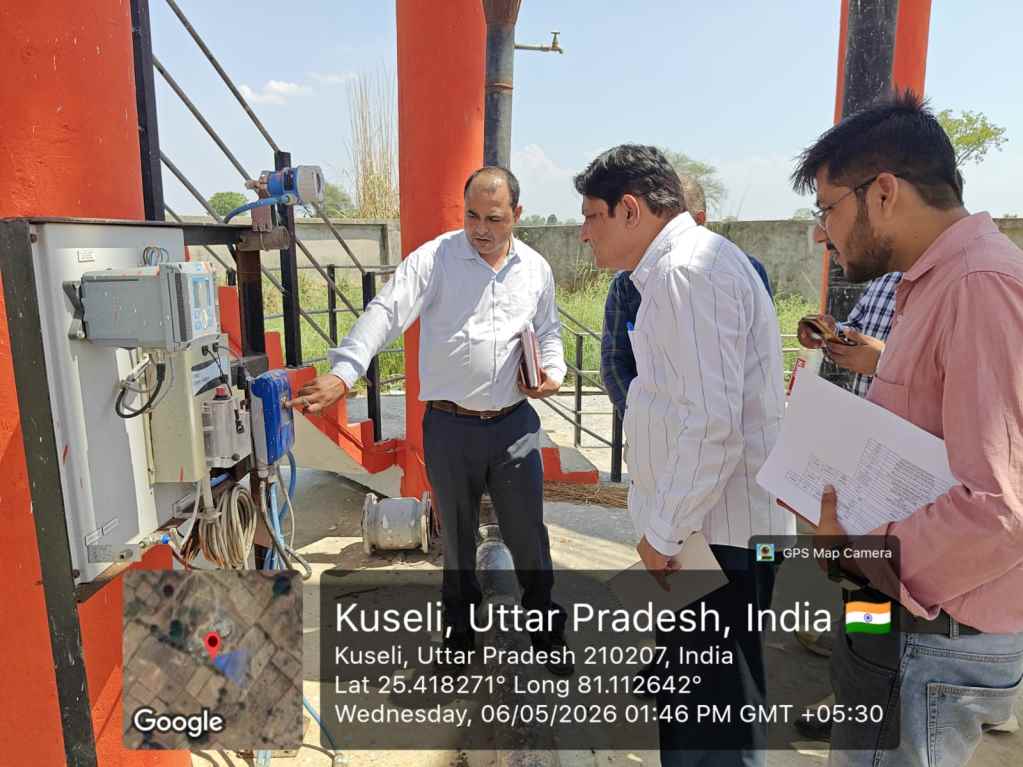

394 Yogesh Joshi Bulandshahr 19-Nov-2025 20034199 DARIYAPUR WSS GOV Dariapur 01-May-2025 Power Mech Projects Ltd हाँ 6.10 6.10 100.00% 1043 763 7.62 6.79 32 31 NA
395 Yogesh Joshi Bulandshahr 20-Nov-2025 20012395 Khawazapur Mirpur Khawazapur Mirpur 09-Apr-2024 Power Mech Projects Ltd हाँ 9.35 9.35 100.00% 837 756 11.38 11.38 20 19 NA
396 Yogesh Joshi Bulandshahr 24-Sep-2026 20101060 Kuvarsi WSS Kuvarsi 01-Aug-2026 JMC - Kalpataru हाँ 3.13 3.13 100.00% 301 309 3.68 3.68 19 19 1.निरीक्षण के समय ऑटोमेशन प्रणाली डिस्कनेक्ट थी। 2.कैम्पस डवलपमेंट कार्य पूर्ण नही है। 3. रेन वाटर हार्वेस्टिंग स्ट्रक्चर क्षतिग्रस्त है। 4.कैम्पस मे ड्रेन कार्य आपूर्ण है। 5.फायर हाइड्रेंड नहीं लगा है।
397 Yogesh Joshi Bulandshahr 19-Nov-2025 20025279 Gangthala & Jahidpur Kalan WSS Gangthala 20-Apr-2024 JMC - Kalpataru हाँ 8.17 8.17 100.00% 488 420 9.89 9.89 12 11 NA
398 Yogesh Joshi Bulandshahr 24-Sep-2026 20101070 Ahmadpur Navipur Rampur WSS Ahamadpur Navipur Rampur 29-Jul-2026 JMC - Kalpataru हाँ 2.65 2.65 100.00% 197 170 3.10 3.10 14 14 1.निरीक्षण के समय ऑटोमेशन प्रणाली डिस्कनेक्ट थी। 2.कैम्पस डवलपमेंट कार्य पूर्ण नही है। 3.कैम्पस मे ड्रेन कार्य आपूर्ण है। 4. योजना पर साइन बोर्ड नही लगा है।
399 Yogesh Joshi Chitrakoot 06-May-2026 8134609 Chandi Bangar GOV Ranipur Khaki Larsen & Toubro Ltd नहीं 0.50 0.50 97.00% 194 192 6.68 6.68 2 2 ओ0एच0टी0 पर बाॅउड्रीवाॅल एवं कैम्पस डेवलपमेंट कार्य किया जाना शेष है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
400 Yogesh Joshi Chitrakoot 06-May-2026 8134609 Chandi Bangar GOV Mahua Gaon 23-Apr-2024 Larsen & Toubro Ltd हाँ 2.28 2.22 98.00% 462 486 6.65 6.65 2 2 ओ0एच0टी0 पर बाॅउड्रीवाॅल एवं कैम्पस डेवलपमेंट कार्य किया जाना शेष है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
401 Yogesh Joshi Chitrakoot 07-May-2026 8134609 Chandi Bangar GOV Kuseli 09-Apr-2024 Larsen & Toubro Ltd हाँ 6.99 6.99 97.00% 276 276 8.90 8.90 3 2 ओ0एच0टी0 पर कैम्पस डेवलपमेंट कार्य किया जाना शेष है। बाॅउड्रीवाॅल का कार्य शेष है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download 4.Download 5.Download 6.Download 7.Download 8.Download

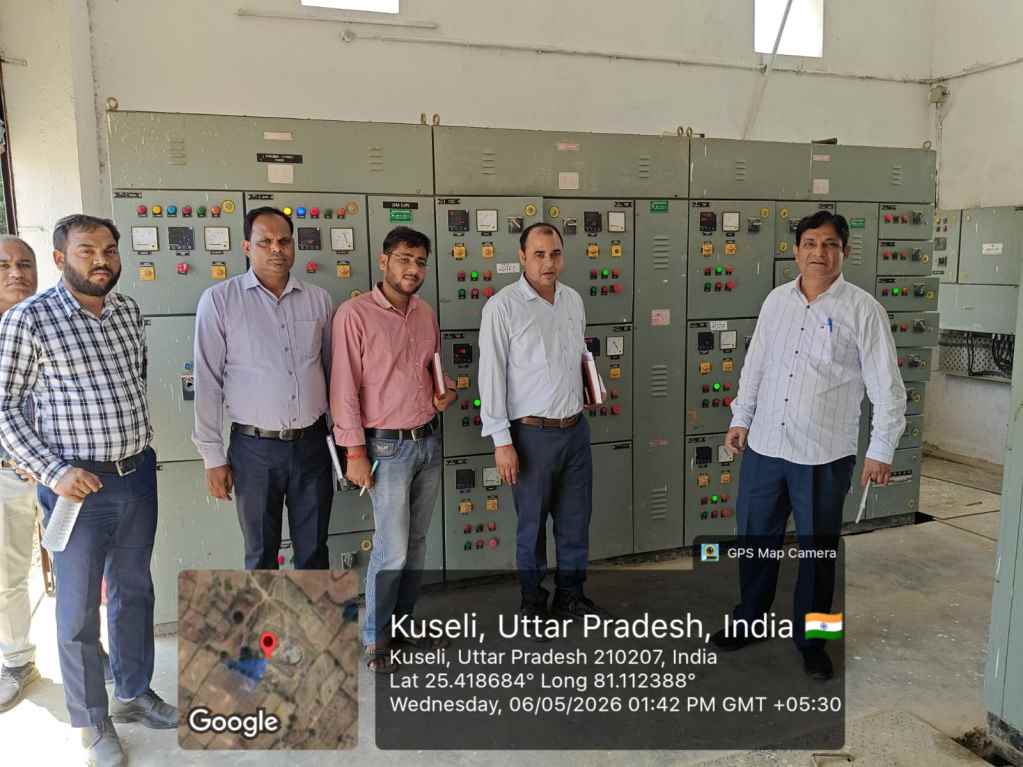

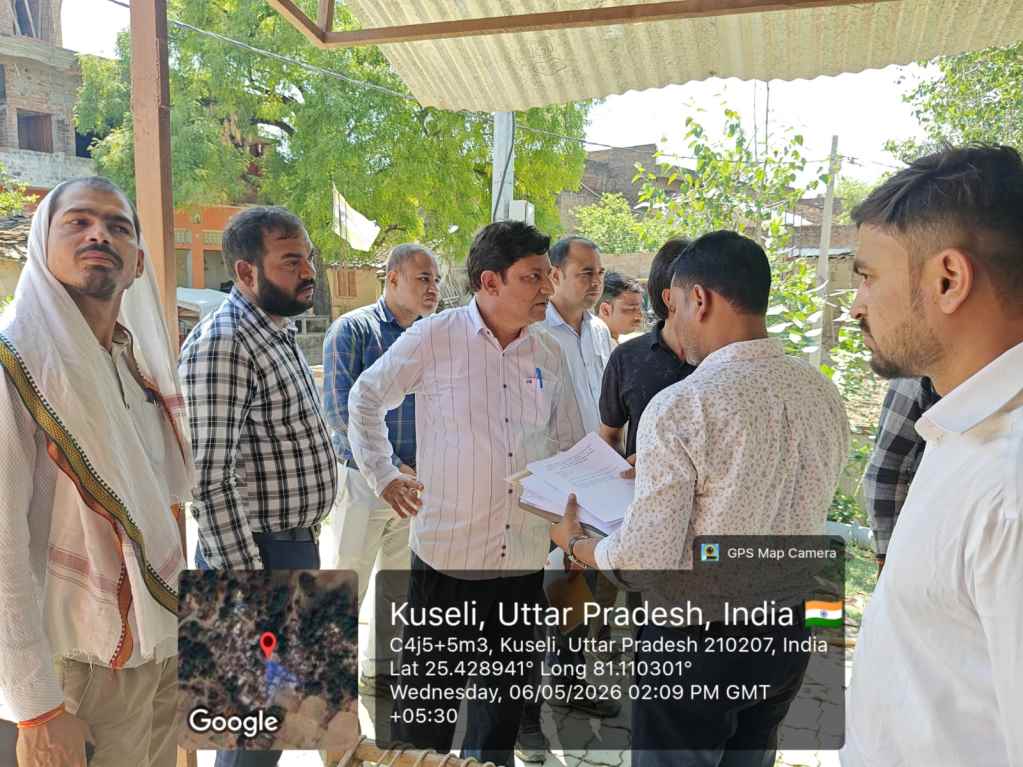

402 Yogesh Joshi Gautam Buddha Nagar 25-Jul-2025 20013518 MILK KARIMABAD W/S SCHEME MILK KARIMABAD 11-May-2024 LC INFRA हाँ 5.10 5.10 0.00% 365 295 0.00 0.00 5 5 NA
403 Yogesh Joshi Gautam Buddha Nagar 25-Jul-2025 20017812 ISMAIL NAGAR URF BHOYRA Ismailpur Urf Bhayora 04-May-2024 LC INFRA हाँ 5.94 5.94 0.00% 250 205 0.00 0.00 4 4 NA
404 Yogesh Joshi Chitrakoot 06-May-2026 8134589 Silauta Mustkil GOV Khor 07-Apr-2024 Larsen & Toubro Ltd हाँ 4498.00 4498.00 100.00% 648 590 18788.00 18788.00 10 7 NA कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें।

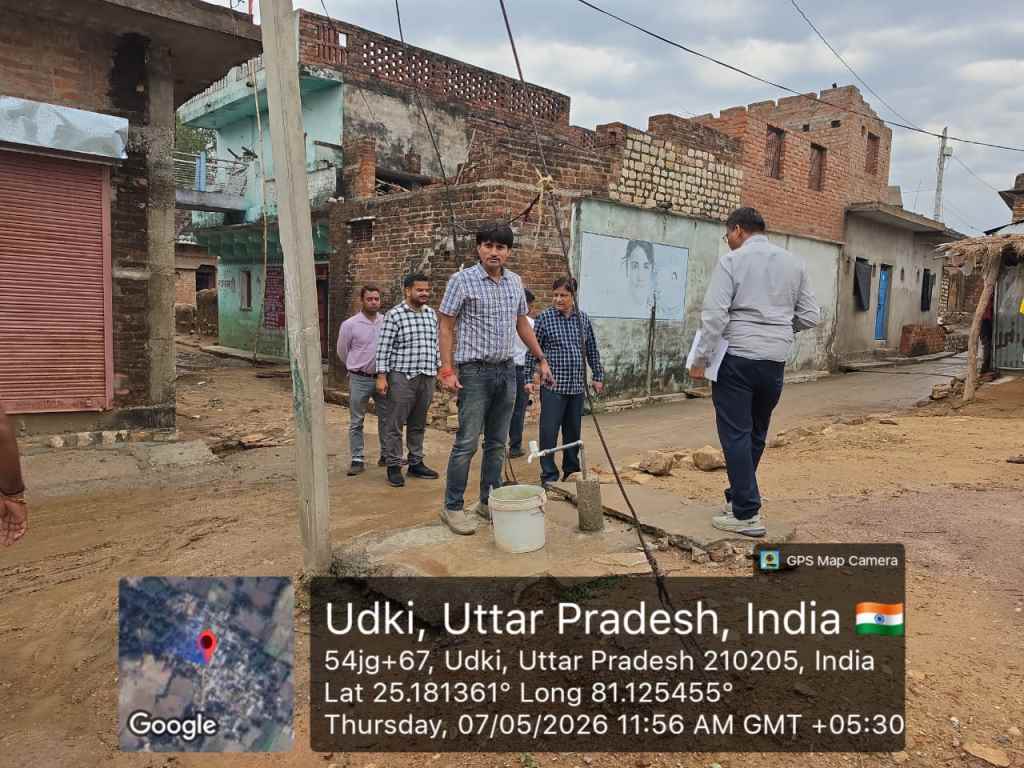

405 Yogesh Joshi Chitrakoot 07-May-2026 8135453 Raipura GOV Madna 30-Aug-2023 GVPR हाँ 1.50 1.50 95.00% 355 355 11.39 11.39 35 32 ओ0एच0टी0 पर कैम्पस डेवलपमेंट कार्य किया जाना शेष है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download

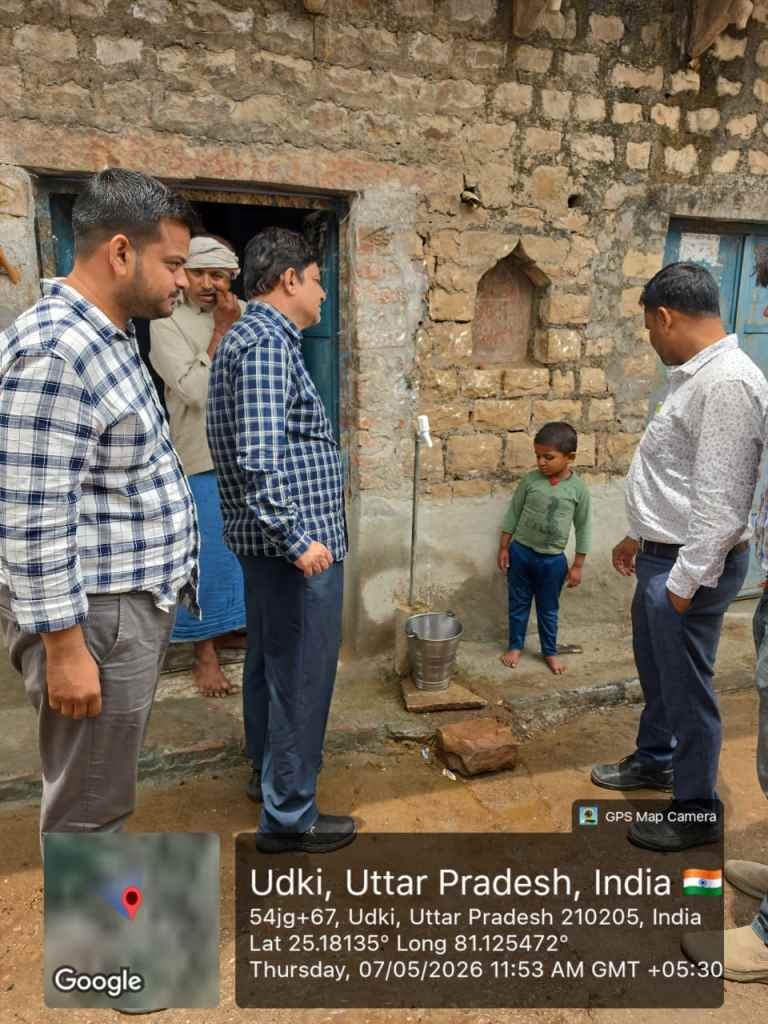

406 Yogesh Joshi Chitrakoot 06-May-2026 8135453 Raipura GOV Udki Mafi 12-Nov-2024 GVPR हाँ 1.70 1.70 95.00% 204 204 9.61 9.61 38 37 NA कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download 2.Download 3.Download
407 Yogesh Joshi Chitrakoot 06-May-2026 8134589 Silauta Mustkil GOV Nonmai 16-Apr-2024 Larsen & Toubro Ltd हाँ 1.96 1.96 100.00% 285 346 5.95 5.95 10 8 ओ0एच0टी0 पर बाॅउड्रीवाॅल एवं कैम्पस डेवलपमेंट कार्य किया जाना शेष है। कमियों का निराकरण करते हुए अनुपालन आख्या पोटल पर अपलोड करना एवं एक प्रति मिशन कार्यालय को प्रेषित करना सुनिश्चित करें। View 1.Download
